某建设项目,设备工器具购置费1000万元,建筑安装工程费1500万元,工程建设其他费700万元,基本预备费160万元,涨价预备费200万元,则该项目的工程费用为( )万元。

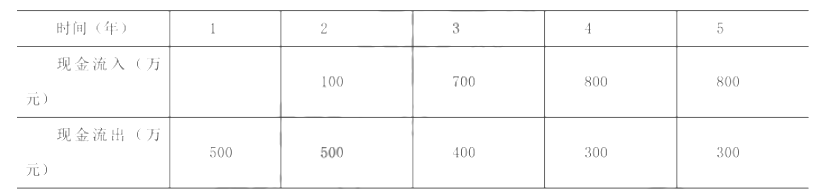

某项目现金流量如下表,则第3年初的净现金流量为( )万元。
某常规投资项目,在不同收益率下的项目净现值如下表。则采用线性内插法计算的项目内部收益率IRR为( )。

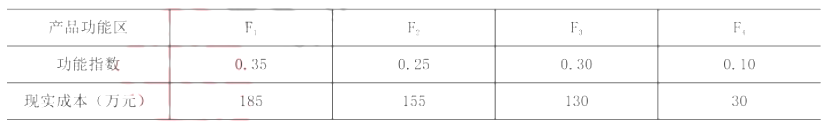

某产品4个功能区的功能指数和现实成本如下表。若产品总成本保持不变,以成本改进期望值为依据,则应优先作为价值工程改进对象的是( )

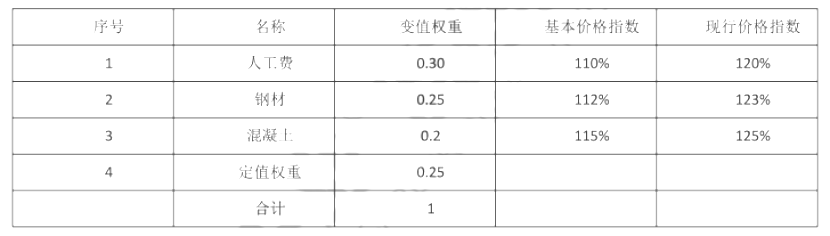

某工程约定采用价格指数法调整合同价款,承包人根据约定提供的数据如下表。本期完成合同价款为45万元,其中已按现行价格计算的计日工价款为5万元。本期应调整的合同价款差额为( )万元。
在施工过程中发现文物,导致费用增加和工期延误,承包人提出索赔,监理人处理该索赔的正确做法是( )。
下列建设工程进度计划编制工作中,属于绘制网络图阶段工作内容的是( )

某分部工程有2个施工过程,分为5个施工段组织非节奏流水施工。各施工过程的流水节拍分别为5天、4天、3天、8天、6天和4天、6天、7天、2天、5天。第二个施工过程第三施工段的完成时间是第( )天。

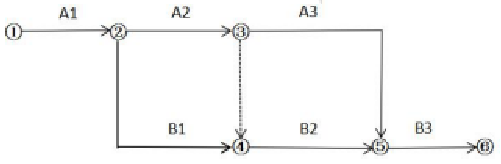

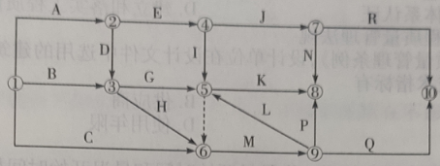

某工程有A、B两项工作,分为3个施工段(A1A2A3,B1B2B3)进行流水施工,对应的双代号网络计划如下图所示,相邻两项工作属于工艺关系的是( )。
某工程单代号网络计划如下图所示,图中工作B的总时差是指在不影响( )的前提下所具有的机动时间。
某工程双代号网络计划如下图所示(时间单位为周),图中工作F的最早完成时间和最迟完成时间分别是第( )周。
下列工程进度动态控制工作中,属于进度监测系统过程的是( )。

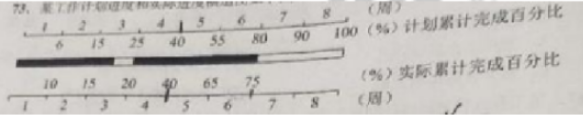

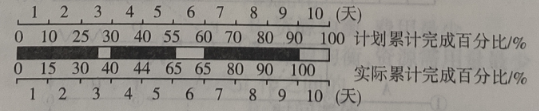

某工作计划进度和实际进度横道图如下图所示,图中表明的正确信息是( )。
某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示。该计划表明()。

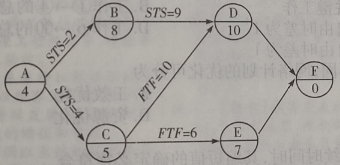

某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中关键工作有()。
某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下图前锋线所示,检查结果表明()。

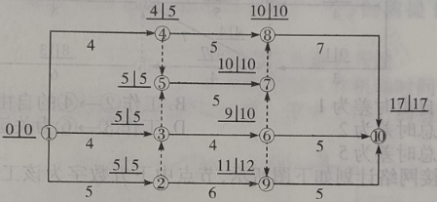

某分部工程双代号网络计划如下图所示,图中错误有()。
某分部工程双代号网络计划如下图所示。图中标出每个节点的最早时间和最迟时间,该计划表明()。
某工作计划进度与实际进度如下图所示,下列说法中,正确的有()。
编制单位工程施工进度计划的步骤包括()。
