某投资人年初投入某金融机构100万,年存款收益率为10%,投入5年后,该投资人希望在今后的5年内等额回收资金,则该投资人每年可提取的本利和是()万元。(资金回收发生在年末)
某技术方案在不同收益率i下的净现值为:i=7%时,NPV=1200万元,i=8%时;NPV=800万元;i=9%时,NPV=430万元。则该方案的内部收益率的范围为()。

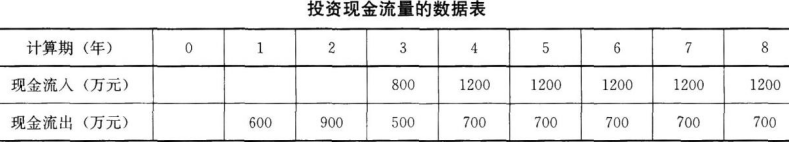

某项目投资现金流量的数据见下表,则该项目的静态投资回收期为()。

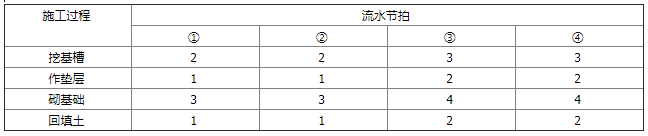

某基础工程包括挖基槽、做垫层、砌基础和回填土4个施工过程,分为4个施工段组织流水施工,各施工过程在各施工段的流水节拍见下表(时间单位:天)。根据施工工艺要求,在砌基础之间提前插入2天。则本基础工程的流水工期是()天。
某分部工程划分为2个施工过程、3个施工段组织流水施工,流水节拍分别为2天、4天、3天和3天、5天、4天,则流水施工工期为()天。

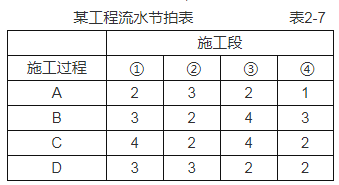

某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2—7,则流水施工工期为()天。
某工程双代号时标网络计划执行到第5周末时,实际进度前锋线如图4-10所示,从图中可以看出()。

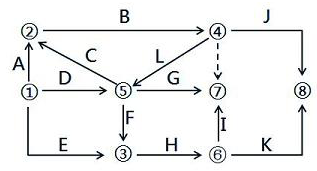

某双代号网络图如下图所示,绘图错误有()。
下列网络图的绘制错误有()。
