2023年3月一级建造师通信与广电实务真题
试卷总分: 160及格分数: 96试卷总题: 35答题时间: 240分钟
1
[单选题]
下列由软件控制转发功能与控制功能分离的是(  )。
A.
OTN
B.
SDH
C.
SDN
D.
DWDM
收藏
纠错
2
[单选题]
在移动通信(  )阶段,核心网全云化网络结构。
A.
2G
B.
3G
C.
4G
D.
5G
收藏
纠错
3
[单选题]
TCP不具有(  )功能。
A.
路由选择
B.
处理错误
C.
请求重发
D.
修正顺序
收藏
纠错
4
[单选题]
关于同步体系的特点,下列说法正确的是(  )。
A.
SDH 频带利用率较 PDH 高
B.
PDH 可以灵活复用
C.
SDH 具有完全向前向后兼容性
D.
DWM 不同波长不可以传送相同速率的业务
收藏
纠错
5
[单选题]
在开放式dwdm中,仅传输窄光信号的网元是(  )。
A.
OA
B.
OTU
C.
OADM
D.
OMU
收藏
纠错
6
[单选题]

700MHZ移动通信组网方式(  )。

A.

B.

C.

D.

收藏
纠错
7
[单选题]
太阳能电池最可能用于(  )场景。
A.
核心网
B.
营业厅
C.
光放站
D.
市区基站
收藏
纠错
8
[单选题]
TDM方式适用于以下(  )传输方式。
A.
SDH
B.
OTN
C.
CDMA
D.
WDM
收藏
纠错
9
[单选题]
下列线缆需要做接地的是(  )。
A.
野战光缆
B.
室内光缆
C.
蝶形引入光缆
D.
七类双绞线
收藏
纠错
10
[单选题]
5.1声道L、R、SR、LS角度为(  )。
A.
60°,90 °
B.
30° ,110 °
C.
30° ,120 °
D.
36°,60°
收藏
纠错
11
[单选题]
机房内光纤最小曲率半径(  )。
A.
外径10倍
B.
外径15倍
C.
20mm
D.
30mm
收藏
纠错
12
[单选题]
防尘要求最高的通信机房是(  )。
A.
核心网机房
B.
IDC机房
C.
传输机房
D.
蓄电池室
收藏
纠错
13
[单选题]
5G基站中,需要对(  )和电缆进行电压驻波比测。
A.
AAU
B.
BBU
C.
GPS
D.
RRU
收藏
纠错
14
[单选题]
一组—48v200ah的电池充满电理论上可以支持-48v/960w的通信设备使用多长时间(  )。
A.
4
B.
6
C.
8
D.
10
收藏
纠错
15
[单选题]

下列属于直埋光缆特殊标石

A.

07/23

B.

08(J)/24

C.

Ω/26

D.

X/28

收藏
纠错
16
[单选题]
人孔附件不需要预埋的是(  )。
A.
口圈
B.
拉力环
C.
支架
D.
积水罐
收藏
纠错
17
[单选题]
短波广播天线架设拉绳式桅杆临时拉绳初应力与(  )初应力相当。
A.
上层正式拉线
B.
上层临时拉线
C.
下层正式拉线
D.
下层临时
收藏
纠错
18
[单选题]
对卫星信号进行解调成音频信号的设备是(  )。
A.
高频头
B.
馈源
C.
功分器
D.
数字卫星电视接收机
收藏
纠错
19
[单选题]
关于防强电的要求,说法正确的是(  )。
A.
联合地网必须与地面铁塔地网在地下多点连通
B.
防雷排流线距离光缆上方200mm处
C.
由地下出局(站)的电缆金属护套应在室外就近接地
D.
基站的接地排连到铁塔地角
收藏
纠错
20
[单选题]
当中波天线周围有障碍物时,要求以天线外(  )m为起点,障碍物仰角不大于3°。
A.
250
B.
500
C.
750
D.
1,000
收藏
纠错
21
[多选题]
传输复用技术(  )。
A.
基带---光纤
B.
FDM---铜线
C.
WDM---光纤
D.
OFDM---大气
E.
TDM---微波链路
收藏
纠错
22
[多选题]
会引起信号中断的是(  )衰落。
A.
大气吸收
B.
雨雾吸收
C.
波导
D.
K型衰落
E.
闪烁
收藏
纠错
23
[多选题]
移动台上报位置更新(  )。
A.
关机
B.
开机
C.
进入新位置
D.
无信号
E.
断电
收藏
纠错
24
[多选题]
数字广播标准(  )。
A.
DAB
B.
HD RIDO
C.
DRM
D.
DTMB
E.
ISDB
收藏
纠错
25
[多选题]
某基站馈线长度8米,需要接地的位置是(  )。
A.
靠近天线处
B.
馈线中部
C.
垂直转水平处
D.
靠近馈线窗处
E.
基站机房内
收藏
纠错
26
[多选题]
光纤通信传输中,测试值越大,传输距离越远的是(  )。
A.
发光功率
B.
接收灵敏度
C.
最小过载光功率
D.
信噪比
E.
通道总衰减
收藏
纠错
27
[多选题]
直埋光缆路由复测应该核定的(  )。
A.
防雷
B.
防腐
C.
防白蚁
D.
防强电
E.
防静电
收藏
纠错
28
[多选题]
综合布线测试项目(  )。
A.
远端串扰
B.
衰减串扰
C.
传播时延
D.
数字丢包率
E.
回波损耗
收藏
纠错
29
[多选题]
电视中心工艺系统调试方法正确的是(  )。
A.
开通半小时无异常
B.
输入电平有小到大
C.
检查各开关是否正常
D.
开始时,衰减器至于衰减最小位置
E.
从输出到输入进行测试
收藏
纠错
30
[多选题]

一架空线路净高6m,多处与其他设施交越,下列对的要求的是(  )。

A.

市区树木1m

B.

郊区房屋1.5m

C.

消火栓1.5m

D.

火车轨道8m

E.

已有7m杆路9m

收藏
纠错
31
[简答题]

某通信工程订单1位架空线路,新建杆路25公里,敷设光缆35km,其中一处与35KV电线交越,示意图如下:

订单2位直流-48v电源设备安装工程,面板布置如图2所示,设备间线缆及如图3所示。

收藏
纠错
问题:

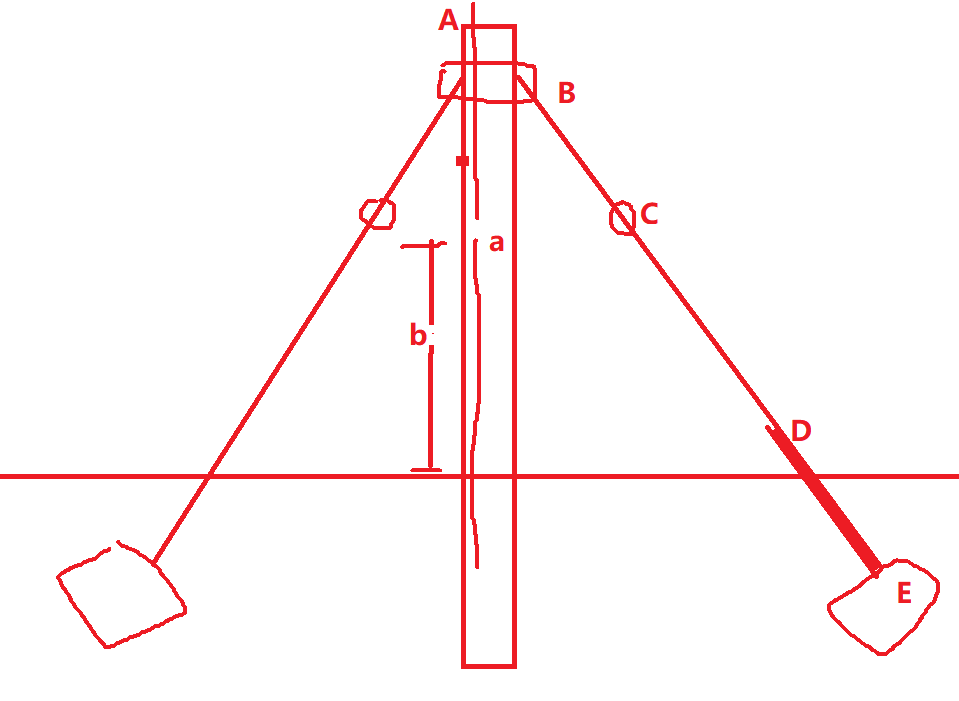

1、

分别写出图1-1A、B、C、D、E的名称,a、b的数值。

未作答

2、

写出图1-2中设备1.2.3.4的名称。

未作答

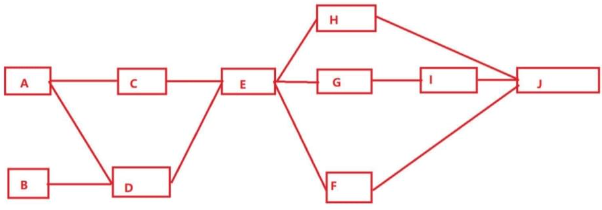

3、

写出图1-3中序号1.2.4.7的数量。

未作答
4、

比照图1-3补全序号2.3.4所在行的起止点连线。

未作答
5、

拉线可能程式是?

未作答
32
[简答题]

某电信工程公司承揽了一项省际波分复用传输设备安装工程,涉及多个站设备安装与调试,工程采用包工不包料的方式,项目部在勘查现场后编制了施工组织设计,包括:工程概况、编制依据、项目分解结构、施工方案、施工资源配置计划、施工目标和管理计划项目部确立了室内设备安装、光缆布放、传输设备安装为本工程关键,设置了质量控制点,和相应的监测措施,并进行了技术交底。开工时,项目部向通信管理局质量监督机构办理质量监督申报手续,施工中,省质量监督管理机构到现场检查,施工单位以项目负责人不在场为理由拒绝。

收藏
纠错
问题:
1、

补充施工组织设计中缺少的主要内容。

未作答
2、

列出波长转换器性能测试需使用的仪表和器具名词。

未作答
3、

指出质量监督申报手续不妥之处,说明正确做法。

未作答
4、

对待工程质量监督检查,施工单位应该怎么做?

未作答
5、

本工程关键过程控制还需要做些什么?

未作答
33
[简答题]

某通信施工单位承接市内管道光缆线路工程,其中包括新建管道2km,建设单位要求施工单位按施工图设计要求施工时视现场实际情况选定管孔。项目部组织了环境因素认别,环境因素包括挖填管道时扬土产生的粉尘,公路边随意堆放的水泥,砂石,砖材等,及路面上施工后留下的灰浆等,针对重要环境因素制定了管控措施。 施工组织设计经项目负责人审批后,提交监理单位审查,监理单位以施工组织审批不符合程序为由退回,要求施工单位完善。开工前,项目负责人组织全体参建人员开了技术交底会议。开工后,施工队在敷设光缆施工时,一醉酒人不甚掉入人井内,确定为轻伤,工作人员因防护装备配戴到位未有伤害,项目部及时增加安全防护措施,后续再未发生类似事故,如期完工。

收藏
纠错
问题:
1、

本工程涉及的环境因素还有哪些?

未作答
2、

指出本项目施工组织设计审批不符合程序之处,说明正确的做法。

未作答
3、

说明施工单位选取管孔应遵循的原则。

未作答
4、

本项目部应组织和参加哪些技术交底?

未作答
5、

本项目部还需做哪些安全防护措施?

未作答
34

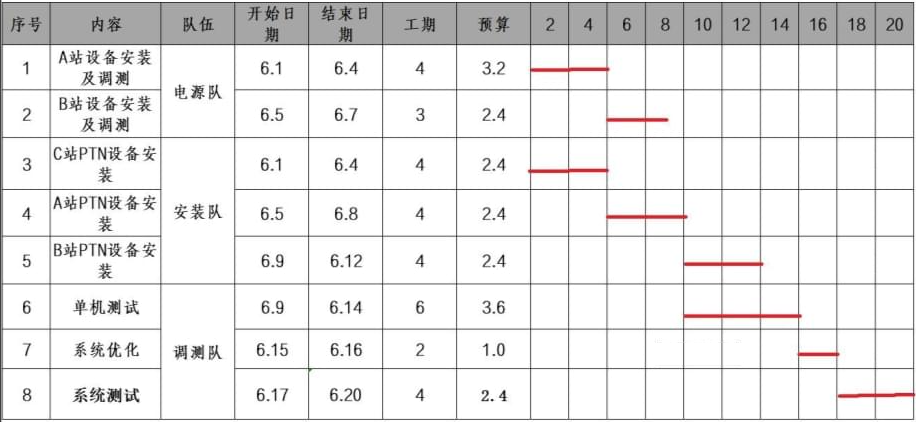

[简答题]

某施工单位承接一项传输工程,包括PTN和电源的安装测试,采用包工不包料的方式。

B站列头柜加电时,建设单位电力负责人要去变更接电位置项目部进行了改接,造成额外费用1.2万元,工期延长1天,本机测试时,PTN设备的SDH、以太网接口性能进行了测试。由于忽视成本管孔,6月14日未完成单机测试、项目部实际成本18万元、之后,项目部自建设方索取口头变更指令的书面确认,并按时提交了施工资料,顺利通过验收。

收藏
纠错
问题:
1、

计算6月14日末BCWP、BCWS、SV、CPI(保留后两位小数点)。

未作答
2、

本工程应重点控制施工阶段哪两项成本?

未作答
3、

列出PTN以太网接口不同于SDH接口本机测试项目。

未作答
4、

项目部索取变更指令的时间是否符合要求?说明原因。

未作答
5、

本工程施工单位可否向建设方提出工期和费用索赔,说明原因。

未作答
6、

在工期索赔中,要依据哪些文件?

未作答
35
[简答题]

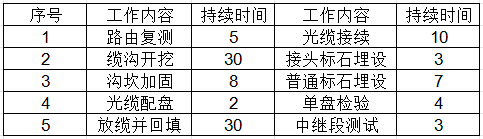

某公司承接了一直埋线路工程,项目部根据以往工作经验进行分工分解,估算持续时间,安排施工顺序见图。

建设单位审查初步计划后,认为工期过长,不满足合同要求,要求按照最短工期原则将C、E分为两段改为流水施工,加起来的持续时间之和与原计划相同,要求加起来的持续时间与原来相同,工期应为整数天。 施工中所用标石,原计划在光缆放完并回填后第1天入场,后因为延误、因供应商原因晚到8天进场。

收藏
纠错
问题:
1、

列出图中工作名称的工作代号。

未作答
2、

画出调整后的双代号。

未作答
3、

列出调整后的关键工作。

未作答
4、

计算工期和实际工期分别是多少。

未作答
5、

中继段测试的内容有哪些?

未作答
6、

列出光缆接头选择的原则。

未作答
答题卡
重做
单选题(每题1分,20题)
多选题(每题2分,10题)
简答题(每题24分,5题)
