2022年一级建造师通信与广电实务真题
试卷总分: 160及格分数: 96试卷总题: 35答题时间: 240分钟
1
[单选题]
下列通信网络功能,主要由软件完成的是(  )。
A.
接入
B.
交换
C.
传输
D.
维护
收藏
纠错
2
[单选题]
网络切片是(  )最核心的内容。
A.
SDN
B.
SDH
C.
PTN
D.
NFV
收藏
纠错
3
[单选题]
移动通信(  )阶段,核心网通过IMS的VoIP实现语音业务。
A.
2G
B.
3G
C.
4G
D.
5G
收藏
纠错
4
[单选题]
下列技术能为用户提供最大网络带宽的是(  )。
A.
EPON
B.
GPON
C.
ADSL
D.
HDSL
收藏
纠错
5
[单选题]
下列DWDM系统,对光纤色散要求最高的是(  )。
A.
40×10G DWDM
B.
40×40G DWDM
C.
40×100G DWDM
D.
40×400G DWDM
收藏
纠错
6
[单选题]
SDH数字微波站不具备波道倒换功能的是(  )。
A.
枢纽站
B.
分路站
C.
中继站
D.
终端站
收藏
纠错
7
[单选题]

关于移动通信基站天线位置,正确的是(  )。

A.

B.

C.

D.

收藏
纠错
8
[单选题]
下列太阳能电池中,光电转化效率最高的是(  )。
A.
单晶硅太阳电池
B.
多晶硅太阳电池
C.
非晶硅太阳电池
D.
硫化镉太阳电池
收藏
纠错
9
[单选题]
信号从DWDM机房到办公室电脑可使用(  )光纤。
A.
G.653A
B.
G.655C
C.
G.656
D.
G.657
收藏
纠错
10
[单选题]
在广播电视发射天线与馈线之间安装匹配网络的目的是(  )。
A.
使信号传输效率更高
B.
使传输频率更低
C.
使信号强度变大
D.
传输速度更快
收藏
纠错
11
[单选题]
通信设备的-48V供电线的颜色为(  )。
A.
红色
B.
蓝色
C.
黄色
D.
黄绿色
收藏
纠错
12
[单选题]

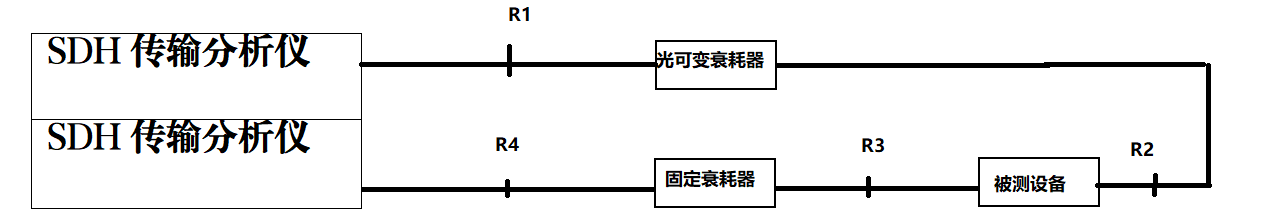

光接收机灵敏度和最小过载光功率应在(  )点测试。

A.

R1

B.

R2

C.

R3

D.

R4

收藏
纠错
13
[单选题]
LTE核心网中,负责用户数据存储管理、用户签权和授权、移动性管理是(  )。
A.
P-WG
B.
S-GW
C.
HSS
D.
AAA
收藏
纠错
14
[单选题]
光缆配盘应优先确定(  )位置。
A.
水线防护光缆
B.
防雷防护光缆
C.
靠近局站侧光缆
D.
穿越林区光缆
收藏
纠错
15
[单选题]
光缆对地绝缘监测装置不应与(  )相连。
A.
光缆加强芯处
B.
光缆内层金属保护层
C.
接头盒进水检测装置
D.
接头盒的紧固螺栓
收藏
纠错
16
[单选题]
下列管道光缆敷设的质量检查结果,需要整改的是(  )。
A.
敷设光缆时在管道的进出口采取保护措施
B.
光缆在人手孔紧靠孔壁固定
C.
接续完成后光缆整齐的盘放在人手孔
D.
光缆接头盒固定在管道进口处的下方
收藏
纠错
17
[单选题]
下列发射机冷却系统安装错误的是(  )。
A.
水冷系统安装前应清洗水路
B.
水泵的阀门不得渗水
C.
风筒应用支架固定
D.
风机安装时应有减震措施
收藏
纠错
18
[单选题]
有线电视传输工程调试顺序正确的是(  )。
A.
卫星天线-前端设备-干线系统-分配系统
B.
卫星天线-分配系统-干线系统-前端设备
C.
干线系统-分配系统-卫星天线-前端设备
D.
分配系统-卫星天线-干线系统-前端设备
收藏
纠错
19
[单选题]
下列做法中,符合安全施工要求的是(  )。
A.
人孔上面有人监护方进入作业
B.
塔上平台作业时,安全带固定在抱杆上
C.
更换7/2.6拉线前,用7/2.2临时代替
D.
在35kv以上高压电附件架空作业,距离为3m
收藏
纠错
20
[单选题]
钢结构广播电视发射塔建于建筑物屋顶时,屋顶板的耐火极限应不低于(  )h。
A.
1
B.
1.5
C.
2
D.
2.5
收藏
纠错
21
[多选题]
支撑网由(  )组成。
A.
传送网
B.
同步网
C.
信令网
D.
管理网
E.
核心网
收藏
纠错
22
[多选题]
位于草原上微波站,在阴雨天减小视距衰落方法有(  )。
A.
调整天线角度
B.
增加发射功率
C.
使用无源反射板
D.
移动反射点
E.
分集接收
收藏
纠错
23
[多选题]
下列移动通信技术,可提高频带利用率的是(  )。
A.
CDMA
B.
TD-SCDMA
C.
OFDM
D.
TD-LTE
E.
LTE-FDD
收藏
纠错
24
[多选题]
下列属于数字电视系统类标准的是(  )。
A.
演播室标准
B.
接收机
C.
发射机
D.
信源编码标准
E.
信道传输标准
收藏
纠错
25
[多选题]
通信设备割接工程中,应由建设单位负责的是(  )。
A.
编制割接方案
B.
批准割接计划
C.
组织割接实施
D.
测试入网设备
E.
拆除退网设备
收藏
纠错
26
[多选题]
下列数值越小传输距离越远的是(  )。
A.
光纤色度色散
B.
接收灵敏度
C.
中心频率
D.
最小过载光功率
E.
光纤偏振模色散
收藏
纠错
27
[多选题]
架空线路工程中,中继段测试项目包括(  )。
A.
光纤线路衰减系数
B.
光纤通道总衰减
C.
光纤后向散射曲线
D.
光缆对地绝缘
E.
光纤线路传输长度
收藏
纠错
28
[多选题]
关于直埋光缆特殊点保护的做法,符合要求的是(  )。
A.
埋深不足时,用水泥包封
B.
无法避免雷暴严重地域时,采用护坎保护
C.
高低差在0.8m以上沟坎处设置挡土墙
D.
沿靠溪流等易受水流冲刷的地段,设置漫水坡
E.
在桥上敷设时,采用钢管或塑料管保护
收藏
纠错
29
[多选题]
会议系统无线发射接收器安装要求的说法正确的是(  )。
A.
高度自由调节
B.
角度自由调节
C.
安装位置应避免电光源可能产生的电磁干扰
D.
必须使用镀锌钢丝吊设
E.
前方不得有遮挡物
收藏
纠错
30
[多选题]

某架空光缆线路多处与其他设施交越,光缆架设高度符合规定的有(  )。

A.

与其他线路间距0.5m

B.

与树木交越时高出其顶部1.5m

C.

与公路平行时为3.5m

D.

市区内街道平行时3.5m

E.

与土路交越时为5m

收藏
纠错
31
[简答题]

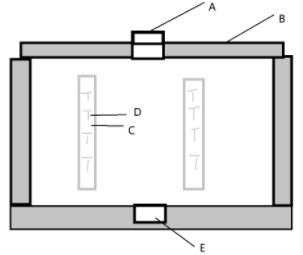

某施工单位承接了一传输系统工程,包括80*100G DWDM设备安装工程,以及2km新建管道工程,某新建管道人手孔施工示意图如下:

新建管道管道部分施工单位按施工工序从器材检验开始实施; 机房内走线架安装平面图如下所示:

收藏
纠错
问题:
1、

人手孔中A、B、C、D、E部位分别代表什么?

未作答
2、

请补全新建管道施工顺序。

未作答
3、

写出走线架安装中F、G、H、I、J部件名称?

未作答
4、

1510.55nm波长是否合格?

未作答
5、

写出该系统最小波长名称、线型码型以及测试项目。

未作答
32
[简答题]

某施工单位承接了一移动基站设备安装工程,施工内容包括天馈线安装,机房内设备安装、蓄电池安装等内容,施工前,项目部做好机房内施工图纸复核,确认无误后开始施工;施工过程中发生如下事件:

施工单位安装天馈线过程中发现某一处天馈线系统驻波比测试不合格,施工单位分析原因后整改。

施工完毕后,施工单位编制了竣工资料,其中竣工文件包括:工程说明、开工报告、建筑安装工程量总表、已安装设备明细表,工程说明、开工报告、建筑安装工程量总表、已安装设备明细表、验收证书和交接书。监理单位检查后要求施工单位补充。

工程验收后6个月,机房蓄电池电压过低,经分析原因后发现是建设单位采购电池出现质量问题。

收藏
纠错
问题:
1、

简述设计图纸现场复核内容。

未作答
2、

列出四项严禁高处作业天气情况?

未作答
3、

绘制机架安装不合格的因果分析图。

未作答
4、

请补充竣工文件缺失内容?

未作答
5、

针对电池问题,施工单位和建设单位应采取什么措施?

未作答
33
[简答题]

某施工单位承接了一管道线路工程,新建硅芯管,采用气流法敷设GYTA光缆;城区段敷设GYTA53光缆;进局敷设GYZA光缆;设计规定中继段平均接续衰减0.25DB。

合同约定,新建人孔所需材料(不含铁件、钢筋)由施工单位采购,施工单位将光缆接续列为质量控制重点内容;其中光缆接续监测采用双向测试,资源配置计划包括仪表使用计划、乙供材供应计划和资金使用计划。

施工中,某处采用定向钻孔穿越公路,将自来水管道顶破;调查显示,施工单位未编制与其他管线交越的安全防护措施。

收藏
纠错
问题:
1、

光缆接续双向监测应采用哪种方法?除接续监测外还应测试光缆哪些内容?

未作答
2、

补充资源配置计划缺少内容。

未作答
3、

列出施工单位人孔施工采购材料。

未作答
4、

相对GYTA光缆,GYTA53光缆、GYTZA光缆在结构或材质上有哪些特点?

未作答
5、

简述交越处项目部应采取的安全措施?

未作答
34
[简答题]

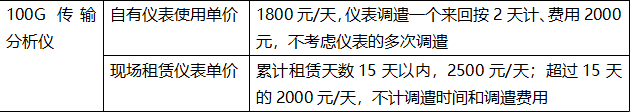

某公司承接了一项二干长途传输系统工程,施工内容包括ROADM、OA等设备安装和调试。本工程包工包料,采用G652D光纤,工作波长为1550nm,项目部编制了预算表如下,对工程所需100G传输分析仪进行了比选:

开工前,安全员对本工程作业特点和危险因素、施工中安全注意事项进行了交底;项目负责人重点强调了劳动效率,仪表使用台班费及分包事项等成本内容。工程按期开工,仪表进场前,建设单位通知有两端光缆纤芯损耗大,需在系统优化阶段查找原因并整治(每段1天);7月8日完成单机测试后,项目部实际发生费用23.5万元。7月10系统优化时,发现损耗过得纤芯,项目部进行了整治,整治后重新优化,造成施工单位成本额外增加2.5万元;工程完工后,项目部于8月2日向建设单位提出书面索赔意向通知。

收藏
纠错
问题:
1、

指出安全技术交底不错指出,并说明正确做法。

未作答
2、

计算说明,建设单位通知前后应租用还是使用自有仪表?

未作答
3、

项目部提交索赔意向通知是否符合程序?说明理由,索赔还应提交哪些资料?

未作答
4、

本工程光纤衰减系数指标是多少?为避免光纤损耗过大影响工期,开工前做哪些工作?

未作答
5、

计算单机测试完成后BCWP BCWS CPI SPI 。(保留2位小数)

未作答
6、

项目部应对哪几类成本进行重点控制?

未作答
35
[简答题]

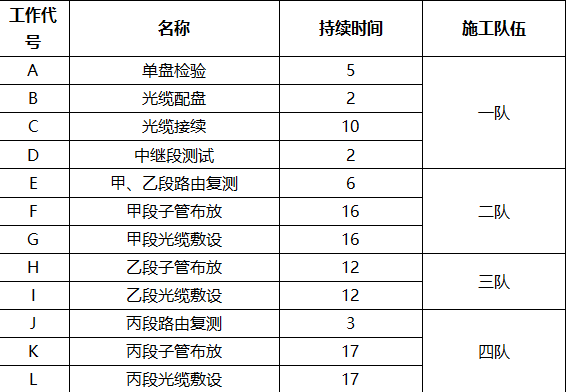

某施工单位承接了一市内管道工程,包括甲乙丙三个中继段,施工单位根据工程实际情况结合施工队施工情况,对各个工序安排4施工队伍施工,光缆全部敷设完毕后进行光缆接续,本工程计划4月1日开工,施工内容如下:

施工过程中发生如下事件:子管推迟到开工后第5天到货;光缆推迟到开工后第14天到货;穿放乙段子管,管道不通需要修复,停工5天。

收藏
纠错
问题:
1、

绘制本工程双代号网络图。

未作答
2、

写出本工程关键工作。

未作答
3、

上述事件分别影响工期多少天,本工程实际工期多少天?

未作答
4、

简述管道工程应急救援应携带器材。

未作答
5、

简述可能影响进度的外部因素。

未作答
6、

简述单盘检验应包括内容。

未作答
答题卡
重做
单选题(每题1分,20题)
多选题(每题2分,10题)
简答题(每题24分,5题)
