有抗冻要求的混凝土,骨料最大粒径40mm其含气量应为()。
板桩码头中的锚碇叉桩由一对叉桩和其上端现浇桩帽组成,叉桩靠( )来承受拉杆的拉力。
某公司承接了一个10000t级泊位的重力式码头的基槽开挖工程,开挖工程量为30万m3,疏浚土质为软塑黏土。根据基槽开挖施工的节点工期要求,基槽开挖的工期为80d。另外,施工合同规定,基槽开挖施工每提前1d完成,奖励1000元。该公司组建的项目经理部在编制施工组织设计时判断,适宜施工的船型为抓斗挖泥船,且现场只能容纳一组抓斗挖泥船组施工。据调查,现场有无需调遣的4m3和6m3抓斗挖泥船组可供租赁;另外该公司自有8m3抓斗挖泥船1组在该工程施工期间闲置,可在正式开工前调遣到工地,往返调遣时间共需要12d,调遣费共计36万元;三组抓斗挖泥船均为锚缆定位挖泥船。基槽开挖每作业天按3个艘班考虑,挖泥船组的时间利用率按60%计。各船组租赁艘班费和生产率见表1。
计算确定满足节点工期要求的船组。
从项目部船舶成本最低的角度,计算选择船组。
本工程所选抓斗挖泥船的施工锚缆宜如何布设?适宜的抓斗是哪种型式?

西南沿海某港口港池疏浚工程,施工工期为1年,无备淤深度。疏浚土质为密实中粗砂和强风化岩,疏浚土吹填到码头后方吹填区,平均吹距为2.7km。吹填区面积为1.5km2,底质为密实砂,围埝为临时工程,采用抛石结构,围埝顶宽为3.0m,围埝总长为4.5km,外坡设计坡比为1:2,内坡设计坡比为1:1.5,内侧铺设倒滤层。该工程所在地区平均每年受1~3次台风影响,台风袭击时,风力可达12级以上,常伴有暴雨或大暴雨。 本工程采用大型绞吸挖泥船直接吹填的施工方式,排泥管直径为φ800mm。疏浚施工中,为了掌握陆上排泥管线输送砂和风化岩的沿程阻力系数,在陆地岸管上选择了长100m的平顺段进行了测试,测试期间的测试数据和挖泥船主要施工参数见表2。另外,根据国家工程造价管理部门公布的柴油价格,本工程中标时的柴油价格为5800元/吨,施工期间的柴油偷格为6200元/吨。
分别确定本工程两种疏浚土质适宜的绞刀型式和刀齿型式,并计算测试期间两种疏浚土质的绞刀挖掘系数。(计算结果取两位小数)
计算本工程测试期间测试段两种疏浚土质的沿程阻力系数。(计算结果取四位小数,g=9.8m/s2)
简述挖泥船防台锚地选择应考虑的因素。
若合同专用条款中对合同价款的调整无另外约定,哪些情形下可调整合同价款?本工程可否因柴油价格的变化调整合同价款?
根据《水运工程质量检验标准》JTS 257—2008,本工程的围埝工程划分为哪些分部工程、分项工程?本工程港池疏浚验收合格的标准是什么?

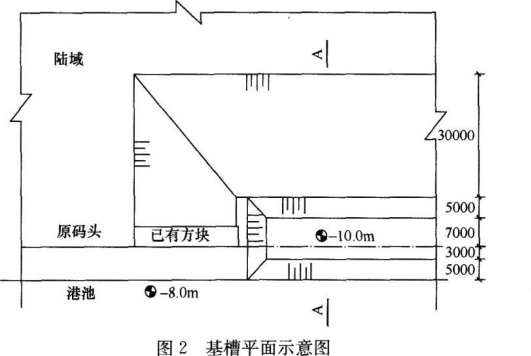

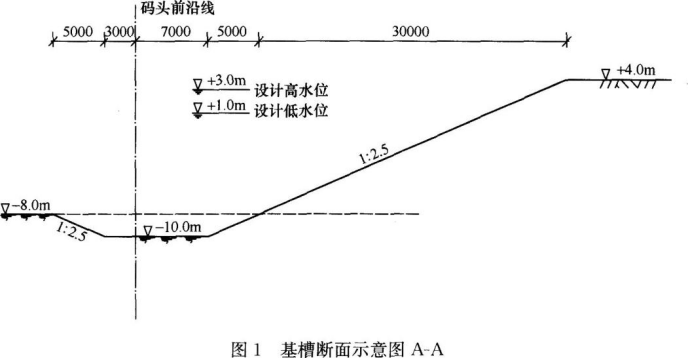

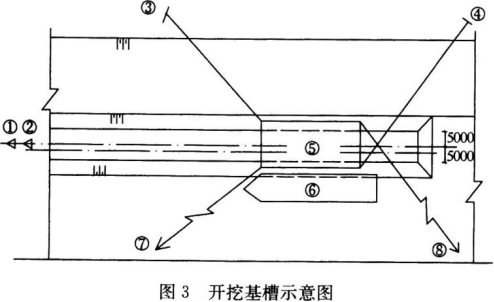

某有掩护港池内的顺岸重力式方块码头需沿前沿线接长250m,拟新接长码头的后方为已填筑的陆域场地,纵深大于200m。新建码头基槽长260m,其断面以及与原码头的衔接处平面如图1、图2所示。某施工单位承揽了该挖泥工程,根据土质和船机调配情况,采用一组6m3锚缆定位抓斗挖泥船组进行本基槽挖泥施工,施工中将基槽自原有码头一侧起分为一、二作业段,每段长130m。挖泥过程中有“双控”要求,挖泥定位采用导标,泥土外抛,自检采用水砣测深。技术交底文件中所附的挖泥船组在第二作业段中开挖基槽的示意图如图3所示。
写出图3中各编号的设备或设施名称。
画出抓斗挖泥船施工工艺流程图。
基槽挖泥“双控”要求是什么?如何进行“双控”?

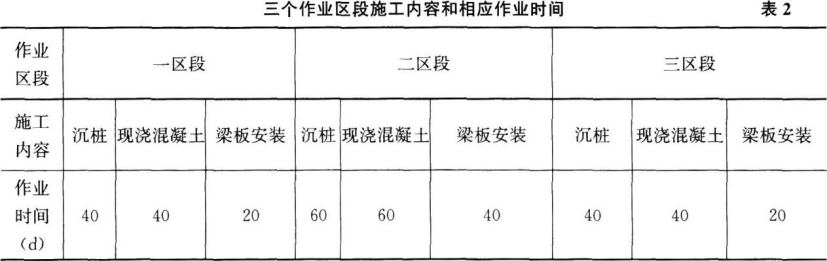

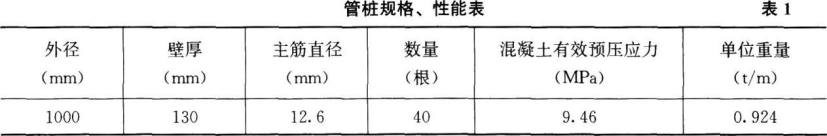

某高桩码头桩基结构采用φ1000mm预应力混凝土管桩,混凝土强度为C80,管桩的规格、性能见表1,码头结构如图5。正式工程开工前,项目部做了施工部署和安排,进行了桩的试打动力检测,选定了桩锤型号,确定锤击拉应力标准值为9MPa、总压应力标准值为25MPa;针对沉桩、桩帽和横梁现浇混凝土、安装梁板三项施工作业,沿码头长度方向划分了三个施工作业区段,施工顺序为一区段、二区段、三区段,为了避免施工干扰、影响施工质量,规定一个施工作业区段在同一时段内只能进行一项施工作业;现场组织了一艘打桩船、一艘起重安装船、一个钢筋模板混凝土施工队;三个作业区段施工内容和相应作业时间见表2,其中现浇混凝土作业时间中已包含其达到设计强度所需时间。项目部精心组织施工,保证了每项施工作业连续施工。 根据《水运工程混凝土结构设计规范》JTS 151—2011,C80混凝土轴心抗压强度设计值为35.9MPa、轴心抗拉强度设计值为2.22MPa。

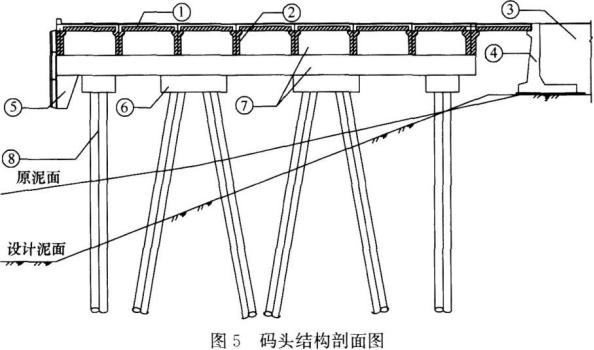

写出图5中各编号的结构名称。
高桩码头预制构件多层堆放层数应根据哪些参数和因素确定?
验算本工程打桩应力,并判断其是否满足沉桩过程中控制桩身裂损的要求。
复制表3到答题卡,用单实线画出本工程三项施工作业的施工计划横道图,并用双实线标示出关键线路。

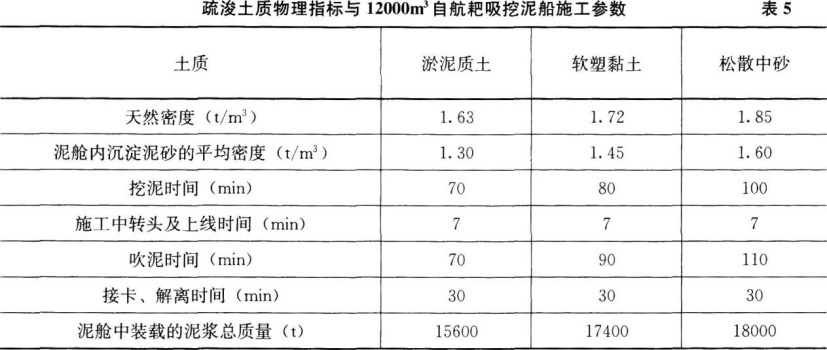

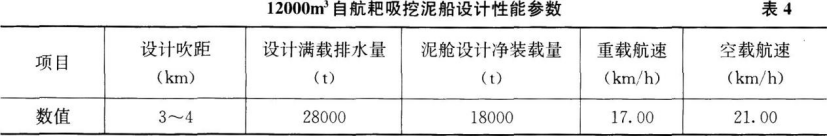

某20万t级单向航道扩建3-程,是对原15万t级航道的扩建,航道长度为19.8km,航道设计底宽为270m,航道设计底标高为-20.5m,备淤深度为0.4m,边坡坡比为1:5,计划施工工期24个月。施工单位选用12000m3自航耙吸挖泥船采用单点定位方式将疏浚土全部吹填到码头后方的吹填区,挖泥船施工平均运距为17.0kin,水上吹填管线长度为300m、陆地吹填管线平均长度为1900m。疏浚土质自上而下分别为:淤泥质土、软塑黏土、松散中砂。12000m3自航耙吸挖泥船设计性能参数见表4,泥舱施工舱容可连续调节。本工程疏浚土质物理指标与12000m3自航耙吸挖泥船施工参数见表5(海水密度按1.025t/m3计)。 本工程施工第一年正值交通运输部安全与质量监督管理部门组织督查组开展水运工程质量安全综合督查。
计算本工程12000m3自航耙吸挖泥船疏挖三种疏浚土质的合理施工舱容和施工运转时间小时生产率。(列出主要计算过程,结果四舍五入取整数)
简述本工程施工中可采取哪些环保措施以降低施工期间对环境的影响。
写出本工程施工中应定期校核的仪器或系统以准确控制挖槽深度。
若对本工程进行质量安全督查,在督查施工单位工程质量安全管理行为时,关于施工组织和安全管理的抽查指标项有哪些?
根据《水运工程质量检验标准》JTS 257—2008,写出本工程施工的平均超宽与超深控制值和最大超宽与超深控制值。并计算出本工程的单侧边缘水域宽度和中部水域宽度。(列出主要计算过程)
