海水环境中有掩护港口与航道工程混凝土的水位变动区是指( )。

某公司承接了一个10000t级泊位的重力式码头的基槽开挖工程,开挖工程量为30万m3,疏浚土质为软塑黏土。根据基槽开挖施工的节点工期要求,基槽开挖的工期为80d。另外,施工合同规定,基槽开挖施工每提前1d完成,奖励1000元。该公司组建的项目经理部在编制施工组织设计时判断,适宜施工的船型为抓斗挖泥船,且现场只能容纳一组抓斗挖泥船组施工。据调查,现场有无需调遣的4m3和6m3抓斗挖泥船组可供租赁;另外该公司自有8m3抓斗挖泥船1组在该工程施工期间闲置,可在正式开工前调遣到工地,往返调遣时间共需要12d,调遣费共计36万元;三组抓斗挖泥船均为锚缆定位挖泥船。基槽开挖每作业天按3个艘班考虑,挖泥船组的时间利用率按60%计。各船组租赁艘班费和生产率见表1。
计算确定满足节点工期要求的船组。
从项目部船舶成本最低的角度,计算选择船组。
本工程所选抓斗挖泥船的施工锚缆宜如何布设?适宜的抓斗是哪种型式?
某感潮河段深水航道整治工程,其主要施工内容为建造顺岸护滩潜堤,潜堤结构形式为抛石斜坡堤,典型断面示意图如图2所示。潜堤堤身范围采用砂肋软体排护底;余排采用混凝土联锁决软体排,联锁块软体排压载体为单元联锁混凝土块,单元尺寸为3980mm×4980mm。施工中,选用大型铺排船垂直水流方向进行沉排。
感潮河段内的水流具有哪些特性?
根据规范要求,单元联锁混凝土块吊运、拼装、铺设应符合哪些规定?
本工程相邻排体的沉排顺序应如何确定?画出混凝土联锁块软体排沉放的工艺流程框图。
某新建港口工程,其中包括一条600m长防波堤,2座5万t级码头。防波堤为抛石斜坡堤结构,大块石护面,堤身处原泥面下为厚薄不均的淤泥,码头为重力式沉箱结构。
该项目的EPC承包商经过经济技术比较确定:(1)防坡堤堤心石填筑采用爆炸(爆破)排淤方案实施。(2)沉箱在现场预制,采用半潜驳加方驳的出运安装方案,已知沉箱为矩形,平立面均轴对称,单件重为2000t。经计算,沉箱重心到沉箱顶面距离为9.45m,浮心到沉箱顶面距离为9.75m,定倾半径为0.45m。
经过承包商强化技术管理,精心组织施工,本项目顺利完成。
堤心石爆炸(爆破)排淤的炸药包埋设在泥面下的深度如何确定?
写出预制沉箱的模板可采用的几种形式。
写出沉箱在预制场水平运输的几种方法。
判断本工程沉箱浮游稳定是否满足要求,并说明理由。如要提高其浮游稳定性可采取哪些措施?
某航道治理工程位于潮汐河口,整治工程建筑物由一条长导堤和导堤内侧6座丁坝组成,平面布置示意如图4所示,导堤和丁坝均采用斜坡式抛石堤,护底采用500g/m2复合土工布混凝土单元联锁块软体排。根据设计要求,对陡于1:3的陡坡需要采用袋装砂补抛处理,并可进行合同价款的变更。 施工期间,发现了1个陡于1:3的陡坡,且在8m水深处出现了排体撕裂,项目部对陡坡进行了袋装砂补抛,并在撕排处进行了补排。 本工程施工期间,受大风影响,一艘500t的运输船舶未能及时撤离现场,造成1人死亡,直接经济损失为150万元。
根据《航道整治工程施工规范》JTS 224—2016,本工程补排最小纵向搭接长度应为多少?排体着床实际最小搭接长度应为多少?
根据交通运输部《水上交通事故统计方法》,指出本工程所发生事故的等级,并简述重大事故及人身伤亡事故处理的步骤。
简述本工程新增袋装砂补抛分项工程的单价调整应遵循的原则。
某新建30万吨级海港原油码头工程,包括1个工作平台、4个靠船墩、6个系缆墩和墩台间连接钢桥,以及 1座接岸引桥。码头工作平台、靠船墩、系缆墩均为高桩墩台结构,桩基为钢管桩,设计有直桩和斜桩,桩径为Φ1200mm,长度为61~66m,钢管桩防腐采用涂层和牺牲阳极的阴极保护相结合的形式。工作平台斜桩斜率均为5:1,在工作平台底面高程处,斜桩PT111桩与直桩PT105桩的间距为6500mm,与斜桩PT112桩的间距为7600mm,与PT105连线的扭角为60°,见图5。码头沉桩区泥面最高处标高为-7m,施工最低水位为-1m。码头桩基沉桩选用桩架高度为84m 打桩船,其水面以上桩架有效高度为72m、锤及桩帽合计高度为7m、吊锤滑轮组高度为2.5m,吊装定位时桩尖距泥面的富裕水深为1m。本工程沉桩定位采用经纬仪、水准仪,沉桩停锤控制标准以贯入度为主,标高作校核,设计要求最后三阵(每10击为1阵)的贯入度平均值小于5mm/击。PT106 桩沉桩过程中桩尖接近设计标高时的沉桩数据摘录见表5。

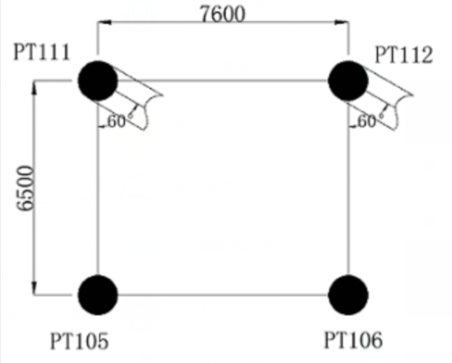

图5 工作台底面局部桩位平面示意图(图中单位为:mm)

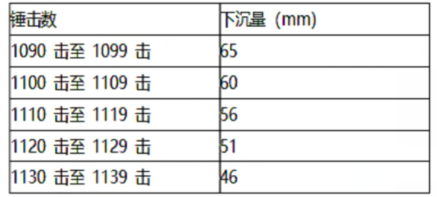

表5 PT106桩的沉桩数据摘录表
写出本工程钢管桩沉桩平面定位的测量控制方法。
高桩码头施工组织设计中的沉桩施工方案主要包括哪些内容?
本工程阳极块安装位置应符合哪些要求?
本工程选用的打桩船桩架高度是否满足沉桩施工需要,说明理由。
计算斜桩PT111与直桩PT106之间的设计净距。(计算结果四舍五入,取整数)
PT106桩在第1139锤击完成后是否满足停锤要求,说明理由。
