总发射功率( )的电视和调频广播发射台为防火一类建筑物。
下列关于1米的标石埋设,正确的是( )。
【背景资料】
某施工单位承揽了一项PTN传输设备安装工程,合同金额90万元,采用包工不包料方式承包。其中A中继段光纤长度100km,光纤的衰减系数为0.2dB/km;设备平均发送光功率为0dBm,最小过载光功率为2dBm;ODF至设备接口光纤衰减(含活接头衰减)为0.5dB/条,系统冗余为3dB。
开工前,施工单位进行现场摸底时发现一局站电源接线位置被占用,经建设单位同意,由设计单位修改设计后,增加了10个工日。施工单位依据摸底报告和施工合同编制了施工进度计划,该项目按合同约定日期开工。
施工过程中,建设单位要求调整组网结构,新增1个局站的设备配置,导致本站工期增加2d。在本机测试时发现1个站的设备灵敏度不合格,厂家更换该单板耗时6d,造成停工4d。系统测试时,因测试仪表发生故障,施工单位调换仪表造成停工3d。
该项目工程预付款应何时支付?金额为多少?
计算A中继段光纤通道总衰减和满足要求的设备灵敏度最大值。
施工单位编制进度计划时还应依据什么?
哪些事件会造成合同变更?说明原因。
指出施工单位可索赔的事件和工期。

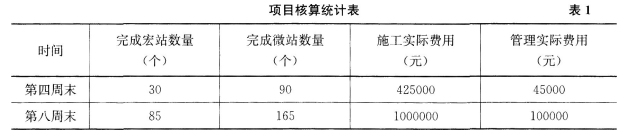

【背景资料】 某公司承担了一项通信基站设备安装工程,主要工作量包括120个宏站和240个微站设备安装。合同约定:4月1日开工,6月30日前完工;建设单位在7月10日前完成初验,10月15日前完成竣工验收。 项目部根据以往工程经验,制订了进度计划和成本预算:(1)周六、日及节假日期间本项目正常施工,每周完成宏站10个、微站20个,计划4月1日正式开工,6月23日完工,工期为12周。(2)宏站的施工预算费用为6000元/站,微站的施工预算费用为3000元/站;管理预算费用为12000元/周。 本工程如期开工。建设单位于4月5日向当地通信管理局提交了《通信建设工程质量监督申报表》,办理了质量监督申报手续。 工程进行到第四周末和第八周末时的项目核算结果,见表1。
工程最终于6月28日完工。建设单位于7月3日至8日组织了初验,经过试运行于10月11日至12日组织了终验,颁发了竣工验收证书,并于10月31日到当地通信管理局办理了竣工验收备案手续。
分别计算第四周末和第八周末的计划工作预算费用BCWS、已完工作预算费用BC-WP、已完工作实际费用ACWP。
分别计算第四周末和第八周末费用偏差CV、进度偏差SV。
分析第四周末和第八周末进度与费用偏差情况并制定纠偏措施。
建设单位的做法有哪些不妥之处?说明正确做法。
建设单位办理竣工验收备案需提交哪些资料?
高处作业有哪些安全防护要求?
背景资料 某地级市中心机房电源设备安装工程,工期5周(每周工作时间按7天计),项目部制订的进度计划见图4。
本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工成本为500元/天人。 工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表4。
完工后,施工单位提交了竣工资料,内容包括:开工报告.建筑安装工程量总表.设计变更单.隐蔽工程/随工验收签证.停(复)工报告.交(完)工报告.交接书.洽商记录.竣工图.测试记录。 施工合同未约定保修期,工程终验后第10个月,个别电池极柱发生严重腐蚀,经分析认定为电池生产缺陷。
分别计算第1周末和第5周末的计划工作预算费用(BCWS)。
分别计算第1周末和第5周末的已完工作预算费用(BCWP)。
分别计算第1周末和第5周末的计划工作实际费用(ACWP)。
分别计算第1周末和第5周末的费用偏差(CV)和进度偏差(SV),并说明费用和进度情况。
列出竣工资料缺少的内容及施工单位需在竣工图上签字的人员。
本项目的保修期应为几个月?施工单位应如何处理电池极柱腐蚀问题?

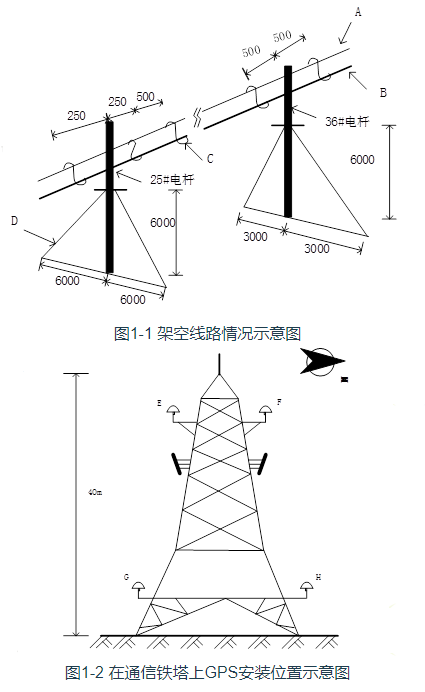

某施工单位承接了一项无线网建设工程,包括基站设备安装及部分传输系统建设,监理人员在检査架空线路时发现一段线路不符合验收规范,如图 1-1 所示,要求施工队整改;检查基站现场时发现不同铁塔站点 GPS 天线安装位置不一致,共有 E、F、G、H 四种位置情形, 如图 1-2 所示,要求施工队整改。 工程完工后,某天一个片区无线网络中断,因在保修期内建设单位要求施工单位抢修,施工单位收到通知后,维护班根据经验,带上了机具仪表赶赴现场,初步判断是因市电停电引起的业务中断,测量电源柜供电电压为-43V,网管系统显无线设备和传输设备同时掉电。经维护人员现场发电,设备供电后业务恢复。
本次抢修携带的机具仪表有哪些?

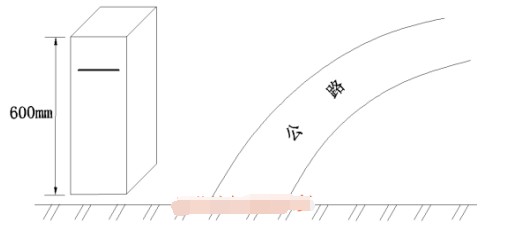

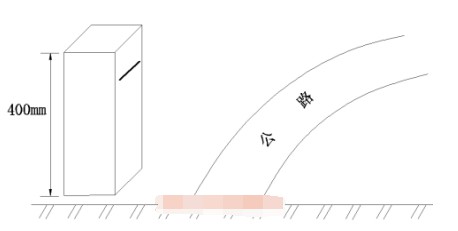

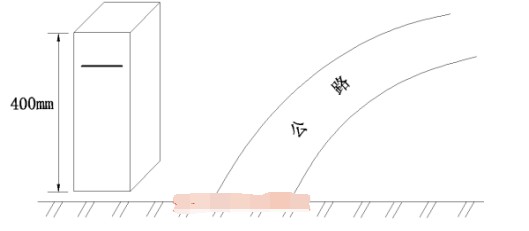

写出图 1-1 中 A、B、C、D 代表的材料(构件)名称。
图 1-1 中的哪些数值不满足规范要求?验收规范要求是什么?
图 1-2 中安装位置不合格的有哪些?验收规范要求是什么?
分别写出可能造成设备同时掉电的原因及对应的预防措施。
某施工单位承担了一项 5G 移动通信基站设备安装工程。主要包括 AAU 和 BBU 及其配套设备的安装、相关线缆的布放。在拿到施工图设计文件后,项目部一方面安排技术人员对所有站点进行现场复核,一方面组织相关人员参加 5G 技术培训,讲解了 5G 基站宏蜂窝系统连接图,如图 4 所示:
进场施工前,项目部明确了质量要求,以操作规程、作业指导书等作为质量控制的依据,并结合作业队伍的实际情况,把塔上 AAU 设备安装的位置、方向和紧固作为质量控制的重点。 基于本期基站多为铁塔公司的共址站点,为保证在用 26、306、46 系统的正常运行,项目部对这个安全控制要点制定了相应的安全防护措施 工程进行时,项目部组织了现场检查,发现部分站点接地线滑子制作存在一些质量问题,如压接不实、铜线外露等,要求相应作业班组认真分析并进行整改。
现场复核中,依据设计图纸需要复核哪些内容?

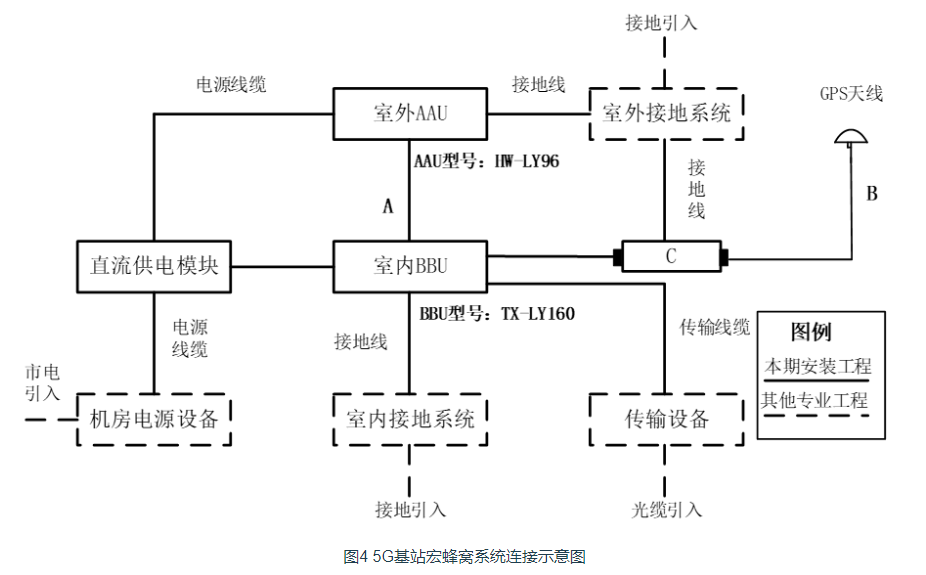

指出图 4中线缆A、线缆B和设备C的名称。
AAU 设备的功能在 4G 系统中由哪些设备实现?为保证安装的 AAU 方向合格,应该关注哪些主要参数?
工程质量控制的依据还有哪些?
为保证在用设备正常运行,项目部制定了哪些安全防护措施?
绘出接地线端子制作不合格的因果分析图。
