尾矿工程的单位工程包括有()。
【背景资料】
某矿业工程公司中标承包某矿主、副立井井筒及井底车场相关工程。该矿主井净直径5.0m,井深450m,副井净直径7.2m,井深460m。主副井井筒施工到底后,随即进行主、副井之间的道路贯通。贯通结束后,主井进行了1t单层罐笼的临时改绞。
某日,承包单位的机电人员按项目部的安排,在井口拆换排水管。虽然把钩工提醒要注意安全,但施工人员仍不慎将一根短钢管坠落井下,此时恰逢井下罐笼提升,罐内共有15人(其中一名放炮员)和一个炸药箱(内装30卷炸药,10发雷管),急速下落的短钢管在距井底80m处与罐笼相撞,致使罐笼剧烈震荡、偏斜,最终造成罐内部分人员轻伤,3人坠落井下遇难。
在这起安全事故中,存在哪些主要的违章行为?
该安全事故的直接责任人有哪些?
根据《安全生产事故报告和调查处理条例》,该安全事故属于什么等级?
从安全管理角度分析该事故发生的主要原因。

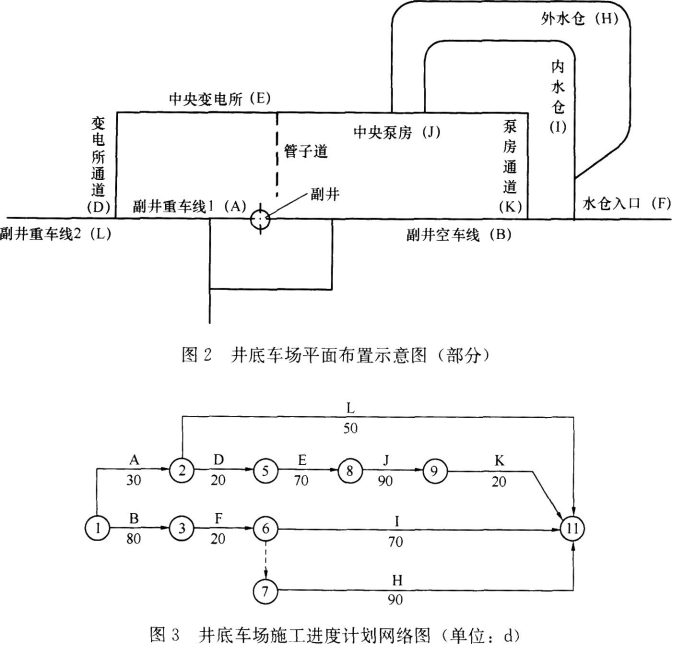

某施工单位承担了一煤矿立井井筒的施工工作。该井筒净直径6.5m,深度685m。表土段深度25m,采用井圈背板普通法施工,基岩段采用钻眼爆破法施工,短段掘砌混合作业方式,布置两套单钩提升,主要施工设备和设施为:YSJZ4.8伞钻1台、HZ-6中心回转抓岩机1台,2JKZ3.6/18.5提升机配5m3矸石吊桶1个(主提升),JKZ2.8/15.5提升机配3m3矸石吊桶I个(副提升),V型凿井井架1座、金属整体移动式伸缩模板1套,DC50卧泵1台配4m3水箱。排水管、压风管、供水管各1路,工作面采用压入式通风,设有胶质风筒I趟,所有管路均采用开壁固定,凿井吊盘、电缆采用钢丝绳悬吊,吊盘绳兼稳绳。凿井施工井内设备布置如图1所示。
指出图1中1~6的名称。
该井筒基岩段掘进凿岩炮眼深度为4.5m,请合理确定金属整体移动式伸缩模板的高度及净断面加工制作的规格尺寸。
该井筒基岩段采用短段掘砌混合作业方式,凿岩、爆破作业主要工序包括哪些?
该井筒竣工验收时,井筒总漏水量应满足的验收标准是什么?

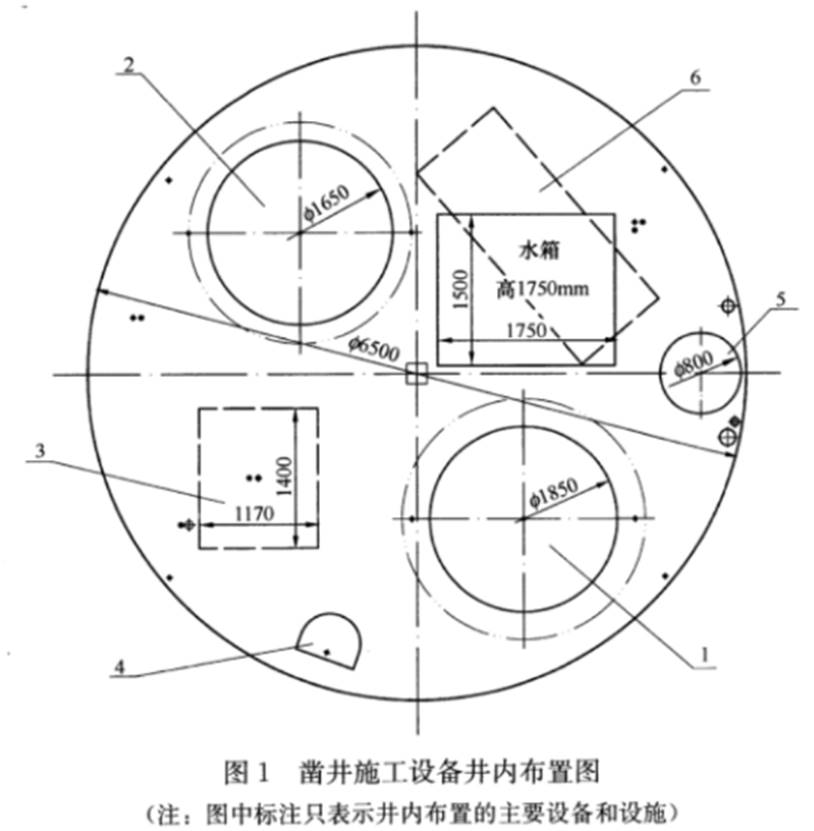

【背景资料】 某施工单位承担了一矿井井底车场的施工任务。开工前,项目经理部编制了施工组织设计,内容包括施工方案、资源供应计划、施工进度计划网络图、质量保证措施、安全保证措施等。井底车场平面布置示意图部分内容如图2所示,相应的施工进度计划网络图如图3所示,关键线路上的工作由同一个工作队完成,各工作的作业时间均不可压缩。
施工过程中发生如下事件: 事件1:工程进行60d,施工单位月度检查时重点检查了进度计划执行情况,发现:副井重车线1(工作A)和变电所通道(工作D)已完工;副井重车线2(工作L)已完成其工程量的60%;副井空车线(工作B)已完成其工程量的80%;中央变电所(工作E)由于设计变更,尚未开始作业,预计完成设计变更还需要10d。施工单位考虑到工作E的延误将导致后续工作中央泵房(工作J)和泵房通道(工作K)不能正常完成,工程不能按时交付,与各工作队协商并在监理工程师的指令下调整了进度计划,以满足工期要求。经施工单位计算,工作E的延误导致的窝工费和机械设备台班折旧费为30万元,按照调整后进度计划施工将增加投入8万元。 事件2:由于建设单位提供设计资料不及时,导致外水仓(工作H)延误10d,已提前运至现场的施工机械台班折旧费损失2万元,窝工费15万元。 事件3:内水仓(工作I)施工过程中,施工单位设备发生故障,导致该工作延误6d,修理设备花费6万元,增加窝工费8万元。 针对事件1~事件3,施工单位向建设单位提出了索赔。
施工组织设计中的资源供应计划主要包括哪些内容?
根据绘制的井底车场施工进度计划网络图,确定工程计划工期和关键工作。
事件1中施工单位发现工作E延误后,应如何安排后续工程施工,才能够保证计划工期(用文字说明)?
就事件1~事件3,逐一说明施工单位可向建设单位索赔的费用和工期。
【背景资料】
某施工单位承建一主井井筒工程,井筒设计深度500m。合同约定分项工程量增减10%以内时,按已有类似工程综合单价调整。建设单位提供了距离该主井井筒40m的普通地质钻孔资料作为井筒检查孔资料,施工单位据此编制了施工组织设计,并通过监理审批后组织施工。项目实施过程中,发生如下事件:
事件1:在井筒施工到450m深度时发现了井筒地质资料没有揭示的断层,围岩破碎严重,施工过程中出现有局部岩帮冒落的情况,原锚杆支护井壁的设计方案达不到支护效果。施工单位口头提出要求变更支护方案。
事件2:在继续掘进前,施工单位对断层进行了探水作业,发现含水层涌水量远远大于地质资料提供的井筒涌水量,造成井筒排水费用大幅度增加,井筒施工速度降低,施工单位采取了注浆和更有力的排水措施。同时,设计单位根据断层涌水的影响,决定延深井筒深度,并出具了井筒延深40m的设计变更。
根据事件1和事件2,建设单位同意就井筒涌水量大及设计变更调增合同价款,施工单位提出了相应的索赔和调增价款报告。
事件1中,施工单位要求变更支护方案,监理单位应如何处理?针对该井筒条件和围岩破碎的情况,施工单位可采用哪些加强支护的措施?说明这些措施的作用。
事件1中,施工单位可以进行工程索赔的理由是什么?如何确定相关索赔费用?
事件2中,施工单位接到设计变更后,进行索赔的程序是什么?
事件2中,井筒延深40m,施工单位应如何进行价款调增?
【背景资料】
一煤矿改扩建项目施工进入井下巷道施工期,某矿建公司承担了该项目的东翼轨道大巷施工任务。大巷沿煤层底板下8m岩层布置,巷道穿越普氏系数f=4~6的砂岩;巷道断面采用三心拱,掘进断面宽度3500mm,高度3000mm;锚网喷加锚索支护。改扩建项目设计、施工以原矿井几年前编制的《矿井生产地质报告》为依据,并确定了矿井瓦斯等级为高瓦斯。扩建井田范围内煤层埋藏较浅,早年私挖乱采影响严重。
项目经理部根据设计图纸和地质资料编制了该大巷的施工组织设计。施工方案采用钻眼爆破一次成巷法施工,选用两臂凿岩台车钻眼,配重型导轨式液压凿岩机;ZCY100R侧卸式装岩机装岩,胶带转载机转载.矿车运输出矸。掘进采用直眼掏槽,眼深2500mm,所有炮眼落在同一深度,周边眼眼口布置在轮廓线内50mm的位置.眼底落在轮廓线上;雷管选用1~5段煤矿许用毫秒延期电雷管.炸药为二级煤矿许用乳化炸药。
针对该巷道的防治水工作,项目经理部按照有掘必探的原则制定了探水方案,利用凿岩台车上凿岩机采用接长钎杆的方法进行探水作业,钎杆接长到5m,钻凿3个探水孔,探水钻孔布置在断面中央,分别朝向巷道正前方和侧前方,成扇形布置。在施工到地质报告预计断层位置的200m前,工作面出现顶板开裂、淋水增大、岩帮渗水等现象,项目技术负责人检查后安排了探水,并布置一台小型潜水泵用来排除工作面积水和应对探水过程中巷道的涌水。在探水作业未发现有大的涌水后,负责人安排继续施工,结果放炮后揭露出一条地质报告未标明的断层,断层沟通上层老空区积水,引发透水事故,致巷道被淹,2名矿工遇难,事故造成直接经济损失达到1060万。
轨道大巷主要施工设备配置存在哪些不妥之处?说明理由并给出合理的配置方案。
钻眼爆破作业存在哪些不妥之处?说明正确的做法。
导致本项目施工发生透水淹巷事故的原因有哪些?
根据《生产安全事故报告和调查处理条例》,说明透水安全事故的等级及判别依据。该事故应由哪一级机构负责调查?事故调查组应由哪些人员组成?
