2023年一级建造师矿业实务模拟试卷二
试卷总分: 100及格分数: 96试卷总题: 35答题时间: 240分钟
1
[单选题]
工程中使用的“耐候钢”指的是专门的(  )钢材。
A.
耐腐蚀
B.
耐疲劳
C.
耐高温
D.
耐热耐火
收藏
纠错
2
[单选题]
钢结构连接方式能直接承受动力荷载的是(  )。
A.
普通螺栓
B.
焊缝连接
C.
高强度螺栓承压型连接
D.
高强度螺栓摩擦型连接
收藏
纠错
3
[单选题]
室内地面涂料防水的施工技术要求,正确的是(  )。
A.
施工环境温度宜在15℃以上
B.
防水层应从地面延伸到墙面,高出地面50mm
C.
防水层完工后,经蓄水试验无渗漏,方可铺设面层
D.
涂膜涂刷铺设玻璃纤维布时,玻纤布的接槎应逆流水方向搭接
收藏
纠错
4
[单选题]
地下水控制方法中,截水是利用(  )对地下水形成阻隔作用。
A.
止水帷幕
B.
回灌井
C.
井管
D.
排水沟
收藏
纠错
5
[单选题]
土方开挖施工的形式不包括()
A.
敞开式
B.
封闭式
C.
综合式
D.
顺序式
收藏
纠错
6
[单选题]
平整后的场地表面应逐点检查,检查点为每100 - 400m2取1 点,但不少于()点。
A.
5
B.
7
C.
8
D.
10
收藏
纠错
7
[单选题]
平硐开拓方式与立井、斜井开拓方式的主要区别是(  )。
A.
井田内的划分方式不同
B.
巷道布置方式不同
C.
进入矿层的方式不同
D.
矿产资源的开采方式不同
收藏
纠错
8
[单选题]
立井井筒采用现浇混凝土支护时,装配式钢模板的高度不宜超过(  )m。
A.
0.6
B.
1.2
C.
1.8
D.
2.0
收藏
纠错
9
[单选题]
在巷道掘进循环中占时最多的工序是(  )。
A.
永久支护
B.
钻眼爆破
C.
安全检查
D.
装载运输
收藏
纠错
10
[单选题]
软岩巷道采取二次支护的主要原因是(  )。
A.
巷道采用了分次施工方法
B.
巷道围岩压力大
C.
围岩变形且长期不稳定
D.
巷道底板容易产生底鼓
收藏
纠错
11
[单选题]
较薄的平面结构混凝土通常采用(  )进行振捣。
A.
振捣棒
B.
平板振捣器
C.
附壁振动器
D.
表面加压振动
收藏
纠错
12
[单选题]
施工班组应对其操作的每道工序,每一作业循环作为一个检查点,对于一般建筑工程自检中,检验验收的最早环节是(  )。
A.
分项工程检验验收
B.
分部工程检验验收
C.
每工序或每作业循环的自检
D.
检验批检验验收
收藏
纠错
13
[单选题]
检测混凝土结构采用的方法,不属于无损检测的是(  )。
A.
回弹法
B.
拔出试验法
C.
超声脉冲法
D.
超声回弹综合法
收藏
纠错
14
[单选题]
安全设施“三同时”指的是安全设施与主体工程(  )。
A.
同时设计、同时施工、同时投入生产和使用
B.
同时设计、同时施工、同时结算
C.
同时设计、同时施工、同时竣工
D.
同时设计、同时施工、同时验收
收藏
纠错
15
[单选题]
倾斜巷道运送人员安全要求正确的是(  )。
A.
垂深超过100m的倾斜巷道应采用机械运送人员上下
B.
倾斜井巷运送人员的人车必须有跟车人
C.
在新建的矿井倾斜巷道运送人员可以使用普通斜井人车
D.
多水平运输各水平发出的信号必须一致
收藏
纠错
16
[单选题]
不属于措施项目费的有(  )。
A.
特殊地区施工增加费
B.
仪器仪表使用费
C.
脚手架工程费
D.
安全文明施工费
收藏
纠错
17
[单选题]
关于探矿权的取得制度,说法正确的是(  )。
A.
探矿权通过申请获得
B.
探矿权应经批准后获得
C.
国家实行探矿权有偿取得制度
D.
探矿权可以通过相互买卖获得
收藏
纠错
18
[单选题]
运输民用爆炸物品的,应当凭(  )按照许可的品种、数量运输。
A.
民用爆炸物品运输许可证
B.
民用爆炸物品购买许可证
C.
民用爆炸物品安全许可证
D.
民用爆炸物品生产许可证
收藏
纠错
19
[单选题]
下列爆破器材中,不得在有瓦斯作业地点使用的是( )。
A.
导爆管
B.
煤矿许用电子雷管
C.
安全导爆索
D.
三级煤矿许用炸药
收藏
纠错
20
[单选题]
矿井水文地质类型应当每()重新确定一次。
A.
半年
B.
1年
C.
2年
D.
3年
收藏
纠错
21
[多选题]
地质年代和地层年代的关系是(  )。
A.
两者是一回事
B.
是同一过程的两方面
C.
年代单位的对应
D.
两者属于顺序关系
E.
彼此没有联系
收藏
纠错
22
[多选题]
建筑密封材料应满足的性能要求有(  )。
A.
粘结性
B.
流动性
C.
固结强度
D.
耐热性
E.
延性
收藏
纠错
23
[多选题]
梁板间的刚性防水施工的内容包括(  )。
A.
细实混凝土灌缝
B.
缝间加设构造钢筋
C.
卷材满铺
D.
刷涂沥青
E.
板端缝密封处理
收藏
纠错
24
[多选题]
灌注桩的优点有(  )。
A.
节约钢材
B.
造价低
C.
无噪声
D.
无振动
E.
施工后可马上承受荷载
收藏
纠错
25
[多选题]
爆破工程施工组织设计应包括的内容为(  )。
A.
施工组织机构及职责
B.
施工准备工作及施工平面布置图
C.
施工人、材、机的安排及安全、进度、质量保证措施
D.
工程施工预算
E.
爆破器材管理、使用安全保障、文明施工、环境保护、预防事故的措施及应急预案
收藏
纠错
26
[多选题]
以下关于立井井筒注浆施工,叙述正确的是(  )。
A.
注浆的作用包括治水防渗、地层加固和地基加固三个方面
B.
注浆前,必须编制注浆工程设计和施工组织设计
C.
按注浆压力可分为静压注浆和高压喷射注浆,高压喷射注浆压力一般为70MPa
D.
渗透注浆主要靠注入浆液的压力在注浆点周围形成压力浆泡,使土体孔隙减小
E.
充填注浆是在较高的注浆压力下,把浆液注人破碎岩土体,改善岩土体稳定性
收藏
纠错
27
[多选题]
起重与吊装工作的安全管理规定说法正确的是(  )。
A.
非本工程施工人员严禁进入吊装施工现场
B.
施工指挥和操作人员均需佩戴标记
C.
作业区域设有警戒标志,必要时派人监护
D.
吊装过程中发生意外,各操作岗位应迅速撤离现场
E.
施工人员必须戴好安全帽
收藏
纠错
28
[多选题]
矿业工程合同文件包括有(  )等。
A.
合同协议书
B.
中标通知书
C.
技术标准和要求
D.
专用条款
E.
发包方相关要求的备忘录
收藏
纠错
29
[多选题]
立井井筒净直径7.5m.井深815m,采用短段掘砌混合施工作业方式,其综合机械化施工主要装备合理的配套方案有(  )。
A.
1台6臂风动伞钻、1台HZ-4抓岩机、1套单钩提升、IVG型凿井井架
B.
1台6臂风动伞钻、1台HZ-6抓岩机、2套单钩提升、IVG型凿井井架
C.
1台4臂液压伞钻、1台HZ-6抓岩机、2套单钩提升、V型凿井井架
D.
1台4臂液压伞钻、2台HZ-6抓岩机、1套单钩提升、V型凿井井架
E.
1台6臂液压伞钻、2台HZ-6抓岩机、2套双钩提升、V型凿井井架
收藏
纠错
30
[多选题]

尾矿工程的单位工程包括有()。

A.

尾矿坝

B.

排水隧洞

C.

斜井井筒

D.

疏干工程

E.

库区工程

收藏
纠错
31
[简答题]

背景

某矿山项目建井工程已完成招标工作,施工单位为保证施工项目的顺利进行,认真地进行了进度控制计划的编制工作。主要包括编制矿井施工组织设计;确定保证总工期目标不被突破的对策措施;确定施工方案:工程进度的动态管理计划;施工总进度计划;工程进度的检查计划;施工总平面图及材料设备的采购供应计划;制定总工期突破后的补救措施等。工程进行过程中,有关单位进行联合检查,发现施工单位一台主要设备未能如期到位,导致总工期拖延15d;矿场方面原因引起较大设计变更,导致总工期拖延30d;由于地下勘探不明,遭遇老空积水,导致总工期拖延45d。(同一工作由不同原因引起的停工都不在同一时间)

收藏
纠错
问题:
1、

施工方所进行的进度控制工作是否包含了项目进度控制的整个过程?

未作答
2、

上述原因导致建井工程拖延多少时间?影响工期的因素属于哪些内容?

未作答
3、

针对以上因素,可采取哪些赶工措施?

未作答
32
[简答题]

【背景资料】

某矿业工程公司中标承包某矿主、副立井井筒及井底车场相关工程。该矿主井净直径5.0m,井深450m,副井净直径7.2m,井深460m。主副井井筒施工到底后,随即进行主、副井之间的道路贯通。贯通结束后,主井进行了1t单层罐笼的临时改绞。

某日,承包单位的机电人员按项目部的安排,在井口拆换排水管。虽然把钩工提醒要注意安全,但施工人员仍不慎将一根短钢管坠落井下,此时恰逢井下罐笼提升,罐内共有15人(其中一名放炮员)和一个炸药箱(内装30卷炸药,10发雷管),急速下落的短钢管在距井底80m处与罐笼相撞,致使罐笼剧烈震荡、偏斜,最终造成罐内部分人员轻伤,3人坠落井下遇难。

收藏
纠错
问题:
1、

在这起安全事故中,存在哪些主要的违章行为?

未作答
2、

该安全事故的直接责任人有哪些?

未作答
3、

根据《安全生产事故报告和调查处理条例》,该安全事故属于什么等级?

未作答
4、

从安全管理角度分析该事故发生的主要原因。

未作答
33
[简答题]

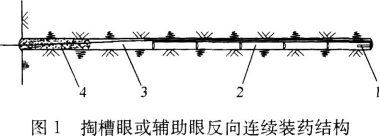

【背景资料】 某施工单位承担了一低瓦斯矿井的锚啧支护巷道施工任务,巷道围岩为中等稳定的砂页岩层,长度2500m。巷道掘进断面高度3.8m、宽度4.0m。该巷道采用普通钻眼爆破施工方法,工作面配备两臂凿岩台车打眼,炮眼深度2.5m,菱形直眼掏槽方式,使用药卷规格φ35mm×200mm×250g的二级煤矿许用乳化炸药,掏槽眼装药9卷,辅助眼装药7卷,周边眼装药5卷,底眼装药7卷,掏槽眼和辅助眼为反向连续装药结构(如图1所示),周边眼为反向空气柱装药结构,采用6段毫秒延期电雷管起爆,但爆破后发现巷道成型质量差,超挖严重。

由于煤层的起伏变化,局部地段巷道工作面含有瓦斯,施工单位根据这一情况调整了爆破参数,炮眼深度改为2.0m,掏槽方式改为垂直楔形掏槽,装药结构改为正向装药,采用毫秒延期电雷管起爆,并控制电雷管的总延时。

收藏
纠错
问题:
1、

该巷道正常施工段爆破成型差、超挖严重的主要原因是什么?

未作答
2、

根据图1所示的炮眼装药结构,说明图注1~4的名称。

未作答
3、

对于巷道含有瓦斯地段,施工单位为何将掏槽方式改为垂直楔形掏槽?绘制垂直楔形掏槽方式炮眼布置的正面图和平面图,并标注主要尺寸。

未作答
4、

对于瓦斯巷道工作面爆破,电雷管的总延时应控制在多少以内?

未作答
34
[简答题]

【背景资料】 某施工单位承担了一矿井井底车场的施工任务。开工前,项目经理部编制了施工组织设计,内容包括施工方案、资源供应计划、施工进度计划网络图、质量保证措施、安全保证措施等。井底车场平面布置示意图部分内容如图2所示,相应的施工进度计划网络图如图3所示,关键线路上的工作由同一个工作队完成,各工作的作业时间均不可压缩。

施工过程中发生如下事件: 事件1:工程进行60d,施工单位月度检查时重点检查了进度计划执行情况,发现:副井重车线1(工作A)和变电所通道(工作D)已完工;副井重车线2(工作L)已完成其工程量的60%;副井空车线(工作B)已完成其工程量的80%;中央变电所(工作E)由于设计变更,尚未开始作业,预计完成设计变更还需要10d。施工单位考虑到工作E的延误将导致后续工作中央泵房(工作J)和泵房通道(工作K)不能正常完成,工程不能按时交付,与各工作队协商并在监理工程师的指令下调整了进度计划,以满足工期要求。经施工单位计算,工作E的延误导致的窝工费和机械设备台班折旧费为30万元,按照调整后进度计划施工将增加投入8万元。 事件2:由于建设单位提供设计资料不及时,导致外水仓(工作H)延误10d,已提前运至现场的施工机械台班折旧费损失2万元,窝工费15万元。 事件3:内水仓(工作I)施工过程中,施工单位设备发生故障,导致该工作延误6d,修理设备花费6万元,增加窝工费8万元。 针对事件1~事件3,施工单位向建设单位提出了索赔。

收藏
纠错
问题:
1、

施工组织设计中的资源供应计划主要包括哪些内容?

未作答
2、

根据绘制的井底车场施工进度计划网络图,确定工程计划工期和关键工作。

未作答
3、

事件1中施工单位发现工作E延误后,应如何安排后续工程施工,才能够保证计划工期(用文字说明)?

未作答
4、

就事件1~事件3,逐一说明施工单位可向建设单位索赔的费用和工期。

未作答
35
[简答题]

【背景资料】 建设单位发包一年产量60万吨的煤矿工业广场项目。经过招标投标,某施工单位中标并与建设单位签订了施工合同,工程内容包括提升机房、变电所、机修车间、办公楼等,合同总价2800万元。施工期间,发生以下事件: 事件1:开工前,施工单位根据合同工期编制了施工进度计划网络图(如下图1所示),并报监理工程师审核。监理工程师发现,按照设计文件,工作H和工作I完成后。工作J方可施工,这在进度计划网络图中没有体现,不符合“四结合”的施工准备方法,要求施工单位进行调整。

事件2:工程开工后不久,施工单位项目经理王某因个人原因与单位解除劳动合同,施工单位决定由项目副经理李某担任项目经理。 事件3:办公楼工程F的钢筋混凝土预制桩基础施工期间,由于建设单位供应的预制桩到场不及时,使桩基础推迟5d开工。打桩过程中,施工单位的打桩设备出现故障造成工程停工3d。设备修理完毕恢复施工后,出现了属于不可抗力的恶劣天气,导致工程停工7d。

收藏
纠错
问题:
1、

具体说明施工准备工作中采取“四结合”方法的内容。

未作答
2、

根据施工单位编制的施工进度计划网络图,计算项目工期并指出关键工作。

未作答
3、

针对事件1中监理工程师发现的问题,施工单位应如何调整施工进度计划网络图?(只需文字说明)调整后的进度计划对工期是否有影响?说明理由。

未作答
4、

事件2中,新任项目经理李某应具备何种资格?说明理由及施工单位变更项目经理的程序。

未作答
5、

事件3中,施工单位应向建设单位提出多少天的工期索赔?说明理由。

未作答
答题卡
重做
单选题(每题1分,20题)
多选题(每题2分,10题)
简答题(每题24分,5题)
