海港工程中,当采用聚氨酯涂层保护钢管桩,设计使用年限大于等于30年时,浪溅区和水下区的最小涂层厚度分别为( )微米。
某沿海有掩护高桩码头,长度为320m,宽度为25.1m,码头面标高为+6.1m,桩基采用钢管桩,钢管桩直径为φ1400mm,桩基处上层地质为淤泥质黏土。预制靠船构件上端长1.4m、下端长1.0m、高2.0m、平行码头前沿线方向宽1.2m,前排桩中心距码头前沿线2.5m,结构形式如图1所示。开工前,项目部将本码头施工工序划分为:预制构件、桩基施工、上部结构施工、挡土墙施工、附属设施安装、挖泥、抛石护面、后方回填等八道工序。开工后项目部精心施工,顺利完成了施工任务。
根据项目部划分的施工工序,画出本工程的施工流程框图。
本工程前排钢管桩沿高程腐蚀区域可划分为哪几个区域?并给出各区域的高程范围。
沉桩和护面抛石过程中,应采取哪些措施保护岸坡稳定?
计算本工程靠船构件对前排桩中心的力矩。(吊装孔、预埋及安装件和外伸钢筋重量不计,钢筋混凝土重度γ=25kN/m3,计算结果取两位小数。)
某公司承接了一个10000t级泊位的重力式码头的基槽开挖工程,开挖工程量为30万m3,疏浚土质为软塑黏土。根据基槽开挖施工的节点工期要求,基槽开挖的工期为80d。另外,施工合同规定,基槽开挖施工每提前1d完成,奖励1000元。该公司组建的项目经理部在编制施工组织设计时判断,适宜施工的船型为抓斗挖泥船,且现场只能容纳一组抓斗挖泥船组施工。据调查,现场有无需调遣的4m3和6m3抓斗挖泥船组可供租赁;另外该公司自有8m3抓斗挖泥船1组在该工程施工期间闲置,可在正式开工前调遣到工地,往返调遣时间共需要12d,调遣费共计36万元;三组抓斗挖泥船均为锚缆定位挖泥船。基槽开挖每作业天按3个艘班考虑,挖泥船组的时间利用率按60%计。各船组租赁艘班费和生产率见表1。
计算确定满足节点工期要求的船组。
从项目部船舶成本最低的角度,计算选择船组。
本工程所选抓斗挖泥船的施工锚缆宜如何布设?适宜的抓斗是哪种型式?
某感潮河段深水航道整治工程,其主要施工内容为建造顺岸护滩潜堤,潜堤结构形式为抛石斜坡堤,典型断面示意图如图2所示。潜堤堤身范围采用砂肋软体排护底;余排采用混凝土联锁决软体排,联锁块软体排压载体为单元联锁混凝土块,单元尺寸为3980mm×4980mm。施工中,选用大型铺排船垂直水流方向进行沉排。
感潮河段内的水流具有哪些特性?
根据规范要求,单元联锁混凝土块吊运、拼装、铺设应符合哪些规定?
本工程相邻排体的沉排顺序应如何确定?画出混凝土联锁块软体排沉放的工艺流程框图。
西南沿海某港口港池疏浚工程,施工工期为1年,无备淤深度。疏浚土质为密实中粗砂和强风化岩,疏浚土吹填到码头后方吹填区,平均吹距为2.7km。吹填区面积为1.5km2,底质为密实砂,围埝为临时工程,采用抛石结构,围埝顶宽为3.0m,围埝总长为4.5km,外坡设计坡比为1:2,内坡设计坡比为1:1.5,内侧铺设倒滤层。该工程所在地区平均每年受1~3次台风影响,台风袭击时,风力可达12级以上,常伴有暴雨或大暴雨。 本工程采用大型绞吸挖泥船直接吹填的施工方式,排泥管直径为φ800mm。疏浚施工中,为了掌握陆上排泥管线输送砂和风化岩的沿程阻力系数,在陆地岸管上选择了长100m的平顺段进行了测试,测试期间的测试数据和挖泥船主要施工参数见表2。另外,根据国家工程造价管理部门公布的柴油价格,本工程中标时的柴油价格为5800元/吨,施工期间的柴油偷格为6200元/吨。
分别确定本工程两种疏浚土质适宜的绞刀型式和刀齿型式,并计算测试期间两种疏浚土质的绞刀挖掘系数。(计算结果取两位小数)
计算本工程测试期间测试段两种疏浚土质的沿程阻力系数。(计算结果取四位小数,g=9.8m/s2)
简述挖泥船防台锚地选择应考虑的因素。
若合同专用条款中对合同价款的调整无另外约定,哪些情形下可调整合同价款?本工程可否因柴油价格的变化调整合同价款?
根据《水运工程质量检验标准》JTS 257—2008,本工程的围埝工程划分为哪些分部工程、分项工程?本工程港池疏浚验收合格的标准是什么?

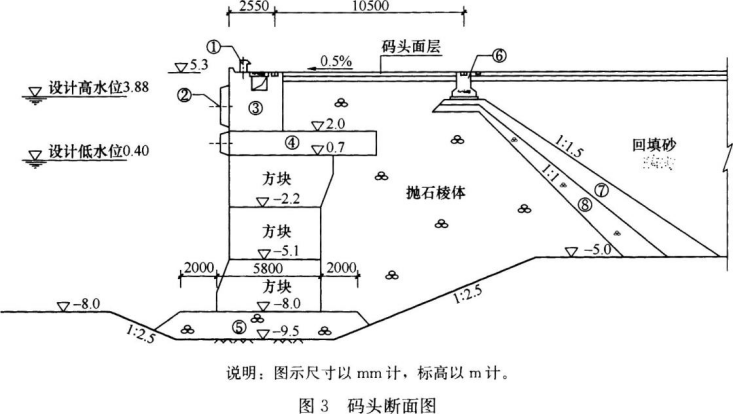

某5000t级混凝土方块码头,结构断面如图3所示,基槽的底质为风化岩,底层方块平行码头前沿线方向长度为4980mm。码头基床采用常规的潜水员人工整平方法,基床顶面在方块前趾处预留50mm沉降量,并预留0.6%倒坡。施工中,项目部严格遵守技术管理制度,认真进行施工技术交底,确保施工质量,顺利完成了码头施工。
写出断面图中各编号结构或构件的名称。
画出本码头自开工到胸墙浇筑的施工流程框图。
简述本工程基床整平步骤与相应的施工方法。
计算确定本工程基床整平的宽度和前、后导轨的轨顶标高。(标高计算结果取三位小数)
港口与航道工程的分项工程施工技术交底由谁负责交底?交底的主要内容是什么?
