2020年一级建造师通信与广电实务真题
试卷总分: 160及格分数: 96试卷总题: 35答题时间: 240分钟
1
[单选题]
信令机制是通信网上任意两个通信实体之间为实现某一通信任务,进行( ) 信息交换的机制。
A.
控制
B.
计费
C.
网管
D.
用户
收藏
纠错
2
[单选题]
SDH保护环网结构中,必不可少的网元节点是( )。
A.
TM
B.
REG
C.
ADM
D.
OA
收藏
纠错
3
[单选题]
4G的核心网中不包含的网元( )。
A.
PGW
B.
MGW
C.
SGW
D.
PCRF
收藏
纠错
4
[单选题]
通信电源的交流供电系统不包括( )。
A.
交流配电屏
B.
蓄电池
C.
燃油发电机
D.
UPS
收藏
纠错
5
[单选题]
下列关于移动通信说法正确的是( )。
A.
GSM载波带宽75MHz
B.
TD-SCDMA载波带宽1.25MHz
C.
WCDMA载波带宽10MHz
D.
CDMA2000载波带宽1.25MHz
收藏
纠错
6
[单选题]
以下塑料管道不需要包封的是( )。
A.
双壁波纹管
B.
梅花管
C.
ABS管
D.
硅芯管
收藏
纠错
7
[单选题]
声音的声压级越高,人耳的听觉响应越趋于( )。
A.
平直
B.
线性降低
C.
指数上升
D.
几何增加
收藏
纠错
8
[单选题]
以下( )是5G低功耗大连接场景业务需求。
A.
工业控制
B.
大范围覆盖
C.
M2M
D.
互联网业务
收藏
纠错
9
[单选题]

在波分复用设备测试中,以下连接示意图中空白处的仪表可以测试的项目有( )。

A.

发送信号波形

B.

中心频率

C.

最大-20dB带宽

D.

最小边摸抑制比

收藏
纠错
10
[单选题]

下列关于1米的标石埋设,正确的是( )。

A.

B.

C.

D.

收藏
纠错
11
[单选题]
0A测试内容不包括( )。
A.
输入光功率
B.
输出光功率
C.
噪声系数
D.
极化相关损耗
收藏
纠错
12
[单选题]
关于机房设备安装的内容,以下符合验收要求的是( )。
A.
走线架水平度每米偏差2mm
B.
机架的垂直度偏差应不大于1%
C.
可在机架底角处放置金属片,最多只能垫机架的两个底角
D.
整列机架偏差3cm
收藏
纠错
13
[单选题]
关于气吹敷缆,说法错误的是( )。
A.
管道在吹缆前应进行保气及导通试验
B.
对端要有专人看护
C.
吹缆速度超过100m/min,会导致光缆扭曲增加,造成光缆扭伤
D.
平滑的管道,可以不加润剂
收藏
纠错
14
[单选题]
关于综合布线下列说法不正确的是( )。
A.
预埋在墙体中间的金属管内径不宜超过50mm
B.
建筑物之间管道埋深0.5m
C.
设置线槽支撑保护,水平敷设时,支撑间距一般为1.5 -3m
D.
线缆不得布放在电梯或管道竖井内
收藏
纠错
15
[单选题]
关于光缆线路布放,下列中说法正确的是( )。
A.
高低差在0.6m及以上的沟坎处,应设置护坎保护
B.
管材内径不小于光缆外径的1.5倍
C.
机房槽道走线架1.5~3米
D.
同沟布放多根管时,管间距应保持60mm间距
收藏
纠错
16
[单选题]
下列不属于BSS侧参数的是( )。
A.
基站位置
B.
信道数量
C.
小区参数
D.
中继数量
收藏
纠错
17
[单选题]
发射天线输入阻抗为一( )。
A.
复数阻抗
B.
纯电容
C.
纯电阻
D.
纯电感
收藏
纠错
18
[单选题]
下列不属于LTE核心网设备加电后系统检查的是( )。
A.
设备板卡配置检查
B.
声光告警
C.
电源电压检查
D.
远程维护功能
收藏
纠错
19
[单选题]

在广播电视卫星地球站规模等级中,二级站的站内基准天线有( )幅。

A.

2

B.

3

C.

4

D.

5

收藏
纠错
20
[单选题]

录音室离25KV电缆的最小距离为( )。

A.

30m

B.

50m

C.

60m

D.

100m

收藏
纠错
21
[多选题]
分组交换中虚电路方式的特点 ( )。
A.
会产生失序现象
B.
不会独占线路
C.
需要预先建立逻辑连接
D.
适用于传真业务
E.
分组头中含逻辑信道标识
收藏
纠错
22
[多选题]
下列( )是光纤传输特性。
A.
误码
B.
抖动
C.
损耗
D.
色散
E.
信噪比
收藏
纠错
23
[多选题]

对于数字电视发射机,中频非线性预校正电路采用( )改善功放的发射机性能。

A.
前馈校正
B.
折线校正
C.
自适应校正
D.
后馈校正
E.
直线校正
收藏
纠错
24
[多选题]
数字电视标准体系的业务与应用类标准包括()。
A.
业务信息
B.
信道标准
C.
电子节目指南
D.
数据广播
E.
频率规划
收藏
纠错
25
[多选题]
下列电源线布放的做法,正确的有()。
A.
电源线,信号线缆分离布放
B.
利用铜管压接两段电源线
C.
电源线连接前将溶丝断开
D.
依次连接保护地、工作地和工作电源
E.
先连接供电侧端子,后连接受电侧端子
收藏
纠错
26
[多选题]
在LTE工程初验时,服务网关和分组数据网关均需进行验证测试的主要功能有( )。
A.
会话管理
B.
路由选择和数据转发
C.
IP地址分配
D.
计费
E.
用户鉴权
收藏
纠错
27
[多选题]
铅酸蓄电池充放电正确的是()。
A.
充放电期间温度不大于45°C
B.
设定充电电压时,浮充值应大于均充值
C.
初次放电每个单体电池的终了电压不应小于1.8V
D.
初充电结束时,电池电压连续3h以上不变
E.
10小时放电率放电比3小时测得的电池容量更大
收藏
纠错
28
[多选题]
下列关于城域网光缆单盘检验与配盘做法正确的是()。
A.
测量单盘损耗时增加1公里尾纤
B.
用0TDR测单盘损耗
C.
按光纤折射率测光缆长度
D.
端别设北为A端,南为B端
E.
选单盘长1.5公里的光缆为进局光缆
收藏
纠错
29
[多选题]
直埋光缆对地绝缘测试,做法正确的是()。
A.
光缆回填300mm后和光缆接头盒封装回填后进行
B.
使用高阻计2min后读数
C.
兆欧表,指针稳定后读数
D.
在相对湿度85%时测试
E.
测试仪表的引线3m
收藏
纠错
30
[多选题]
通信建设工程项目负责人安全生产管理责任()。
A.
项目安全生产标准化
B.
排查处理施工现场安全事故隐患
C.
配置专职安全生产管理人员
D.
监控危险性较大的分部分项工程
E.
定期考核分包企业安全生产的
收藏
纠错
31
[简答题]

某施工单位承接了一项无线网建设工程,包括基站设备安装及部分传输系统建设,监理人员在检査架空线路时发现一段线路不符合验收规范,如图 1-1 所示,要求施工队整改;检查基站现场时发现不同铁塔站点 GPS 天线安装位置不一致,共有 E、F、G、H 四种位置情形, 如图 1-2 所示,要求施工队整改。 工程完工后,某天一个片区无线网络中断,因在保修期内建设单位要求施工单位抢修,施工单位收到通知后,维护班根据经验,带上了机具仪表赶赴现场,初步判断是因市电停电引起的业务中断,测量电源柜供电电压为-43V,网管系统显无线设备和传输设备同时掉电。经维护人员现场发电,设备供电后业务恢复。

收藏
纠错
问题:
1、

本次抢修携带的机具仪表有哪些?

未作答
2、

写出图 1-1 中 A、B、C、D 代表的材料(构件)名称。

未作答
3、

图 1-1 中的哪些数值不满足规范要求?验收规范要求是什么?

未作答
4、

图 1-2 中安装位置不合格的有哪些?验收规范要求是什么?

未作答
5、

分别写出可能造成设备同时掉电的原因及对应的预防措施。

未作答
32
[简答题]

某施工单位 L 承担了一项管道光缆线路工程。开工后,项目负责人 Y 对施工现场检查时, 发现施工人员先逐一打开人井盖进行通风,然后开始下井作业,其中一处施工人员踩踏电缆托板进入人井,另一处井口边摆放的抽水机将积水排放到下水道里。项目负责人指出了施工队的不合规之处,并要求立即整改。

施工过程中发生了意外事件,一名井下作业人员因有害气体中毒晕倒,井下长时间没有回应,现场人员采取有效措施后下井将人成功救出,事件未造成人员伤亡。

工程收尾阶段,监理人员巡视时,指出部分人井内的光缆安裝工艺不合格。

工程初验前,施工单位提交了全套竣工资料,其中竣工测试记录包括:中继段光缆配盘图、中继段光纤衰减测试表、中继段光纤后向散射信号曲线,建设单位审查后发现测试记录缺项,要求施工单位尽快补齐。

收藏
纠错
问题:
1、

项目负责人指出的施工队不合规之处有哪些?说明合规的做法。

未作答
2、

意外事件发生时,现场人员下井施救前应采取哪些措施?

未作答
3、

监理人员指出的不合格项可能有哪些?

未作答
4、

测试文件缺少哪些项目?

未作答
33
[简答题]

某通信建设工程公司中标某地级市光缆传输设备安装工程,双方于3月初签订了施工合同,施工内容包括走线架安装、线缆布放,传输设备安装和测试等。合同约定4月15日开工,7月15日完工。建设单位在4月11日完成通信工程质量监督申报手续施工过程中发生了下列事件:

事件一:由于业务需要,本工程增加三个站点的 OTN 设备配置。

事件二:由于一个 SDH 站点走线架的位置与实际不符,设计单位修改了施工图设计文件, 增加了部分工日。

事件三:由于施工原因导致部分线缆报废,建设单位重新订购电缆,导致停工 5 天。

工程于 7 月 10 日完成竣工验收,建设单位于当日进行了通信建设工程验收备案手续。后续施工单位按要求提交了全套竣工资料,其中的竣工文件包括工程说明、建筑安装工程量总表、已安装设备明细表、重大工程质量事故报告、停(复)工报告、隐蔽工程/随工验收签证、交(完)工报告和交接书,工程顺利完工。

收藏
纠错
问题:
1、

本工程新装走线架的防雷接地应满足哪些要求?

未作答
2、

本工程的环境因素有哪些?

未作答
3、

分别说明每个事件是否需要进行合同变更及理由。

未作答
4、

竣工文件还应包括哪些内容?

未作答
5、

质量监督申报和备案的时间,哪一个不妥?说明原因。

未作答
34
[简答题]

某施工单位承担了一项 5G 移动通信基站设备安装工程。主要包括 AAU 和 BBU 及其配套设备的安装、相关线缆的布放。在拿到施工图设计文件后,项目部一方面安排技术人员对所有站点进行现场复核,一方面组织相关人员参加 5G 技术培训,讲解了 5G 基站宏蜂窝系统连接图,如图 4 所示:

进场施工前,项目部明确了质量要求,以操作规程、作业指导书等作为质量控制的依据,并结合作业队伍的实际情况,把塔上 AAU 设备安装的位置、方向和紧固作为质量控制的重点。 基于本期基站多为铁塔公司的共址站点,为保证在用 26、306、46 系统的正常运行,项目部对这个安全控制要点制定了相应的安全防护措施 工程进行时,项目部组织了现场检查,发现部分站点接地线滑子制作存在一些质量问题,如压接不实、铜线外露等,要求相应作业班组认真分析并进行整改。

收藏
纠错
问题:
1、

现场复核中,依据设计图纸需要复核哪些内容?

未作答
2、

指出图 4中线缆A、线缆B和设备C的名称。

未作答
3、

AAU 设备的功能在 4G 系统中由哪些设备实现?为保证安装的 AAU 方向合格,应该关注哪些主要参数?

未作答
4、

工程质量控制的依据还有哪些?

未作答
5、

为保证在用设备正常运行,项目部制定了哪些安全防护措施?

未作答
6、

绘出接地线端子制作不合格的因果分析图。

未作答
35
[简答题]

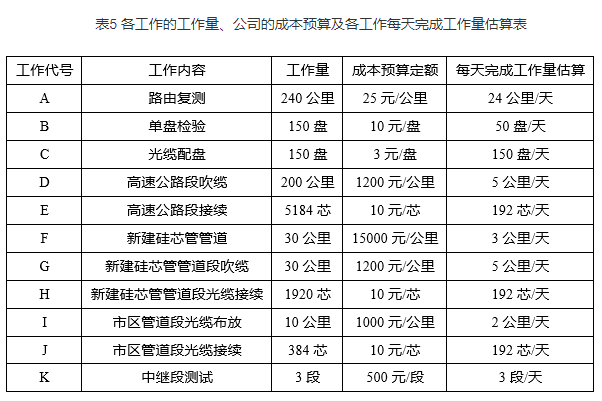

某工程公司承接了一项光缆线路工程,线路全长 240 公里,其中利用高速公路原有硅芯管管道吹放光缆 200公里。市区管道光缆 10 公里,新埋设硅芯管道并吹放光缆 30 公里。合同约定光缆、硅芯管、接头盒由建设单位提供,其他材料由施工单位提供。 接到施工任务后,项目部对工作进行了分解,并依据资源状况对每项工作每天能够完成的工作量进行了估算,各工作的工程量、公司的成本预算定额及各工作每天能够完成的工作量估算见表5。随后,项目部依据表5及各工作的工艺关系制定了本项目工期最短的进度计划。

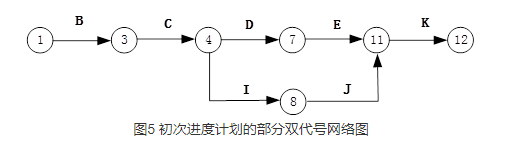

本计划的计算工期满足合同工期要求并留有余量,计划得到了公司的批准,该计划的双代号网络图的一部分如图5所示。

工程开工前,公司通知项目部因吹缆设备和熔接机不足,要求工作 D、G 不能同时进行, 但要连续进行;工作 E、H、J 不能同时进行,但要连续进行。项目部据此对进度计划进行了调整,调整后的工期比合同工期提前 2 天,为了确保工程按合同工期完成,项目部对除了 J 工作之外的非关键工作的开始时间,均按最早开始时间安排,调整后的进度计划得到公司的批准后如期开工。 工程开工后分别发生了以下事件: 事件一:因光缆到货延后 10 天,造成单盘检验比计划最早开始时间推后 10 天,造成人员窝损失 5000 元。 事件二:在吹缆过程中,吹缆机损坏维修,停工 2 天,维修成本 10000 元。 事件三:新建硅芯管管道工作开始 2 天后,因建设单位协调跨越铁路方案,造成路由变更停工 15 天,人员窝工损失 30000 元。 事件四:在吹缆施工中,因大雾高速公路封路,停工 1 天。 开工后第 30 天末,A、B、C、I 工作全部完成,D 工作完成 90 公里,F 工作完成 12 公里,其他工作未开始,工程核算实际成本 315000 元。

收藏
纠错
问题:
1、

绘制项目部初次进度计划的双代号网络图。

未作答
2、

绘制项目部调整进度计划后的双代号网络图。

未作答
3、

进度计划调整后的关键工作有哪些?合同工期是多少天?

未作答
4、

计算第 30 天末的 BCWS、BCWP、ACWP。

未作答
5、

计算第 30 天末的 cv 和 sv,分析进度和费用偏差,写出纠偏措施。

未作答
6、

分别写出事件一至事件四可以索赔的费用和工期。

未作答
答题卡
重做
单选题(每题1分,20题)
多选题(每题2分,10题)
简答题(每题24分,5题)
