在移动通信测试中,最优的天馈线驻波比值是()。
【背景资料】
某公司承担了一项综合通信楼电源工程,主要工程量包括接地系统安装、供配电设备安装、电池组安装及电源系统调测。本工程接地系统包括:交流工作接地、直流工作接地、保护接地和防雷接地,采用四者联合接地方式。
项目部派人进行现场摸底后,组织编制了施工组织设计,其中施工资源配备计划包含了机具和仪表使用计划、材料需求计划,经施工技术负责人补充完善后,交监理工程师审查。完工后,资料员编制了竣工资料,包括竣工文件、竣工图和测试记录三部分内容,其中竣工文件包含工程说明、已安装设备明细表、隐蔽工程/随工签证记录、开-T-4艮告、完工报告和备考表。技术负责人审查后要求补充完善。
施工资源配备计划应补充哪些内容?
列出本项目调测阶段的质量控制点。
分别说明四种接地的作用。
哪些工序需要进行隐蔽工程验收?
补充竣工文件中缺少的内容。
【背景资料】
某施工单位承担了一项长途光缆线路工程。线路进出局利用原有市区管道,郊外利用高速公路上的硅芯管管道。
设计会审前,施工单位组织人员对设计文件进行了内部审查,内容包括施工图纸和设计资料是否齐全完整,是否符合相关规定和强制性标准要求,施工图中穿越铁路、公路、桥梁、河流等技术方案的可行性,未发现设计文件存在问题。
路由复测时,发现设计管孔已被占用,问题反映后,建设单位回复可根据现场实际情况合理使用空余管孔。
施工单位针对高速公路上作业制订了安全防护措施,主要内容包括:(1)严格按批准的施工方案在规定区域内施工。(2)服从交警管理和指挥并协助作好交通安全工作,保护公路设施。(3)按公路管理部门规定摆放安全标志。(4)施工现场人员须穿戴符合规定的安全警示服。监理工程师审查后认为内容不全面,要求施工单位补充完善。进行光缆接续时,接头损耗普遍偏大,技术人员利用因果分析图法找到问题的原因并解决了问题。
施工单位对设计文件的内部审查还需包括哪些内容?
选用管孔应遵循的原则有哪些?
补充公路作业安全防护措施。
画出光缆接头损耗大的因果分析图。
【背景资料】
某施工单位承揽了一项PTN传输设备安装工程,合同金额90万元,采用包工不包料方式承包。其中A中继段光纤长度100km,光纤的衰减系数为0.2dB/km;设备平均发送光功率为0dBm,最小过载光功率为2dBm;ODF至设备接口光纤衰减(含活接头衰减)为0.5dB/条,系统冗余为3dB。
开工前,施工单位进行现场摸底时发现一局站电源接线位置被占用,经建设单位同意,由设计单位修改设计后,增加了10个工日。施工单位依据摸底报告和施工合同编制了施工进度计划,该项目按合同约定日期开工。
施工过程中,建设单位要求调整组网结构,新增1个局站的设备配置,导致本站工期增加2d。在本机测试时发现1个站的设备灵敏度不合格,厂家更换该单板耗时6d,造成停工4d。系统测试时,因测试仪表发生故障,施工单位调换仪表造成停工3d。
该项目工程预付款应何时支付?金额为多少?
计算A中继段光纤通道总衰减和满足要求的设备灵敏度最大值。
施工单位编制进度计划时还应依据什么?
哪些事件会造成合同变更?说明原因。
指出施工单位可索赔的事件和工期。
【背景资料】 某公司承担了一项通信基站设备安装工程,主要工作量包括120个宏站和240个微站设备安装。合同约定:4月1日开工,6月30日前完工;建设单位在7月10日前完成初验,10月15日前完成竣工验收。 项目部根据以往工程经验,制订了进度计划和成本预算:(1)周六、日及节假日期间本项目正常施工,每周完成宏站10个、微站20个,计划4月1日正式开工,6月23日完工,工期为12周。(2)宏站的施工预算费用为6000元/站,微站的施工预算费用为3000元/站;管理预算费用为12000元/周。 本工程如期开工。建设单位于4月5日向当地通信管理局提交了《通信建设工程质量监督申报表》,办理了质量监督申报手续。 工程进行到第四周末和第八周末时的项目核算结果,见表1。
工程最终于6月28日完工。建设单位于7月3日至8日组织了初验,经过试运行于10月11日至12日组织了终验,颁发了竣工验收证书,并于10月31日到当地通信管理局办理了竣工验收备案手续。
分别计算第四周末和第八周末的计划工作预算费用BCWS、已完工作预算费用BC-WP、已完工作实际费用ACWP。
分别计算第四周末和第八周末费用偏差CV、进度偏差SV。
分析第四周末和第八周末进度与费用偏差情况并制定纠偏措施。
建设单位的做法有哪些不妥之处?说明正确做法。
建设单位办理竣工验收备案需提交哪些资料?
高处作业有哪些安全防护要求?

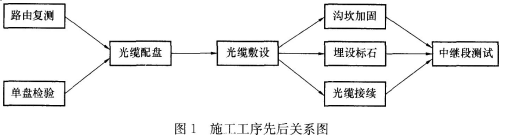

【背景资料】 某公司承担了一项长途直埋光缆线路工程,全程210km,线路经过城区、农田和草原,分两个中继段,其中A段120km,B段90km。 直埋光缆施工工序先后关系,如图1所示。项目部根据公司资源状况,结合工程特点,按每个施工队同时只能实施一项工作进行了工作分解,估算了各工作的持续时间,确定了各工作之间的逻辑关系,编制了逻辑关系及持续时间表(见表2),并据此绘制了进度计划网络图。图2给出了部分进度计划网络图。

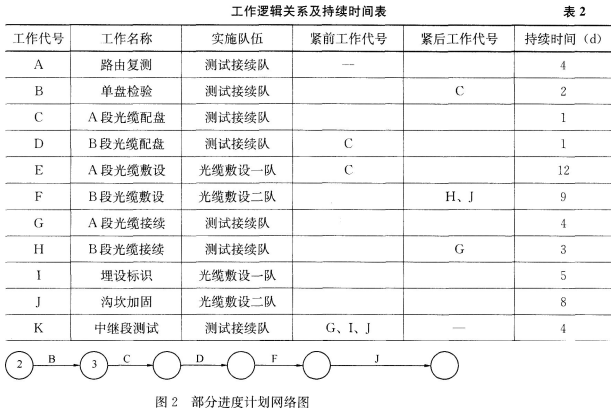

在答题区复制表2并补充完善紧前工作和紧后工作(可只复制第1、4、5列)。
绘制本项目完整的进度计划双代号网络图。
列出本项目的关键工作并计算本项目的计划工期。
分别列出本工程中继段需测试的项目及所用仪表。
本工程的主要环境因素有哪些?
