某泵站工程,发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工承包合同,合同签约价3000万元。(计算保留整数) 在合同实施的过程中由于某种原因的影响,发包人和承包人协商解除了合同,合同解除时情况如下: (1)工程预付款的总额为合同价格的10%,开工前由发包人一次性付清;工程预付款按合同条款32.1款中的公式
扣还,其中F1=20%,F2=80%,A为预付款,C为累计应支付工程款,S为签约合同价。 (2)发包人从第一次支付工程进度款起按10%的比例扣质量保证金,直至质量保证金总额达到合同价的5%为止。 合同执行过程中,由于发包人违约合同解除。合同解除时的情况为: (1)承包人已完成合同清单金额1100万元。 (2)承包人已完成一个合同外新增项目100万元。 (3)承包人已完成计日工10万元。 (4)承包人为工程合理订购的某种材料尚有库存价值50万元。 (5)承包人为该工程订购的专用永久工程设备,已经签订了订货合同,合同价为50万元,并已支付合同定金10万元。 (6)承包人的进退场费用为62万元。
合同解除时,承包人已得到多少金额?
若承包人违约造成合同解除,发包人还应支付承包人多少金额?(不考虑违约后索赔)
若发包人违约造成合同解除,发包人还应支付承包人多少金额?(不考虑违约后索赔)
某输水涵洞工程,发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工承包合同。工程结算时进行价格调整,价格调整按指数法调整,无法采用指数法的采用公式法调整。指数法采用调值公式为:

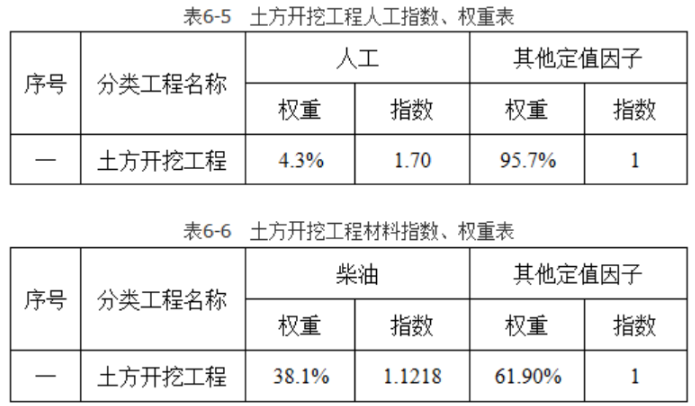

公式法采用调值公式:ΔP=Q(P-P0)(1+K) K为投标时税金,按9%计。(计算保留整数) 事件1:土方开挖工程人工指数、权重和材料指数、权重见表6-5和表6-6。土方开挖工程结算金额2390万元。

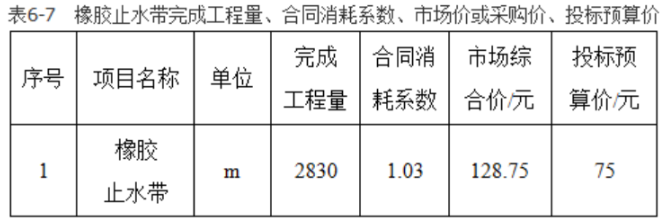

事件2:橡胶止水带采用公式法调价,完成工程量、合同消耗系数、市场价或采购价、投标预算价见表6-7。
事件3:土方开挖变更完工投资460万元。土方开挖由于暴雨索赔20万元。
事件1,计算土方开挖工程的人工价差、材料价差以及土方开挖工程的价差调整金额。
事件2,计算橡胶止水带的价差调整金额。
事件3,土方开挖变更完成投资是否应调整价格?由于暴雨的索赔是否应调整价格?请说明理由。

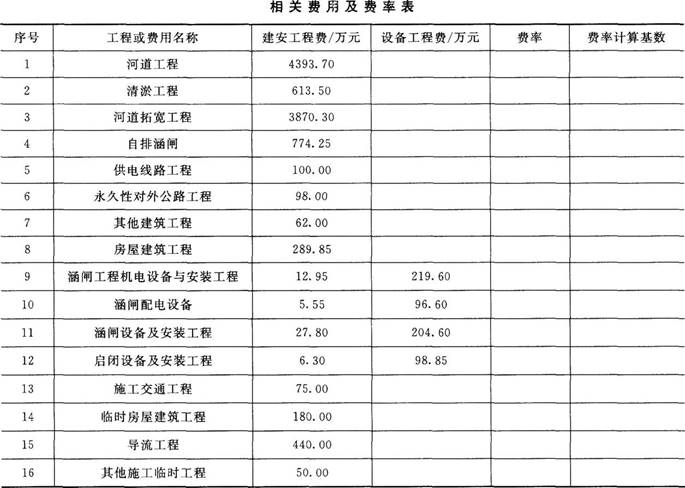

某河道治理工程项目主要建设内容见下表,并计取独立费用(建设管理费、生产准备费、科研勘测设计费、其他独立费用)等。相关费用及费率见下表。(计算保留两位小数)
已知建设管理费费率为2.2%,辅助参数为100万元,按照简化公式进行计算。工程建设监理费188.32万元。生产准备费为54.55万元。科研勘测设计费中工程科学研究试验费为一至四部分建安工作量的0.3%计算,工程勘测设计费为901万元。其他独立费用为一至四部分建安工作量的0.8%计算。 基本预备费费率为5%。价差预备费为500万元。建设期利息为300万元。
根据上述资料完善工程部分总概算表。
计算工程部分静态总投资。
计算工程部分动态总投资。
某水利工程溢洪道挡墙为C25混凝土工程,其工程量为8700m³,其单价分析见下表(不含拌制和运输费用)。(计算时要求合计列数据取整)
计算C25混凝土(100m³)直接费。
完善表中的内容,并计算C25混凝土工程(m³)单价。
某引水工程平板焊接闸门安装,共10套,每套重15t。采用费率形式其安装单价见下表。(计算时取整)
计算平板焊接闸门安装(t)安装单价中的间接费。
计算平板焊接闸门安装(t)安装单价。
计算该引水工程平板焊接闸门安装总价。
某工程圆形平洞石方开挖,隧道长度为7290m,平洞设计外径为6.0m,混凝土衬砌厚度为50cm,平均超挖18cm,见下图。
发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工承包合同。合同中隧洞石方开挖单价为129元/m³,隧洞混凝土衬砌单价为429元/m³。衬砌混凝土的配合比见下页表。(计算结果保留两位小数)
计算洞挖石方设计开挖量和混凝土衬砌量。
假设混凝土衬砌的综合损耗率为6%,计算实际石方开挖出渣量和混凝土衬砌量。
计算该工程发包人应支付的石方开挖和混凝土衬砌工程款。
计算该工程水泥(t)、卵石(m³)、砂(m³)消耗量。

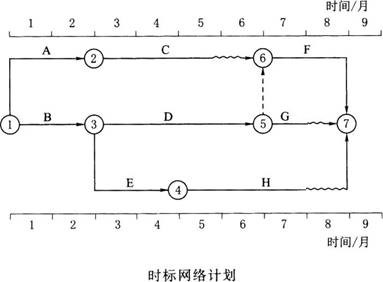

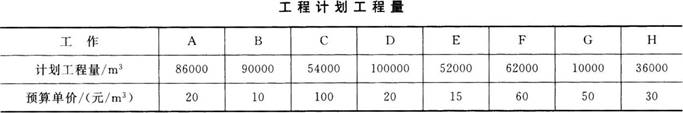

某水生态工程,合同工期20个月,合同开工日期是2019年1月。施工单位进场后,编制了时标网络计划(下图)和工程计划工程量(下表),监理机构审核批准了该计划。假设每项工作施工期内施工强度相等。

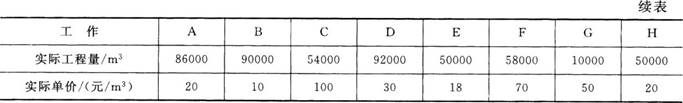

施工期间,由于发包人原因,工作H的开始时间比计划开始时间推迟l个月,且由于地质等不良因素,导致工作H的工程量增加,增加的工程量使该工作持续时间延长了1个月。
计算该工程每月拟完工程计划投资、累计拟完工程计划投资、每月已完工程计划投资、累计已完工程计划投资、每月已完工程实际投资、累计已完工程实际投资,计算结果填入下表中。
列式计算9月末的投资偏差和进度偏差(用投资额表示)。
