第32部分
不定项: 54总题量: 54
1
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

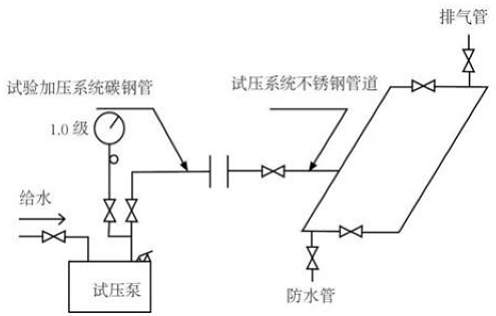

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-1.案例中用于试验的压力表至少应设置(  )块。

A.

1

B.

2

C.

3

D.

4

收藏
纠错
解析
2
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-2.风管制作时,应针对风管的(  )采取相应的加固措施。

A.

工作压力

B.

风速流量

C.

板材厚度

D.

风管长度

E.

断面尺寸

收藏
纠错
解析
3
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-3.案例中设定的试验方案,碳钢管和不锈钢管之间应采用(  )。

A.

直接连接

B.

法兰连接

C.

氩弧焊接

D.

螺纹连接

收藏
纠错
解析
4
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-4.案例中,针对工艺管道的环向对接焊缝应该采用(  )。

A.

100%射线检测

B.

100%渗透检测

C.

100%磁粉检测

D.

100%红外检测

收藏
纠错
解析
5
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-5.案例中,针对工艺管道的组成件连接焊缝应该采用(  )。

A.

100%射线检测

B.

100%渗透检测

C.

100%超声检测

D.

100%红外检测

收藏
纠错
解析
6
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-6.施工技术交底的依据有(  )。

A.

项目质量策划

B.

施工组织设计

C.

专项施工方案

D.

工程设计文件

E.

工程招标文件

收藏
纠错
解析
7
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-7.施工组织设计编制依据包括(  )。

A.

有关标准和技术经济指标

B.

建设单位基本情况

C.

工程施工合同

D.

监理文件

E.

工程现场条件

收藏
纠错
解析
8
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-8.冷、热水及冷却水系统与制冷机组、空调设备相贯通前,应对系统冲洗、排污,再循环试运行(  )以上且水质须正常。

A.

0.5h

B.

2h

C.

1天

D.

2天

收藏
纠错
解析
9
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-9.工程施工前,(  )应向施工作业人员作施工方案的技术交底。

A.

施工方案的编制人员

B.

项目经理

C.

项目总工程师

D.

公司总工师

收藏
纠错
解析
10
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-10.单位工程施工组织设计由(  )审批。

A.

施工单位技术负责人

B.

施工单位项目负责人

C.

施工单位项目技术负责人

D.

施工单位负责人

收藏
纠错
解析
11
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-11.在施工方案中应重点说明的情况有(  )。

A.

易发生质量通病

B.

技术含量高

C.

易出现安全问题

D.

施工难度大

E.

施工周期短

收藏
纠错
解析
12
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-12.通风空调系统中不需要保温的风管是(  )。

A.

通风排气风管

B.

冷冻水管

C.

冷凝水管

D.

空调风管

收藏
纠错
解析
13
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-13.采用普通薄钢板制作风管时内表应涂防锈漆(  )。

A.

1遍

B.

2遍

C.

3遍

D.

不用涂

收藏
纠错
解析
14
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-14.空调水管系统主要包括(  )。

A.

冷却水管、排水管

B.

冷冻水管、消防管

C.

冷冻水管、冷却水管、冷凝水管

D.

冷冻水管、给水管、排水管

收藏
纠错
解析
15
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-15.(  )不能用来制作风管。

A.

薄钢板

B.

玻钢

C.

混凝土

D.

铸铁

收藏
纠错
解析
16
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-16.风管制作时,尺寸偏差允许是(  )。

A.

负偏差

B.

正偏差

C.

正负偏差

D.

没有规定

收藏
纠错
解析
17
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-17.通风与空调设备安装前,应时行开箱检查,并形成验收文字记录。参加人员为(  )。

A.

建设、监理、施工和厂商等方单位代表

B.

建设、监理、设计和施工等方单位代表

C.

监理、设计、施工和厂商等方单位代表

D.

建设、设计、施工和厂商等方单位代表

收藏
纠错
解析
18
[不定项]

【94】、(案例题)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,施工技术交底满足施工要求。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求,检查金屋风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-18.空调水系统进行水压试验时,当工作压力为0.6MPa时,试验压力为(  )。

A.

0.6MPa

B.

0.8MPa

C.

0.9MPa

D.

1.0MPa

收藏
纠错
解析
19
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-1.施工成本一般以(  )为核算对象。
A.
单项工程
B.
分部工程
C.
单位工程
D.
分项工程
收藏
纠错
解析
20
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-2.事件三中更换的新阀门应做(  )试验。
A.
压力
B.
严密性
C.
保温
D.
吹气
E.
强度
收藏
纠错
解析
21
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-3.机电工程中设立目标成本的依据是(  )。
A.
成本预测
B.
成本计划
C.
成本分析
D.
成本核算
收藏
纠错
解析
22
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-4.成本管理每个环节相互联系,(  )是成本决策的前提。
A.
成本预测
B.
成本计划
C.
成本分析
D.
成本核算
收藏
纠错
解析
23
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-5.实行项目经理责任制,属于成本管理的(  )。
A.
组织措施
B.
技术措施
C.
经济措施
D.
合同措施
收藏
纠错
解析
24
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-6.在成本分析中,可以用来与成本核算资料进行比较的有(  )。
A.
目标成本
B.
责任成本
C.
实际成本
D.
预算成本
E.
类似项目的实际成本
收藏
纠错
解析
25
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-7.按照成本计划发挥的作用不同,相应的计划类型有(  )。
A.
竞争性成本计划
B.
规划性成本计划
C.
控制性成本计划
D.
指导性成本计划
E.
实施性成本计划
收藏
纠错
解析
26
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-8.工程项目施工成本按成本构成可分解为(  ),并在此基础上编制成本计划。
A.
直接费、间接费、利润、税金等
B.
单位工程施工成本及分部、分项施工成本等
C.
人工费、材料费、施工机具使用费、措施项目费等
D.
人工费、材料费、施工机具使用费、企业管理费等
收藏
纠错
解析
27
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-9.(  )是属于控制人工费用支出的。
A.
节约使用劳动保护
B.
提高劳动生产效率
C.
改善劳动环境
D.
改变施工作业流程
收藏
纠错
解析
28
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-10.在施工材料费控制中,可能影响材料价格的因素是(  )。
A.
材料领用的指标
B.
材料的投料计量
C.
材料消耗量大小
D.
材料的采购运输
收藏
纠错
解析
29
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-11.施工成本中,人工费的影响因素有(  )。
A.
同行业其他单位的工资水平
B.
生产消费指数
C.
劳动力市场供需变化
D.
实行弹性需求的劳务管理制度
E.
经会审的施工图和施工组织设计等决定人工的消耗量
收藏
纠错
解析
30
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-12.成本偏差分析可以采用不同的表达方法,常用的有(  )。
A.
网络图法、表格法和曲线法
B.
网络图法、横道图法和曲线法
C.
比较法、因素分析法和差额计算法
D.
横道图法、表格法和曲线法
收藏
纠错
解析
31
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-13.因素分析法的排序规则是(  )。
A.
先价值量,后实物量;先绝对值,后相对值
B.
先实物量,后价值量;先相对值,后绝对值
C.
先实物量,后价值量;先绝对值,后相对值
D.
先价值量,后实物量;先相对值,后绝对值
收藏
纠错
解析
32
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-14.案例中的事件,施工单位可以进行索赔的有(  )。
A.
事件一
B.
事件二
C.
事件四
D.
都可以
收藏
纠错
解析
33
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-15.案例中的事件,施工单位有可能得到赔偿的有(  )。
A.
事件一,二
B.
事件二,四
C.
事件一,三
D.
都可以
收藏
纠错
解析
34
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-16.案例中项目办理竣工结算的依据不包括(  )
A.
国家预算定额
B.
现场签证
C.
工程造价中涉及到政策性调价的工程款项
D.
招标文件
收藏
纠错
解析
35
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-17.案例中签署的固定单价合同,受(  )影响时可以进行调整单价
A.
材料涨价
B.
工人短缺
C.
运输距离增加
D.
都不允许
收藏
纠错
解析
36
[不定项]
【95】、(案例题)【背景资料】某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件: 事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。 事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。 事件三:在给水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。 事件四:电气动力照明工程因设计变更,施工增加费用15万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-18.下列可能引起索赔的事件中,承包商可以索赔利润的情况是(  )。
A.
工程暂停
B.
工期延期
C.
工程范围变更
D.
材料价格上涨
收藏
纠错
解析
37
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-1.下列施工质量控制,属于事中控制的是(  )。
A.
施工资格审查
B.
施工方案审查
C.
检验方法审查
D.
施工变更审查
收藏
纠错
解析
38
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-2.质量控制点的确定还要考虑的原则包括(  )
A.
关键工序的关键质量特性
B.
施工中的薄弱环节
C.
质量不稳定工序
D.
隐蔽工程
E.
客户关注点
收藏
纠错
解析
39
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-3.(  )不属于"三检制"。
A.
自检
B.
互检
C.
送检
D.
专检
收藏
纠错
解析
40
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-4.质量事故的特点不包括(  )。
A.
复杂性
B.
严重性
C.
可变性
D.
偶然性
收藏
纠错
解析
41
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-5.本案例中,项目部提出的设计变更还要通知(  )并得到认可。
A.
原设计单位
B.
监理单位
C.
建设单位
D.
政府监管部门
收藏
纠错
解析
42
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-6.下列工序质量控制的方法,(  )属于工序质量预控。
A.
工序分析
B.
质量控制点设置
C.
隐蔽质量控制
D.
观感质量检验
E.
检测过程控制
收藏
纠错
解析
43
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-7.质量控制点是对工程的(  )等有严重影响的关键部位或对下道工序有严重影响的关键工序。
A.
性能
B.
安全
C.
寿命
D.
可靠性
E.
观感
收藏
纠错
解析
44
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-8.本案例中,1.6mm的金属风管板材拼接方式,应采用(  )方法
A.
法兰连接
B.
咬口连接
C.
胶粘连接
D.
氩弧焊拼接
收藏
纠错
解析
45
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-9.电缆敷设施工程序中,电缆敷设紧后工序是(  )。
A.
电缆搬运
B.
绝缘测定
C.
挂标志
D.
质量验收
收藏
纠错
解析
46
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-10.经返工重做或更换器具、设备的检验批,应(  )。
A.
重新进行验收
B.
严格进行检查
C.
在竣工图再绘
D.
有质量事故记录
收藏
纠错
解析
47
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-11.施工质量事故处理方式有(  )。
A.
返工处理
B.
返修处理
C.
不作处理
D.
限制处理
E.
赔偿处理
收藏
纠错
解析
48
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-12.本案例中空调风管系统安装后,针对高压风管部分需要做严密性检验,应(  )。
A.
全部做漏光法检测
B.
全数做漏风量测试
C.
按50%抽检漏风量测试
D.
按80%抽检漏风量测试
收藏
纠错
解析
49
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-13.本案例中空调工程使用的绝热材料进场时,应按现行国家标准(  )的有关要求进行见证取样检验。
A.
《建筑给排水及采暖工程施工质量验收规范》
B.
《制冷设备、空气分离设备安装工程施工及验收规范》
C.
《工业设备及管道绝热工程施工规范》
D.
《建筑节能工程施工质量验收规范》
收藏
纠错
解析
50
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-14.本案例中,吊顶内主干管道,应在管道的起点部位设置(  )。
A.
防水措施
B.
防火封堵
C.
管道标识
D.
防鼠措施
收藏
纠错
解析
51
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-15.风管系统安装时,如果采用了法兰垫料,则应采用不产尘和不易老化的(  )材料。
A.
弹性
B.
硬质
C.
软质
D.
干净
收藏
纠错
解析
52
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-16.(  )属于中压风管系统。
A.
P≥125Pa
B.
1500Pa<P≤2500Pa
C.
500Pa<P≤1500Pa
D.
P≤125Pa
收藏
纠错
解析
53
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-17.风管穿过需要封闭的防火墙时,应设置的预埋套管钢板厚度为(  )
A.
1.0mm
B.
1.2mm
C.
1.4mm
D.
1.6mm
收藏
纠错
解析
54
[不定项]
【96】、(案例题)【背景资料】某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。 施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。 项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫块敷设,管道焊接和压力试验等。 施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管,商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格,花灯的8个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-18.对于与建设单位、监理单位和总包单位的沟通协调,沟通的主要方法是(  )。
A.
定期走访
B.
工地宣传
C.
个别交流
D.
会议座谈
收藏
纠错
解析
