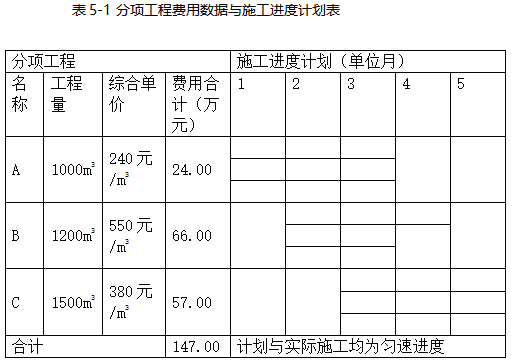

【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-1.该工程合同价(含税)为()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-2.该工程材料预付款为()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-3.该工程安全文明施工费工程预付款为()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-4.新增分项工程H的综合单价是()元/m³。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-5.3月末A分项工程已完工程计划投资()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-6.3月末A分项工程已完工程实际投资()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-7.3月末A分项工程拟完工程计划投资()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-8.3月末A分项工程进度偏差()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-9.以下关于偏差的表示方法,正确的是()。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-10.3月末A分项工程投资偏差()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-11.以下关于偏差分析方法说法正确的是()。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-12.该工程的实际分部分项工程价款为()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-13.该工程的实际措施项目工程价款为()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-14.该工程的实际其他项目工程价款为()万元。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-15.工程项目施工过程中的综合成本分析包括()。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-16.作为施工项目成本核算的方法之一,表格核算法的特点有()。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-17.承包人提交的已完工程进度款支付申请中,应计入本周期完成合同价款中的有()。
【100】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m³,550.00元/m³,380.00元/m³;管理费和利润为不含税人材机费用之和的12%,不计规费,增值税税率为9%,各分项工程计划和实际进度见表5-1。单价措施项目费用按分部分项费用的20%计;总价措施项目费用9万元(其中含安全文明施工费3万元);暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%,招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m³,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H,工程量为300m³,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m³,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。 其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 100-18.根据《建设工程工程量清单计价规范》(GB50500-2013),关于工程竣工结算的计价原则,下列说法正确的是()。

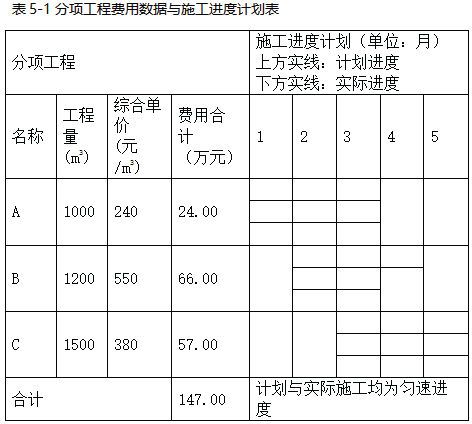

【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-1.该项目签约合同价为()万元。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-2.该项目材料预付款为()万元。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-3.开工前支付的安全文明施工措施项目工程款是()万元。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-4.新增分项工程H的综合单价是()元/m³。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-5.3月末A分项工程的已完工程计划投资额为()万元。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-6.3月末A分项工程的已完工程实际投资额为()万元。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-7.3月末A分项工程的拟完工程计划投资额为()万元。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-8.3月末A分项工程的进度偏差用投资额表示为()。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-9.3月末A分项工程的投资偏差为()。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-10.下列关于安全文明施工费预付的说法,正确的是()。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-11.关于施工合同履行期间的期中支付,下列说法中错误的是()。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-12.关于建设工程竣工结算审核,下列说法中正确的是()。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-13.包商在提交的最终结清申请中,只限于提出()发生的索赔。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-14.某工程施工,至某月的月末,出现了工程费用偏差小于进度偏差大于0的状况,则该工程的已完工作实际费用(ACWP)、计划工作预算费用(BCWS)和已完工作预算费用(BCWP)的关系可表示为()。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-15.关于预付款担保,下列说法正确的是()。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-16.施工成本分析的基本方法有()。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-17.单位工程竣工成本分析,应当包括()。
【101】、(案例题)【背景资料】某工程项目招标控制价为300万元,经过公开招标,发包人与某承包人签订了施工总承包合同,工期5个月。工程内容包括A、B、C三项分项工程,综合单价分别为240.00元/m,550.00元/m,380.00元/m;管理费和利润为不含税人材机费用之和的12%,不计规费,税金为人材机费用、管理费和利润之和的9%,各分项工程计划和实际进度见表5-1。 单价措施项目费用按分部分项费用的20%计,总价措施项目费用9万元(其中含安全文明施工费3万元)。暂列金额12万元;专业工程暂估价为50万元,总包服务费率为专业工程暂估价的4%。招标文件中已明确专业工程由总承包单位负责招标,与总承包单位签订合同,结算时按实际发生的专业工程价款计。
有关工程价款结算与支付的合同约定如下: 1.开工日10天前,发包人应向承包人支付合同价款《扣除暂列金额和安全文明施工费》的20%作为材料预付款,材料预付款在第5月的工程价款中平均扣回。 2.开工日10天前,总价措施项目中的安全文明施工措施工程款与材料预付款同时支付,其余总价措施项目费用在第4月平均支付。总价措施项目包干使用。 3.当每项分项工程工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。 4.工程进度款按月结算,发包人按每次承包人应得工程进度款的90%支付。 5.如遇清单缺项,承包商先提出综合单价,按双方确认后的价格执行。 6.因该工程急于投入使用,合同工期不得拖延。如果出现因业主方的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应采取赶工措施,业主给予承包商赶工补偿1000元/天(含税费),如因承包商原因造成工期拖延,每拖延1天罚款1500元(含税费)。赶工补偿在最后1个月的工程进度款结算中支付,工期罚款在竣工结算中扣留。 7.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。 该工程如期开工,施工中发生了经承发包双方确认的以下事项: (1)A分项工程实际工程量为800m,对工期没有影响。 (2)2月完成专业工程费用30万元,3月完成专业工程费用25万元。 (3)2月份,发生现场计日工的人材机费用为6.8万元,对工期没有影响。 (4)3月份,业主要求新增一临时分项工程H工程量为300m,施工方按当地造价管理部门颁布的人材机消耗量、信息价确定的人材机不含税价格为500元/m,最后双方确认按报价浮动率3.565%调整后的综合单价为结算综合单价。业主签证H工作影响工期3天。已知分项工程H可抵扣的进项税为9000元。 (5)第4个月发生现场签证零星工作费用2.8万元,索赔款3万元。对工期没有影响。其余工程内容的施工时间和价款与签约合同相符。实际工期与原计划工期一致。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 101-18.分部分项工程成本分析中,“三算对比”主要是进行()的对比。

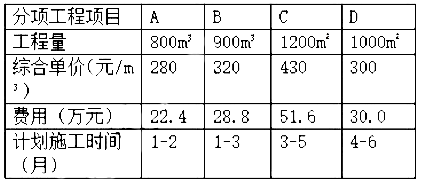

【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-1.该工程项目安全文明施工费为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-2.签约合同价为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-3.开工前发包人应支付给承包人的工程预付款为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-4.开工前发包人应支付给承包人的安全文明施工费工程款为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-5.施工期间第2月,承包人完成分项工程项目工程进度款为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-6.施工期间第2月,发包人应支付给承包人的工程进度款为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-7.应用新型绿建技术后,C分项工程项目费用应调整为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-8.应用新型绿建技术后,D分项工程项目费用应调整为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-9.该工程项目分项工程费增减额为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-10.该工程项目安全文明施工费增减额为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-11.该项目实际总造价为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-12.合同价增减额为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-13.如果开工前和施工期间发包人均按约定支付了各项工程款,则竣工结算时,发包人应向承包人一次性结清工程结算款为(文万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-14.从开工到施工至第3月未,投资偏差(不考虑安全文明施工费的影响)为( )万元。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-15.下列关于竣工结算计价原则的表述,不正确的是( )。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-16.关于质量保证金及缺陷责任期,说法不正确的有( )。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-17.关于合同价款的期中支付,下列说法正确的是( )。
【102】、(案例题)【背景资料】某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内 容及其价款约定如下: 1.分项工程(含单价措施,下同)项目4 项:总费用132 . 8万元,各分项工程项目造价数据和计划施工时间见表1。 2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2 万 元(该费用不予调整)。暂列金额为20 万元 。 3.管理费和利润为人、材、机费用之和的16%。 4.上述工程费用均不含税,增值税税率为9%。 表1 各分项工程项目造价数据和计划施工时间表
有关工程价款结算与支付约定如下: 1.开工前1 周内,发包人按签约合同价扣除安全文明施工费和暂列金额的20%支付给承包人作为工程预付款(在施工期间第2~5 月的每个月工程款中等 额扣回),并同时将安全文明施工费工程款的70%支付给承包人。 2.分项工程项目工程款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费工程款外其余总价措施项目工程款按签约合 同价,在施工期间第1-5 月分5次等额支付。4.其他项目工程款在发生当月支付。 5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。 6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算 总造价的3%)后, 一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致 C 分项工程项目工程量减少300m²、D分项工程项目工程量增加200m²,发包人考虑该技术带来的工程品质与运营效益的提高,同意将 C 分项工程项目的综合单价提高50%,D 分项工程项目的综合单价不变。 2.B分项工程项目实际施工时间为第2~5 月;其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。 3 . 施工期间第5 月,发生现场签证和施工索赔工程费用6.6 万元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 102-18.根据《建设工程工程量清单计价规范》(GB50500-2013),关于工程竣工结算的计价原则,下列说法不正确的是( )。
