第32部分
不定项: 54总题量: 54
1
[不定项]

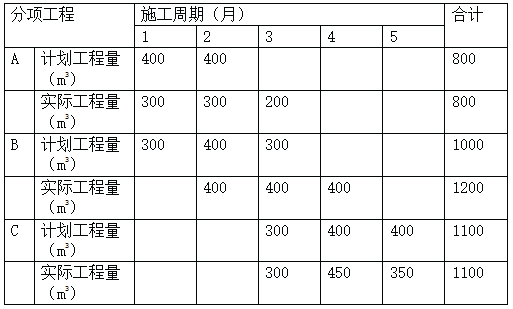

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-1.该工程签约合同价为()万元。

A.

180.866

B.

173.073

C.

161.488

D.

120.9

收藏
纠错
解析
2
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-2.该工程开工前发包人应支付给承包人的预付款是()万元。

A.

28.1

B.

31.47

C.

32.297

D.

47.2

收藏
纠错
解析
3
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-3.该工程开工后1周内发包人应支付给承包人的安全文明施工费是()万元。

A.

6.166

B.

6.721

C.

6.906

D.

7.191

收藏
纠错
解析
4
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-4.工程材料C₁的不含税采购价格为()元/m²

A.

72.16

B.

70

C.

67.96

D.

67.9

收藏
纠错
解析
5
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-5.工程材料C₁的价格变动幅度为()。

A.

13.27%

B.

11.71%

C.

11.37%

D.

2.90%

收藏
纠错
解析
6
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-6.分项工程C的综合单价应调整为()元/m²

A.

331.23

B.

325.79

C.

324.57

D.

323.76

收藏
纠错
解析
7

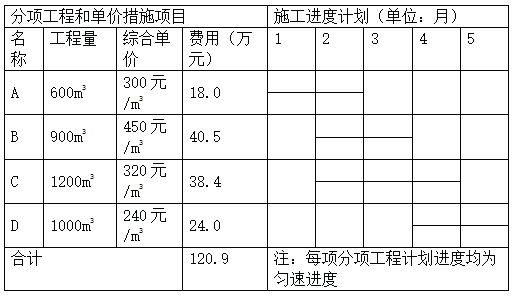

[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-7.分部分项工程C的工程费用增加()万元。

A.

0.715

B.

0.695

C.

0.69

D.

0.684

收藏
纠错
解析
8
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-8.施工至第2月末,承包人累计完成分部分项工程的费用为()万元。

A.

13.034

B.

39.132

C.

42.05

D.

51.05

收藏
纠错
解析
9
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-9.施工至第2月末,发包人累计应支付的工程进度款为()万元。

A.

30.595

B.

32.737

C.

39.962

D.

47.014

收藏
纠错
解析
10
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-10.施工至第2月末,投资偏差,进度偏差分别为()万元。

A.

投资增加0.253万元,进度滞后13.243万元

B.

投资增加13.243万元,进度滞后0.253万元

C.

投资增加0.270万元,进度滞后14.170万元

D.

投资增加14.170万元,进度滞后0.270万元

收藏
纠错
解析
11
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-11.分部分项工程E的综合单价为()元/m²

A.

250

B.

280

C.

304.5

D.

305.2

收藏
纠错
解析
12
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-12.分部分项工程E的工程款为()万元。

A.

9.797

B.

9.156

C.

8.4

D.

7.5

收藏
纠错
解析
13
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-13.办理竣工结算时,该工程合同价增减额为()万元。

A.

0.281

B.

0.274

C.

0.263

D.

0.258

收藏
纠错
解析
14
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-14.如果开工前和施工期间发包人均按约定支付了各项工程款,则竣工结算时,发包人应支付给承包人的结算款为()万元。

A.

24.263

B.

25.919

C.

25.958

D.

25.961

收藏
纠错
解析
15
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-15.承包人提交的已完工程进度款支付申请中,应计入本周期完成合同价款中的有()。

A.

本周期已完成单价项目的金额

B.

本周期应支付的总价项目的金额

C.

本周期应扣回的预付款

D.

本周期应支付的安全文明施工费

E.

本周期完成的计日工价款

收藏
纠错
解析
16
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-16.根据《建设工程工程量清单计价规范》(GB50500-2013),关于工程竣工结算的计价原则,下列说法正确的是()。

A.

计日工按发包人实际签证确认的事项计算

B.

总承包服务费依据合同约定金额计算,不得调整

C.

暂列金额应减去工程价款调整金额计算,余额归发包人

D.

规费和税金应按照国家或省级、行业建设主管部门的规定计算

E.

总价措施项目应依据合同约定的项目和金额计算,不得调整

收藏
纠错
解析
17
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-17.发包人对工程质量有异议,竣工结算仍应按合同约定办理的情形有()。

A.

工程已竣工验收的

B.

工程已竣工未验收,但实际投入使用的

C.

工程已竣工未验收,且未实际投入使用的

D.

工程停建,对无质量争议的部分

E.

工程停建,对有质量争议的部分

收藏
纠错
解析
18
[不定项]

【94】、(案例题)【背景资料】某工程项目发承包双方签订了工程施工合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项,费用数据与施工进度计划见表6-22,安全文明施工费为分部分项工程费用的6%,其余总价措施项目费用为8万元(该费用为固定费用,不予调整)。暂列金额为12万元、管理费和利润为不含税人才机费用之和的12%。不计规费,增值税税率为9%。表6-22 分项工程项目费用数据与施工进度计划表

有关工程价款支付条款如下; 1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全文明施工费按签约合同价以工程款方式提前支付给承包人,在施工期最后1个月按实调整。 2.分部分项工程进度款在施工期间逐月结算支付。 3.分部分项工程C所需的工程材料C1用量1250m²,承包人的投标报价为60元/m²(不含税)。当工程材料C的实际价格在投标报价的±5%以内时,分项工程的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分项工程的综合单价。 4.除安全文明施工费之外的总价措施项目工程款按签约合同价在施工期间第1~4月平均支付。 5.其他项目工程款在发生当月按实结算支付。 6.发包人按每次承包人应得工程款的85%支付。 7.发包人在承包人提交竣工结算报告后45天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算价的3%)后,支付竣工结算款。 该工程如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程B在第4月分别完成总工程量的20%、40%、40%; 2.分部分项工程C所需的工程材料C,实际价格为70元/m²(含可抵扣进项税,税率3%): 3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、机械的费用分别为60元、150元、40元,可抵扣进项增值税综合税率分别为9%、5%。 4.第4月发生现场签证、索赔等工程款2.6万元。 其余工程内容的施工时间和价款均与合同约定相符。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 94-18.发包人未按规定程序支付竣工结算款项的,承包人可以()。

A.

催发包人支付

B.

获得延迟支付利息的权利

C.

直接将工程折价

D.

直接将工程拍卖

E.

就工程拍卖价款获得优先受偿权

收藏
纠错
解析
19

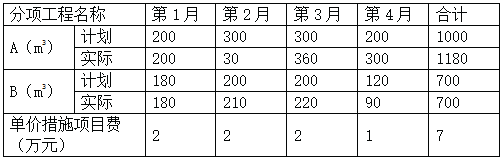

[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-1.该工程签约合同价为()万元。

A.

70.196

B.

79.4

C.

86.546

D.

90.008

收藏
纠错
解析
20
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-2.该工程的预付款为()万元。

A.

12.16

B.

13.254

C.

13.785

D.

14.039

收藏
纠错
解析
21
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-3.第2个月发包人应支付给承包人的工程款为()万元。

A.

20.524

B.

21.621

C.

27.417

D.

30.463

收藏
纠错
解析
22
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-4.第4个月A分项工程的工程款为()万元。

A.

12.12

B.

11.654

C.

10.8

D.

9.72

收藏
纠错
解析
23
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-5.第4个月B分项工程的工程款为()万元。

A.

2.316

B.

1.98

C.

1.968

D.

1.806

收藏
纠错
解析
24
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-6.发包人在4月应支付给承包人的工程款为()万元。

A.

11.526

B.

13.241

C.

14.013

D.

14.088

收藏
纠错
解析
25
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-7.发包人在招标工程量清单中给定某工程设备暂估价,下列关于该工程设备价款调整的说法正确的是()。

A.

依法可不招标的项目,应由发包人组织采购,以采购价格取代暂估价

B.

依法可不招标的项目,应由承包人按合同约定采购,以发包人确认后的价格取代暂估价

C.

依法必须招标的项目,应由发包人招标选择供应商,以中标价格取代暂估价

D.

依法必须招标的项目,应由承包人招标选择供应商,以中标价格取代暂估价

收藏
纠错
解析
26
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-8.发生下列工程事项时,发包人应予计量的是()。

A.

承包人自行增建的临时工程工程量

B.

因监理人抽查不合格返工增加的工程量

C.

承包人修复因不可抗力损坏工程增加的工程量

D.

承包人自检不合格返工增加的工程量

收藏
纠错
解析
27
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-9.采用起扣点计算法扣回预付款的正确做法是()。

A.

从已完工程的累计合同额相当于工程预付款数额时起扣

B.

从已完工程所用的主要材料及构件的价值相当于工程预付款数额时起扣

C.

从未完工程所需的主要材料及构件的价值相当于工程预付款数额时起扣

D.

从未完工程的剩余合同额相当于工程预付款数额时起扣

收藏
纠错
解析
28
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-10.关于合同价款的期中支付,下列说法正确的是()。

A.

进度款支付周期应与发包人实际的工程计量周期一致

B.

已标价工程量清单中单价项目结算价款应按承包人确认的工程量计算

C.

承包人现场签证金额不应列入期中支付进度款,在竣工结算时一并处理

D.

进度款的支付按期中结算价款总额和约定比例计算,一般不低于60%,不高于90%

收藏
纠错
解析
29
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-11.由发包人提供的工程材料、工程设备的金额,应在合同价款的期中支付和结算中予以扣除,具体的扣除标准是()。

A.

按签约单价和签约数量

B.

按实际采购单价和实际数量

C.

按签约单价和实际数量

D.

按实际采购单价和签约数量

收藏
纠错
解析
30
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-12.编制竣工结算文件时,应按国家、省级或行业建设主管部门的规定计价的是()。

A.

劳动保险费

B.

总承包服务费

C.

安全文明施工费

D.

现场签证费

收藏
纠错
解析
31
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-13.关于政府投资项目竣工结算的审核,下列说法正确的是()。

A.

单位工程竣工结算由承包人审核

B.

单项工程竣工结算由承包人审核

C.

建设项目竣工总结算由发包人委托造价工程师审核

D.

竣工结算文件由发包人委托具有相应资质的工程造价咨询机构审核

收藏
纠错
解析
32
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-14.因承包人原因解除合同的,承包人有权要求发包人支付()。

A.

承包人员遣送费

B.

临时工程拆除费

C.

施工设备运离现场费

D.

已完措施项目费

收藏
纠错
解析
33
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-15.到第3个月末关于B分项工程的进度说法错误的是()。

A.

拟完工程计划投资13.908万元。

B.

已完工程计划投资14.628万元。

C.

拟完工程计划投资14.465万元。

D.

已完工程计划投资15.213万元。

E.

该分项工程进度滞后。

收藏
纠错
解析
34
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-16.关于依法必须招标的给定暂估价的专业工程招标,下列说法正确的有()。

A.

承包人不参加投标的,应由承包人作为招标人

B.

承包人组织招标工作的有关费用应另行计算

C.

承包人参加投标的,应由发包人负责招标

D.

发包人组织招标工作的有关费用应由从签约合同价中扣回

E.

承包人参加投标的,同等条件下应优先中标

收藏
纠错
解析
35
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-17.承包人提交的已完工程进度款支付申请中,应计入本周期完成合同价款中的有()。

A.

本周期已完成单价项目的金额

B.

本周期应支付的总价项目的金额

C.

本周期应扣回的预付款

D.

本周期应支付的安全文明施工费

E.

本周期完成的计日工价款

收藏
纠错
解析
36
[不定项]

【95】、(案例题)【背景资料】某工程项目发包人与承包人签订了施工合同,工期为4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%,不计规费,增值税销项税率为9%。人材机费用与管理费均不含可抵扣的进项税,分部分项工程费、措施项目费及其他项目费均未包含增值税销项税。 各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

总价措施项目费为6万元(其中安全文明施工费为3.6万元);暂列金额为15万元。合同中有关工程款结算与支付的约定如下: 1.开工日10前,发包人向承包人支付合同价(扣除暂列金额和安全文明施工费用)的20%作为预付款,工程预付款在第3个月的工程款中平均扣回: 2.开工后10日内,发包人向承包人支付安全文明施工费用的60%剩余部分和其他总价措施项目费在第3个月平均支付。 3.发包人按每月承包人应得工程进度款的90%支付; 4.当分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1); 5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费中所占比例分别为12%和10%,基期价格指数均为100。 施工期间,经监理工程师核实及发包人确认的有关事项如下: 1.第2个月发生现场计日工的人材机费用6.8万元。 2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 95-18.根据《建设工程工程量清单计价规范》(GB50500-2013),关于工程竣工结算的计价原则,下列说法正确的是()。

A.

计日工按发包人实际签证确认的事项计算

B.

总承包服务费依据合同约定金额计算,不得调整

C.

暂列金额应减去工程价款调整金额计算,余额归发包人

D.

规费和税金应按照国家或省级、行业建设主管部门的规定计算

E.

总价措施项目应依据合同约定的项目和金额计算,不得调整

收藏
纠错
解析
37
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-1.该工程签约合同价为()万元。

A.

144.425

B.

141.231

C.

136.25

D.

125

收藏
纠错
解析
38
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-2.该工程安全文明施工费工程款为()。

A.

5.280万元

B.

5.220万元

C.

4.981万元

D.

4.570万元

收藏
纠错
解析
39
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-3.该工程开工前发包人应支付给承包人的预付款为()万元。

A.

25.98

B.

24.51

C.

4.752

D.

4.483

收藏
纠错
解析
40
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-4.该工程开工前发包人应支付给承包人的安全文明施工费工程款()万元。

A.

25.98

B.

24.51

C.

4.752

D.

4.483

收藏
纠错
解析
41
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-5.施工至第2个月末,承包人累计完成分项工程合同价款为()万元。

A.

32

B.

34.88

C.

36.973

D.

41.856

收藏
纠错
解析
42
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-6.施工至第2个月末,发包人累计应支付承包人的工程款(不包括开工前支付的工程款)为()万元。

A.

44.379

B.

40.715

C.

39.941

D.

31.28

收藏
纠错
解析
43
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-7.施工至第2个月末,分项工程A的进度偏差为()元。

A.

-64703

B.

+64703

C.

-61040

D.

+61040

收藏
纠错
解析
44
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-8.该工程的分项工程项目()元。

A.

调增80769

B.

调增76000

C.

调增74100

D.

调增68400

收藏
纠错
解析
45
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-9.该工程措施项目调增情况为()。

A.

调增7848.11元

B.

调增8554.44元

C.

调增12545.11元

D.

调增13016.00元

收藏
纠错
解析
46
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-10.该工程分包专业工程项目合同额(含总承包服务费)增减额为()。

A.

调减18198.00元

B.

调减17167.92元

C.

调增15750.39元

D.

调减15000.37元

收藏
纠错
解析
47
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-11.该工程的竣工结算价为()。

A.

135.145万元

B.

135.865万元

C.

143.865万元

D.

145.580万元

收藏
纠错
解析
48
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-12.如果在开工前和施工期间发包人均已按合同约定支付了承包人预付款和各项工程款,则竣工结算发包人完成结清支付时,应支付给承包人的结算款为()

A.

14.558

B.

14.387

C.

14.323

D.

13.515

收藏
纠错
解析
49
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-13.下列关于安全文明施工费预付的说法,正确的是()。

A.

发包人应在开工后的28天内预付安全文明施工费

B.

安全文明施工费的预付额度不低于安全文明施工费总额的60%

C.

其余部分的安全文明施工费按照同期安排的原则进行分解,与进度款一起支付

D.

发包人在付款期满后14天内仍未支付的,发生安全事故承担连带责任

收藏
纠错
解析
50
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-14.关于施工合同履行期间的期中支付,下列说法中错误的是()。

A.

双方对工程计量结果有争议,发包人应对无争议部分的工程计量结果向承包人出具进度款支付证书

B.

对已签发支付证书中的计算错误,发包人有权予以修正,承包人无权提出修正

C.

进度款支付申请中应包括累计已完成的合同价款

D.

本周期实际支付的合同额不一定为本期完成的合同价款合计

收藏
纠错
解析
51
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-15.发包人未按规定程序支付竣工结算款项的,承包人可以()。

A.

催发包人支付

B.

获得延迟支付利息的权利

C.

直接将工程折价

D.

直接将工程拍卖

E.

就工程拍卖价款获得优先受偿权

收藏
纠错
解析
52
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-16.工程量必须按照相关工程现行国家计量规范规定的工程量计算规则计算,以下说法正确的是()。

A.

不符合合同文件要求的工程量不予计量

B.

有关的工程质量验收资料齐全、手续完备

C.

成本加酬金合同按照总价合同的计量规定进行计算

D.

单价合同若发现招标工程量清单中出现缺项、工程量偏差等,应按合同中估计的工程量计算

E.

因承包人原因造成的超出合同工程范围施工或返工的工程量,发包人不予计量

收藏
纠错
解析
53
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-17.关于预付款担保,下列说法正确的是()。

A.

预付款担保,是承包人与发包人签订合同后领取预付款时,由承包人提供的担保

B.

承包人还清全部预付款后,发包人应退还预付款担保

C.

预付款担保的主要作用在于保证承包人能够按合同规定进行施工,偿还发包人已支付的全部预付金额

D.

如果承包人中途毁约,中止工程,使发包人不能在规定期限内从应付工程款中扣除全部预付款,则发包人作为保函的受益人有权凭预付款担保向银行素赔该保函的担保金额作为补偿

E.

预付款担保的主要形式是保证担保

收藏
纠错
解析
54
[不定项]

【96】、(案例题)【背景资料】某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1.工程价款方面: (1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1) (2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。 (3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,共余总价措施项目费用不予调整。 (4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。 (5)上述工程费用均不包含增值税可抵扣进项税额。 (6)管理费和利润按人材机费用之和的20%计取,不计规费,增值税税率为9%。 2.工程款支付方面: (1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2-4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。 (2)分项工程项目工程款逐月结算。 (3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。 (4)其他项目工程款在发生当月结算。 (5)发包人按每次承包人应得工程款的90%支付。 (6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量 保函(保函额为竣工结算价的3%),并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。 表4.1施工期间各月分项工程计划和实际完成工程量表

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 96-18.下列关于竣工结算计价原则的表述,正确的是()。

A.

措施项目发生调整的,应依据合同约定的项目和金额计算,发生调整的,按双方确认调整的金额计算

B.

计日工按发包人实际签证确认的事项计算

C.

暂列金额应减去工程价款调整金额计算,如有余额归承包人

D.

施工索赔费用按承包人提交的索赔报告计算

E.

竣工结算的编制依据包括发承包双方实施过程中已确认的工程量及其结算的合同价款

收藏
纠错
解析
