【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-1.事件1中,在图3.1所示施工进度计划中,受特种设备资源条件的约束,下列关于进度计划B、E、J作的施工顺序正确的是()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-2.事件1中,为节约特种设备租赁费用,该特种设备最迟第()日必须租赁进场。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-3.事件2中施工单位提出的两项索赔,下列说法正确的是()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-4.根据事件2和施工承包合同,施工单位可索赔的费用数额是()元。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-5.根据事件2和施工承包合同,施工单位可索赔的工期天数是()天。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-6.事件3中,关于暂估价的处理,下列说法正确是的()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-7.关于事件3中该分部分项工程结算的综合单价应是()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-8.事件3核定的分部分项工程结算款为()元。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-9.结合事件事件事件4,该项目组织流水施工后网络计划的关键线路为()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-10.以下关于关键工作的描述中,正确的是()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-11.因不可抗力造成的下列损失,应由承包人承担的是()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-12.根据《标准施工招标文件》,施工承包单位认为有权得到追加付款和延长工期的,应在规定时间内首先向监理人递交的文件是()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-13.关于变更引起的分部分项工程费价格调整,以下原则描述中正确的是()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-14.在工程变更引起的措施项目费调整中,若承包人未事先将拟实施的方案提交给发包人确认,则视为()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-15.等节奏流水施工与非节奏施工的共同特点有()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-16.关于承包人原因导致的工期延误期间合同价款的调整,下列说法正确的有()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-17.按索赔的目的不同,工程索赔可分为()。
【91】、(案例题)【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本)》签订了工程承包合同。合同工期270天,施工承包合同约定;管理费和利润按人工费和施工机使用费之和的40%计取,税金按人材机费、管理费和利润之和的9%计取;人工费平均单价按120元/工日计取,通用机械台班单价按1100元/台班计:人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取:对工程量清单中采用材料暂估价格确定的综合单价, 如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。 该工程施工过程中发生如下事件: 事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其核实得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班;工作时间增加10天。A工作完成后,施工单位提出如下索赔①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。 事件3:施工招标时,工程量清单中25规格的带肋钢筋材料单价为暂估价,暂估单价3500元t数量300t施工自行组织了招标,以3600元/t的价格采购并经建设单位确认。该分项工程某月结算量为130t,结算时,施工单位提出:材料实际采购价比暂估材料价增加了2.86%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。已知:该规格带肋钢筋主材损耗率为2%。
事件4:根据施工承包合同约定,合同工期每提前I天奖励1万元(含税)。施工单位计划将 D、G、J工作按流水节拍30天组织等节奏流水施工,以缩短工期获取奖励。 除特殊说明外,上述费用均为不含税价格。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 91-18.根据《标准施工招标文件》下列关于工程变更的说法,错误的是()。

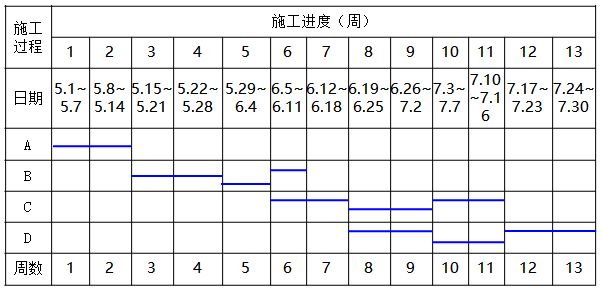

【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-1.根据表3-1分析,在不影响工期的前提下,施工过程B在第二施工段上的作业有()周的机动时间。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-2.根据表3-1分析,在不影响工期的前提下,施工过程B在第三施工段上的作业有()周的机动时间。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-3.关于事件1,下列说法正确的是()。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-4.关于事件2,下列说法正确的是()。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-5.关于事件3,下列说法正确的是()。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-6.关于事件4,下列说法正确的是()。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-7.关于事件5,下列说法正确的是()。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-8.承包商在事件1中得到的工期索赔为()天?
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-9.承包商在事件2中得到的工期索赔为()天?
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-10.承包商在事件3中得到的工期索赔为()天?
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-11.承包商在事件4中得到的工期索赔为()天?
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-12.该工程的实际工期为()天?
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-13.该工程的工期奖(罚)款为()元?
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-14.请计算承包商在事件1中可以得到的费用索赔款为()元?
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-15.关于事件1,不可抗力是指在合同履行中出现的()的客观情况。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-16.因不可抗力造成的下列损失,不应由承包人承担的是()。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-17.按索赔的目的不同,工程索赔可分为()。
【92】、(案例题)【背景资料】某施工承包商与业主按工程量清单计价方式签订了施工合同,合同工期13周(91天),从5月1日至7月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为100元;管理费和利润为人工费用的35%(工人窝工计取现场管理费为人工费用的10%);不计规费,增值税税率为9%。工期奖罚1000元/天(含税费)。施工单位制订的施工进度计划见表3-1,并得到监理工程师的批准。 表3-1 进度计划表
说明: 1.施工顺序A→B→C→D;B所需的主要材料由业主供应;B与C工作之间有1周的技术间歇时间; 2.施工过程A不划分施工段,B、C、D组织流水施工,划分三个施工段; 3.每个施工过程由一个专业施工队完成。 4.人工、机械使用计划如下: 1)施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班; 2)施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班; 3)施工过程C专业施工队由15人组成; 4)施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。 5.在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人工窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。 施工单位如期开工,在施工过程中发生了如下几项事件: 事件1:5月3日工作A施工时,遇特大暴雨停工1天;雨后A工作全体人员清理现场1天;模板和脚手架损坏修理费1000元。 事件2:原计划5月15日晨进场的业主供应材料于5月22日晚才进场;5月20日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月24日上午承包商安排10名架子工重新搭设脚手架;5月25日恢复正常作业。 事件3:施工过程B在第3施工段施工时由于设计变更等图纸停工2天。 事件4:施工过程C第2施工段准备结束的当天,遇当地供电中断,导致工作停工1天。 事件5:施工过程D开工前,监理工程师要求对已隐蔽的工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果不符合规范要求,返工使D工作拖延开工4天。 承包商分别于事件事件事件事件事件5发生后的第3天向监理人提出索赔。 其他施工过程均按计划进度进行。 (以上费用都不含税) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 92-18.根据《标准施工招标文件》中的合同条款,承包人可同时获得工期和费用补偿的是()。

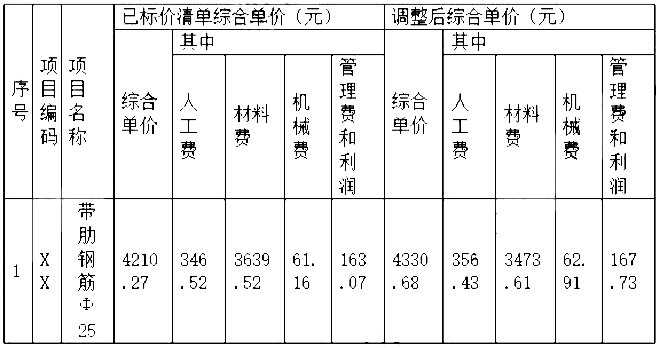

【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-1.事件1工期索赔是否成立,如成立,正确的补偿天数是( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-2.关于事件1费用索赔的金额,正确的是( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-3.事件2中①项内容工期索赔是否成立,如成立,正确的补偿天数是( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-4.事件2中①项内容费用索赔是否成立,如成立,正确的补偿费用是( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-5.事件2中②项内容工期索赔是否成立,如成立,正确的补偿天数是( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-6.事件2中②项内容费用索赔是否成立,如成立,正确的补偿费用是( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-7.继事件1和事件2发生后,关键线路调整为( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-8.继事件1和事件2发生后,关实际工期为( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-9.事件3中的专用施工机械最迟须第( )天末进场。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-10.事件3中的专用施工机械在现场闲置时间最短为( )天。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-11.事件4中分项工程H使用的暂估价材料的不含税的结算价格为( )元 。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-12.事件4中分项工程H的工程价款增加金额为( )元。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-13.在计算机械设备台班停滞费时,如果机械设备是承包人自有设备,一般不包含( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-14.索赔意向通知书的提交时间为( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-15.根据我国《标准施工招标文件》,下列情形中,承包人可以得到费用和利润补偿而不能得到工期补偿的事件有( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-16.按索赔目的分类,索赔可分为( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-17.索赔成立的条件包括( )。
【93】、(案例题)【背景资料】某环保工程项目,发承包双发签订了工程施工合同,合同约定:工期270天;管理费和利 润按人材机费用之和的20%计取;增值税按人材机费、管理费和利润之和的9%计取;人工单价按150元/工日计,人工窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计;人工窝工和施工机械闲置补偿均不计 取管理费和利润,各分部分项工程的措施费按其相应工程费的25%计取。(费用计算时均按不含税价格考虑)。承包人编制的施工进度计划得到了监理工程师批准,如图1所示。
图1 承包人施工进度计划(单位:天) 该工程项目施工过程中发生了如下事件: 事件1:分项工程A 施工至第15天时,发现地下埋藏文物,由相关管理部门进行了处置, 造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班;配合文物处置, 承包人发生人工费3000元、保护措施费1600元,承包人及时向发包人提出工期延期和费用索赔。 事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A 延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。 事件3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用机械进场,第190天末退场。 事件4:分项工程H 施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800 m²。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 93-18.下列有关不可抗力的表述中,正确的有( )。
