第30部分
不定项: 54总题量: 54
1
[不定项]

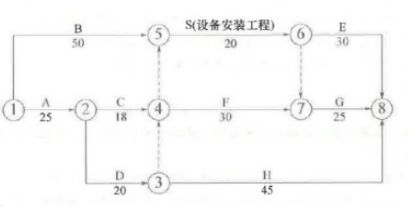

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-1.事件1中,在不改变施工总工期和各项工作工艺关系的前提下,关于甲施工单位应如何安排B、C和H三项工作的施工顺序,下面说法正确的是()。

A.

B→H→C

B.

C→B→H

C.

B→C→H

D.

C→H→B

收藏
纠错
解析
2
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-2.事件1中,为完成B、C和H三项工作,土方施工机械在施工现场的最少闲置时间是()天。

A.

7

B.

9

C.

10

D.

12

收藏
纠错
解析
3
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-3.事件2中,山体滑坡和泥石流事件引起的损失下列说法错误的是()。

A.

施工机械损失由承包人承担

B.

施工待用材料损失由承包人承担

C.

施工办公设施损失由承包人承担

D.

施工人员受伤损失由承包人承担

收藏
纠错
解析
4
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-4.事件2中,山体滑坡和泥石流事件引起的损失下列说法正确的是()。

A.

施工待用材料损失24万元由承包人承担

B.

施工单位周转材料损失30万元由承包人承担

C.

修复工作发生的分部分项工程费和措施项目费由承包人承担

D.

修复工作发生的分部分项措施项目费由承包人承担

收藏
纠错
解析
5
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-5.事件2中,施工单位可以获得的费用补偿是()万元。

A.

54.96

B.

52.85

C.

48.49

D.

24.49

收藏
纠错
解析
6
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-6.因为事件2,建设单位应批准的工期延长天数为()天。

A.

40

B.

30

C.

20

D.

10

收藏
纠错
解析
7
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-7.事件3中,甲施工单位提出的费用索赔为()万元。

A.

2.78

B.

36.44

C.

39.72

D.

42.44

收藏
纠错
解析
8
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-8.事件3中,甲施工单位可提出工期索赔为()天。

A.

20

B.

15

C.

10

D.

5

收藏
纠错
解析
9
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-9.事件4中,项目监理机构应批准乙施工单位提出的费用补偿额度是()万元。

A.

1

B.

1.09

C.

1.17

D.

1.2

收藏
纠错
解析
10
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-10.事件4中,项目监理机构应批准乙施工单位提出的工程延期为()天。

A.

5

B.

10

C.

15

D.

20

收藏
纠错
解析
11
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-11.下列在施工合同履行期间由不可抗力造成的损失中,应由承包人承担的是()。

A.

因工程损害导致的第三方人员伤亡

B.

因工程损害导致的承包人人员伤亡

C.

工程设备的损害

D.

应监理人要求承包人照管工程的费用

收藏
纠错
解析
12
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-12.根据《标准施工招标文件》通用合同条款,下列引起承包人索赔的事件中,可以同时获得工期和费用补偿的是()。

A.

发包人原因造成承包人人员工伤事故

B.

施工中遇到不利物质条件

C.

承包人提前竣工

D.

基准日后法律的变化

收藏
纠错
解析
13
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-13.根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,只能获得费用补偿的是()。

A.

发包人提前向承包人提供材料、工程设备

B.

因发包人提供的材料、工程设备造成工程不合格

C.

发包人在工程竣工前提前占用工程

D.

异常恶劣的气候条件,导致工期延误

收藏
纠错
解析
14
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-14.采用网络图分析法处理可原谅延期,下列说法中正确的是()。

A.

只有在关键线路上的工作延误,才能索赔工期

B.

非关键线路上的工作延误,不应索赔工期

C.

如延误的工作为关键工作,则延误的时间为工期索赔值

D.

该方法不适用于多种干扰事件共同作用所引起的工期索赔

收藏
纠错
解析
15
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-15.支持承包人工程索赔成立的基本条件有()。

A.

合同履行过程中承包人没有违约行为

B.

索赔事件已造成承包人直接经济损失或工期延误

C.

索赔事件是因非承包人的原因引起的

D.

承包人已按合同规定提交了索赔意向通知、索赔报告及相关证明材料

E.

发包人已按合同规定给予了承包人答复

收藏
纠错
解析
16
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-16.关于承包人原因导致的工期延误期间合同价款的调整,下列说法正确的有()。

A.

国家政策变化引起工程造价增加的应调增合同价款

B.

国家政策变化引起工程造价降低的应调减合同价款

C.

使用价格调整公式调价时,以计划进度日期指数为现行价格指数

D.

使用价格调整公式调价时,以实际进度日期指数为现行价格指数

E.

使用价格调整公式调价时,以计划进度日期与实际进度日期两个指数中较低者作为调价指数

收藏
纠错
解析
17
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-17.根据《建设工程施工合同(示范文本)》(GF-2017-0201),下列变化应纳入工程变更范围的有()。

A.

改变墙体厚度

B.

工程设备价格上涨

C.

转由他人实施土石方工程

D.

提高地基沉降控制标准

E.

增加排水沟长度

收藏
纠错
解析
18
[不定项]

【88】、(案例题)【背景资料】某工程,建设单位通过招标与甲施工单位签定合同,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。 经甲乙双方协调,管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润,措施费按分部分项工程费的25%计取。经项目监理机构批准的施工进度计划如图4-1所示。 图4-1施工进度计划

工程施工过程中发生如下事件: 事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。 事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。 经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。 事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天 事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔20天工期。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-18.施工合同履行期间,关于计日工费用的处理,下列说法中正确的是()。

A.

已标价工程量清单中无某项计日工单价时,应按工程变更有关规定商定计日工单价

B.

发包人通知承包人以计日工方式实施的零星工作,承包人应予执行

C.

现场签证的计日工数量与招标工程量清单中所列不同时,应按招标工程量清单中的数量结算

D.

施工期间发生的计日工费用应列在进度款中支付

E.

计日工表的费用项目包括人工费、材料费、施工机具使用费、企业管理费、利润和规费

收藏
纠错
解析
19
[不定项]

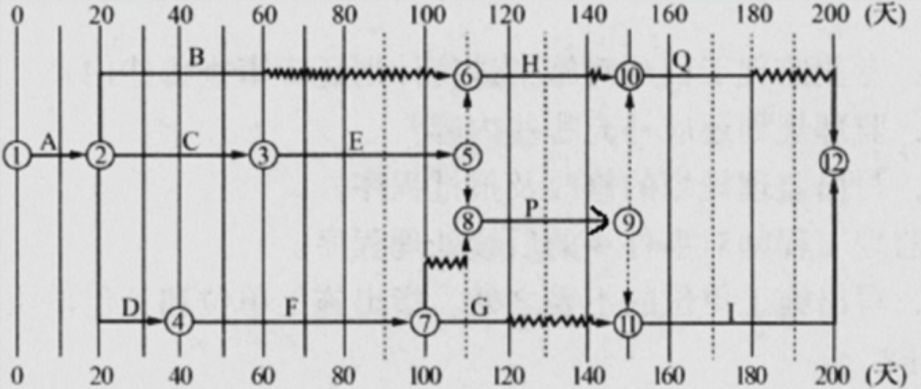

【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-1.关于承包人的工期索赔计算,以下说法正确的是()。
A.
疫情影响的工期顺延计算不合理。
B.
施工降效影响的工期计算不合理。
C.
疫情原因导致分项工程H需要的材料M进场延误10天合理。
D.
所列项目均合理。
收藏
纠错
解析
20
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-2.关于承包人的工期索赔总天数,以下说法正确的是()。
A.
57
B.
40
C.
39
D.
37
收藏
纠错
解析
21
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-3.关于承包人的费用索赔计算,以下说法错误的是()。
A.
春节期间看护人员双倍工资索赔不合理
B.
停工期间机械设备闲置费用不合理
C.
材料M损失费用索赔不合理
D.
材料M处理费用索赔不合理
收藏
纠错
解析
22
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-4.关于发包人批准的索赔总额,以下说法正确的是()。
A.
48.46万元
B.
51.92万元
C.
71.58万元
D.
76.18万元
收藏
纠错
解析
23
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-5.因不可抗力造成的下列损失,应由承包人承担的是()。
A.
工程所需清理、修复费用
B.
运至施工场地待安装设备的损失
C.
停工期间,发包人要求承包人留在工地的保卫人员费用
D.
承包人的施工机械设备损坏及停工损失
收藏
纠错
解析
24
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-6.根据《标准施工招标文件》通用合同条款,下列引起承包人索赔的事件中,可以同时获得工期和费用补偿的是()。
A.
发包人原因造成承包方人员工伤事故
B.
施工中遇到不利物质条件
C.
承包人提前竣工
D.
基准日后法律的变化
收藏
纠错
解析
25
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-7.根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,只能获得费用补偿的是()。
A.
发包人提前向承包人提供材料、工程设备
B.
因发包人提供的材料、工程设备造成工程不合格
C.
发包人在工程竣工前提前占用工程
D.
异常恶劣的气候条件,导致工期延误
收藏
纠错
解析
26
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-8.根据《标准施工招标文件》,施工承包单位认为有权得到追加付款和延长工期的,应在规定时间内首先向监理人递交的文件是()。
A.
索赔意向通知书
B.
索赔工作联系单
C.
索赔通知书
D.
索赔报告
收藏
纠错
解析
27
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-9.施工合同履行期间出现现场签证事件时,现场签证要求应由()提出。
A.
发包人
B.
监理人
C.
设计人
D.
承包人
收藏
纠错
解析
28
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-10.关于施工过程中的现场签证,下列说法中正确的是()。
A.
发包人应按照现场签证内容计算价款,在竣工结算时一并支付
B.
没有计日工单价的现场签证,按承包人提出的价格计算并支付
C.
因发包人口头指令实施的现场签证事项,其发生的费用应由发包人承担
D.
经发包人授权的工程造价咨询人,可与承包人做现场签证
收藏
纠错
解析
29
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-11.关于工程索赔的相关论述,下列说法正确的是()。
A.
工程索赔是指承包人向发包人提出工期和(或)费用补偿要求的行为
B.
由于发包人原因导致分包人遭受经济损失,分包人可直接向发包人提出索赔
C.
承包人提出的工期补偿索赔经发包人批准后,可免除承包人非自身原因拖期违约责任
D.
由于不可抗力事件造成合同非正常终止,承包人不能向发包人提出索赔
收藏
纠错
解析
30
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-12.采用网络图分析法处理可原谅延期,下列说法中正确的是()。
A.
只有在关键线路上的工作延误,才能索赔工期
B.
非关键线路上的工作延误,不应索赔工期
C.
如延误的工作为关键工作,则延误的时间为工期索赔值
D.
该方法不适用于多种干扰事件共同作用所引起的工期索赔
收藏
纠错
解析
31
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-13.根据我国现行合同条件,关于索赔计算的说法中,正确的是()。
A.
人工费索赔包括新增加工作内容的人工费,不包括停工损失费
B.
发包人要求承包人提前竣工时,可以补偿承包人利润
C.
工程延期时,保函手续费不应增加
D.
发包人未按约定时间进行付款的,可按同期同类贷款利率或同期贷款市场报价利率(LPR)计算
收藏
纠错
解析
32
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-14.当施工机械停工导致费用索赔成立时,台班停滞费用正确的计算方法是()。
A.
按照机械设备台班费计算
B.
按照台班费中的设备使用费计算
C.
自有设备按照台班折旧费、人工费和其他费之和计算
D.
租赁设备按照台班租金计算
收藏
纠错
解析
33
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-15.关于发包人应批准的索赔费用,以下说法正确的有()。
A.
春节停工期间看护人员工资
B.
材料M处理费用
C.
材料M重新采购及包装运输增加费用
D.
防疫措施费
E.
赶工30d增加费。
收藏
纠错
解析
34
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-16.根据《建设工程施工合同(示范文本)》(GF-2017-0201),下列变化应纳入工程变更范围的有()。
A.
改变墙体厚度
B.
工程设备价格上涨
C.
转由他人实施土石方工程
D.
提高地基沉降控制标准
E.
增加排水沟长度
收藏
纠错
解析
35
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-17.下列索赔事件引起的费用索赔中,可以获得利润补偿的有()。
A.
施工中发现文物
B.
延迟提供施工场地
C.
承包人提前竣工
D.
延迟提供图纸
E.
基准日后法律的变化
收藏
纠错
解析
36
[不定项]
【89】、(案例题)【背景资料】2019年12月10日,某工程项目发承包双方签订了工程施工合同,合同价4800万元,管理费和利润为人材机费用之和的18%。税金为人材机费用与管理费利润总和之和的9%。合同工期为2020年1月11日至2020年10月31日。 该工程如期开工后,发生如下事件: 工程所在地陆续发生新冠肺炎疫情,波及范围迅速扩大。针对疫情发展的严重事态,当地政府做出于2020年1月24日凌晨启动重大突发公共卫生事件一级响应的决定。该工程被迫停工。停工期间,工地现场留有看护人员两名,平均日工资为150元(春节7d法定假期为正常日工资的双倍):承包人自有的甲、乙、丙施工机械发生闲置,机械台班费分别为860元/d、340元/d、120元/d。 工程所在地的疫情得到有效控制,事态明显好转后,当地政府于2020年3月20日发布允许当地工程项目于2020年4月1日复工的通知。2020年3月22日,该工程有关各参与方召开复工协商会议。会议决定,2020年4月1日正式复工并规定工程现场必须严格执行当地政府对疫情防控工作的各项规定。工程复工后由于工作人员需执行疫情防护工作导致施工降效,承发包双方经核实确认降效时段为2020年4月1日至2020年4月30日,人机综合降效30%。因施工降效导致人机费用增加12万元。 2020年4月29日,鉴于该工程工期延误时间太长,发包人要求承包人尽快制定赶工方案,弥补工期损失,由发包人支付赶工费用。2020年5月1日,承包人提交的赶工方案被批准,确认赶工工期为30d。降效赶工期间,人机增加费和技术措施费共计24万元。 在停工期间,尽管承包人采取了合理的材料保管措施,但由于工程停工时间过长,运进现场用于分项工程H(施工持续时间为30d)的材料M(甲供)大部分遭到较严重损坏。经发承包双方核实确认,运进现场总数量为5t,采购单价为5000元/t,其中有3t主要性能指标达不到设计要求,由承包人作废料处理,处理费用3000元。 2020年5月8日,发承包双方通过协商,确定缺少的3t材料M由承包人负责尽快采购。由于疫情期间的防疫管控, 材料M当地短缺,需要异地购买,采购单价为4800元/t,但需要增加300元/t的包装与运输费用,且材料M在分项工程H开始作业10d后才运进现场,发承包双方对材料数量和外观质量进行了检查确认,性能指标抽样检测合格。 工程停工期间和复工后应疫情防控需要承包人购买医用防护口罩、手套、体温测试仪、酒精、消毒水、喷雾器等防疫物品,工程现场人员进行3次核酸检测,共计费用为51000元。 根据工程所在地相关文件规定因疫情停工期间永久工程、已运至施工现场的材料、工程设备、周转性材料的损坏由发包人承担:承包人在施工场地的施工机械设备损坏及机械停滞台班等停工损失由承包人承担。因疫情事件增加的工程费用,只计取税金,不计取管理费和利润。 自2020年1月24日至6月15日,承包人陆续向发包人提出了阶段性工程索赔通知,并于2020年6月30日,提交了累计索赔报告,索赔计算书主要内容如下: 1.工期索赔计算: (1)疫情影响的工期顺延,2020年1月24日—2020年3月31日,8+29+31=68(d); (2)施工降效影响的工期,30×30%=9(d); (3)发包人批准的赶工工期,30d; (4)疫情原因导致分项工程H需要的材料M进场延误10d工期; (5)索赔合计68+9-30+10=57(d); 2.费用索赔计算: (1)停工期间看护人员工资:春节期间双倍工资2×150×2×7=4200(元); 非春节期间工资2×150×(68-7)=18300(元); 小计18300+4200=22500(元); 停工期间机械设备闲置费用(860+340+120)×68=89760(元); 因施工降效增加人机费用120000元; (4)材料M损失及处理费用3×5000+3000=18000(元); (5)材料M采购及包装运输增加费用3×(4800+300)=15300(元); (6)防疫措施费:51000(元); (7)赶工30d增加费用:240000(元); 索赔费用合计:(22500+89760+120000+18000+15300+51000+240000)×(1+18%)×(1+9%)=556560×1.3688=761819.33(元)。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-18.下列资料中,可以作为施工发承包双方提出和处理索赔直接依据的有()
A.
未在合同中约定的工程所在地地方性法规
B.
工程施工合同文件
C.
合同中约定的非强制性标准
D.
现场签证
E.
合同中未明确规定的地方定额
收藏
纠错
解析
37
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-1.关于事件1-4中甲乙施工单位的费用索赔,下列说法错误的是()。

A.

事件1,甲施工单位的费用索赔成立。

B.

事件2,甲施工单位的费用索赔成立。

C.

事件3,乙施工单位向业主提出的费用索赔成立。

D.

事件4,甲施工单位向业主提出的费用索赔成立。

收藏
纠错
解析
38
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-2.关于施工合同履行过程中共同延误的处理原则,下列说法中正确的是()。

A.

在初始延误发生作用期间,其他并发延误者按比例承担责任

B.

若初始延误者是发包人,则在其延误期内,承包人可得到经济补偿

C.

若初始延误者是客观原因,则在其延误期内,承包人不能得到经济补偿

D.

若初始延误者是承包人,则在其延误期内,承包人只能得到工期补偿

收藏
纠错
解析
39
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-3.关于事件3下列说法正确的是()

A.

乙施工单位向业主提出的费用索赔不成立

B.

乙施工单位向业主提出的工期索赔不成立

C.

乙施工单位向甲施工单位提出的费用索赔不成立

D.

以上说法均不对

收藏
纠错
解析
40
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-4.关于事件4下列说法正确的是()

A.

甲施工单位向业主提出的费用索赔不成立

B.

甲施工单位向业主提出的工期索赔不成立

C.

甲施工单位向乙施工单位提出的费用索赔不成立

D.

以上说法均不对

收藏
纠错
解析
41
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-5.事件1~4发生后,E工作的实际开始时间是第()天。

A.

70

B.

71

C.

78

D.

79

收藏
纠错
解析
42
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-6.事件1~4发生后,G工作的实际开始时间是第()天。

A.

81

B.

80

C.

79

D.

78

收藏
纠错
解析
43
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-7.根据案例背景资料,业主对甲施工单位的费用补偿应为()元。

A.

10494

B.

12571.81

C.

15307.44

D.

17862.18

收藏
纠错
解析
44
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-8.根据案例背景资料,业主对乙施工单位的费用补偿应为()元。

A.

41930

B.

38150

C.

36639.63

D.

33336.56

收藏
纠错
解析
45
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-9.根据案例背景资料,业主应批准甲施工单位工期延长()天。

A.

7

B.

8

C.

9

D.

10

收藏
纠错
解析
46
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-10.根据案例背景资料,业主应批准乙施工单位工期延长()天。

A.

1

B.

2

C.

3

D.

4

收藏
纠错
解析
47
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-11.根据《标准施工招标文件》通用合同条款,下列引起承包人索赔的事件中,可以同时获得工期和费用补偿的是()。

A.

发包人原因造成承包人人员工伤事故

B.

施工中遇到不利物质条件

C.

承包人提前竣工

D.

基准日后法律的变化

收藏
纠错
解析
48
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-12.当施工机械停工导致费用索赔成立时,台班停滞费用正确的计算方法是()。

A.

按照机械设备台班费计算

B.

按照台班费中的设备使用费计算

C.

自有设备按照台班折旧费、人工费和其他费之和计算

D.

租赁设备按照台班租金计算

收藏
纠错
解析
49
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-13.根据我国现行合同条件,关于索赔计算的说法中,正确的是()。

A.

人工费索赔包括新增加工作内容的人工费,不包括停工损失费

B.

发包人要求承包人提前竣工时,可以补偿承包人利润

C.

工程延期时,保函手续费不应增加

D.

发包人未按约定时间进行付款的,可按同期同类贷款利率或同期贷款市场报价利率(LPR)计算

收藏
纠错
解析
50
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-14.采用网络图分析法处理可原谅延期,下列说法中正确的是()。

A.

只有在关键线路上的工作延误,才能索赔工期

B.

非关键线路上的工作延误,不应索赔工期

C.

如延误的工作为关键工作,则延误的时间为工期索赔值

D.

该方法不适用于多种干扰事件共同作用所引起的工期索赔

收藏
纠错
解析
51
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-15.下列资料中,可以作为施工发承包双方提出和处理索赔直接依据的有()。

A.

未在合同中约定的工程所在地地方性法规

B.

工程施工合同文件

C.

合同中约定的非强制性标准

D.

现场签证

E.

合同中未明确规定的地方定额

收藏
纠错
解析
52
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-16.支持承包人工程索赔成立的基本条件有()。

A.

合同履行过程中承包人没有违约行为

B.

索赔事件已造成承包人直接经济损失或工期延误

C.

索赔事件是因非承包人的原因引起的

D.

承包人已按合同规定提交了索赔意向通知、索赔报告及相关证明材料

E.

发包人已按合同规定给予了承包人答复

收藏
纠错
解析
53
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-17.因发包人原因导致工程延期时,下列索赔事件能够成立的有()。

A.

材料超期储存费用索赔

B.

材料保管不善造成的损坏费用索赔

C.

现场管理费索赔

D.

保险费索赔

E.

保函手续费索赔

收藏
纠错
解析
54
[不定项]

【90】、(案例题)【背景资料】某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费用之和的10%,利润为人材机费用与管理费之和的6%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期100天;设备安装合同约定:管理费和利润以人工费为基数,费率分别为55%和45%,不计规费,税金为人材机费用与管理费和利润之和的9%,合同工期20天。 土建施工合同与设备安装合同中均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价为500元台班,闲置补偿按80%计。经批准的施工进度计划如下图。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改设计加大基础埋深,该工程基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程施工。业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足、位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30个工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。 事件3:设备安装S工程开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天,乙施工单位向业主提出了费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。 事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备故障,使S工作延长施工工期6天,窝工24个工日,增加安装、设备调试费1.6万元,影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-18.关于承包人原因导致的工期延误期间合同价款的调整,下列说法正确的有()。

A.

国家政策变化引起工程造价增加的应调增合同价款

B.

国家政策变化引起工程造价降低的应调减合同价款

C.

使用价格调整公式调价时,以计划进度日期指数为现行价格指数

D.

使用价格调整公式调价时,以实际进度日期指数为现行价格指数

E.

使用价格调整公式调价时,以计划进度日期与实际进度日期两个指数中较低者作为调价指数

收藏
纠错
解析
