第27部分
不定项: 54总题量: 54
1
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-1.关于A企业选择投低价标,以下说法正确的是()。
A.
投标合理,投低价标的期望利润为11.4万元
B.
投标合理,投低价标的期望利润为12.7万元
C.
投标不合理,投低标期望利润>投高标期望利润
D.
投标不合理,投低标期望利润≤投高标期望利润
收藏
纠错
解析
2
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-2.关于事件1-事件3,以下说法正确的是()。
A.
B企业的投标文件无效,C企业是投标文件有效
B.
D企业的投标文件无效,B企业的投标文件有效
C.
B企业是投标文件有效,D企业的投标文件无效
D.
B企业是投标文件有效,D企业的投标文件有效
收藏
纠错
解析
3
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-3.关于事件4,下列说法正确的是()。
A.
事件4中业主的做法是妥当的
B.
事件4中业主的做法是不妥的。A企业不能被推荐为中标单位
C.
事件4中业主的做法是不妥的。业主不能与A企业进行合同谈判
D.
事件4中业主的做法是不妥的。业主不能要求A企业增加原招标文件中未包括的零星工程
收藏
纠错
解析
4
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-4.关于事件5,以下说法正确的是()。
A.
A企业做法不正确,B企业做法正确。
B.
A企业做法不正确,其做法属于违法分包。
C.
B企业做法正确,B企业可根据自身情况将部分工程分包给其他企业。
D.
A、B两家企业做法均不正确。
收藏
纠错
解析
5
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-5.根据《招标投标法》的规定,下列施工项目不属于必须招标范围的是()。
A.
企业投资的体育场
B.
企业投资的廉租住房
C.
企业投资的商品住房
D.
在资质等级许可范围内施工企业建设的自用办公楼
收藏
纠错
解析
6
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-6.以下关于招标文件和资格审查说法正确的是()。
A.
依法必须进行招标的项目提交资格预审申请文件的时间,自资格预审文件停止发售之日起不得少于3日
B.
项目通过资格预审的申请人少于5个的,应当重新招标
C.
招标人澄清或者修改的内容可能影响资格预审申请文件或者投标文件编制的,招标人应当在提交资格预审申请文件截止时间至少15日前,以书面形式通知所有获取资格预审文件或者招标文件的潜在投标人
D.
潜在投标人或者其他利害关系人对资格预审文件有异议的,应当在提交资格预审申请文件截止时间2日前提出
收藏
纠错
解析
7
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-7.关于联合体投标,以下说法正确的是()。
A.
联合体投标的,投标保证金只能由牵头人提交。
B.
联合体各方在同一招标项目中以自己名义单独投标或者参加其他联合体投标的,相关投标均无效。
C.
招标人接受联合体投标并进行资格预审的,联合体在提交资格预审申请文件前后组成。
D.
由同一专业的单位组成的联合体,按照资质等级较高的单位确定资质等级。
收藏
纠错
解析
8
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-8.按照世界银行有关规定进行的国际竞争性招标,在中标人确定后还应进行合同谈判。下列主题中属合同谈判内容的是()。
A.
合同价格的优惠
B.
合同双方的权利和义务
C.
合同标的物数量增减引起的价格变化
D.
投标人承担技术规格书中没有规定的额外任务
收藏
纠错
解析
9
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-9.关于投标文件被否决,以下说法错误的是()。
A.
投标人不响应实质性要求和条件的,招标人应否决其投标。
B.
投标联合体没有提交共同投标协议,评标委员会须报告招标单位后方可决定是否否决投标文件。
C.
研究投标人须知,重点在于防止投标被否决。
D.
投标人不按要求提交投标保证金的,其投标文件应被否决。
收藏
纠错
解析
10
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-10.以下情况可选择报低价的说法错误的是()。
A.
施工条件好的工程,工作简单、工程量大而其他投标人都可以做的工程
B.
投标单位急于打入某一市场、某一地区,或虽已在某一地区经营多年,但即将面临没有工程的情况,机械设备无工地转移时
C.
支付条件不好的工程
D.
投标对手多,竞争激烈的工程
收藏
纠错
解析
11
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-11.根据《建设工程工程量清单计价规范》(GB50500-2013),关于其他项目清单的编制和计价,下列说法正确的是()。
A.
暂列金额由招标人在工程量清单中暂定
B.
暂列金额包括暂不能确定价格的材料暂定价
C.
专业工程暂估价中包括规费和税金
D.
计日工单价中不包括企业管理费和利润
收藏
纠错
解析
12
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-12.投标报价时,投标人需严格按照招标人所列的项目明细进行自主报价的是()。
A.
总价措施项目
B.
专业工程暂估价
C.
计日工
D.
规费
收藏
纠错
解析
13
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-13.建设工程评标过程中遇下列情形,评标委员会可直接否决投标文件的是()。
A.
投标文件中的大、小写金额不一致
B.
未按施工组织设计方案进行报价
C.
投标联合体没有提交共同投标协议
D.
投标报价中采用了不平衡报价
收藏
纠错
解析
14
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-14.根据《标准施工招标文件》的相关规定,该文件适用于()工程施工招标。
A.
设计和施工不是由同一承包商承担的
B.
设计和施工由同一承包商承担的
C.
采购和施工不是由同一承包商承担的
D.
采购和施工由同一承包商承担的
收藏
纠错
解析
15
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-15.根据《标准施工招标文件》中的合同条款,签约合同价包含的内容有()。
A.
变更价款
B.
暂列金额
C.
索赔费用
D.
结算价款
E.
暂估价
收藏
纠错
解析
16
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-16.在评标过程中,评标委员会可以要求投标人对投标文件有关文件作出必要澄清、说明和补正的情形包括()。
A.
投标文件未经单位负责人签字
B.
对同类问题表述不一致
C.
投标文件中有含义不明确的内容
D.
有明显的计算错误
E.
投标人主动提出的澄清说明
收藏
纠错
解析
17
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-17.通常情况下,评标委员会在对投标文件进行进一步评审时的评标方法有()。
A.
经评审的最低投标价法
B.
项目经济效益评价法
C.
项目成本效益费用评审法
D.
挣值法
E.
综合评估法
收藏
纠错
解析
18
[不定项]
【79】、(案例题)【背景资料】某工程,业主采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。 A、B、C、D、E、F、G共7家企业通过了资格预审(其中:D企业为D、D1企业组成的联合体)且均在投标截止日前提交了投标文件。 A企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为40%,投低价标的中标概率为60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为30%、60%、10%,计入投标费用后的净损益值分别为40万元、35万元、30万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标费用后的净损益值分别为30万元、25万元、20万元;投标发生的相关费用为5万元,A企业经测算评估后,最终选择了投低价标,投标价为500万元。 在该工程项目开标、评标、合同签订与执行过程中发生了以下事件: 事件1:B企业的投标报价为560万元,其中暂列金额为60万元; 事件2:C企业的投标报价为550万元,其中对招标工程量清单中的“照明开关”项目未填报单价和合价; 事件3:D企业的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、DD2企业组成; 事件4:评标委员会按招标文件评标方法对投标企业的投标文件进行了价格评审,A企业经评审的投标价最低,最终被推荐为中标单位。合同签订前,业主与A企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加15万元; 事件5:A企业与业主签订合同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了B企业,B企业又将其中三分之一工程量分包给了C企业。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-18.关于履约担保,下列说法中正确的有()。
A.
履约担保可以用现金、支票、汇票、银行保函形式但不能单独用履约担保书
B.
履约保证金不得超过中标合同金额的10%
C.
中标人不按期提交履约担保的视为废标
D.
招标人要求中标人提供履约担保的,招标人应同时向中标人提供工程款支付担保
E.
履约保证金的有效期需保持至工程接收证书颁发之时
收藏
纠错
解析
19
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-1.项目招标中建委的做法,以下说法错误的是()。
A.
市建委指定某具有相应资质的招标代理机构为招标人编制招标文件做法不妥当
B.
无论招标人是否具有编制招标文件和组织评标能力的,都要委托具有相应资质的招标代理机构为招标人编制招标文件
C.
招标人有权自行选择招标代理机构,委托其办理招标事宜
D.
任何单位和个人不得强制招标人委托招标代理机构办理招标事宜
收藏
纠错
解析
20
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-2.关于事件一,下列说法正确的是()。
A.
1月20~23日为招标文件发售时间不妥,因为按有关规定:资格预审文件或招标文件的发售期不得少于7日
B.
“投标有效期自投标文件发售时间算起总计60天”的做法妥当
C.
1月20~23日为招标文件发售时间妥当
D.
“投标有效期自投标文件发售时间算起总计60天”的做法不妥当,按照有关规定:投标有效期应自投标文件截止时间算起
收藏
纠错
解析
21
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-3.关于事件二,下列说法正确的是()。
A.
投标保证金统一定为100万元,不妥当。理由:投标保证金不得超过投标项目估算价的3%
B.
“投标保证金有效期从递交投标文件时间算起总计60天”不妥当。理由:投标保证金的有效期应从投标文件发售时间算起,与投标有效期一致
C.
即该项目投标保证金不能超过71.36万元
D.
投标保证金有效期比与投标有效期时间不一致
收藏
纠错
解析
22
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-4.关于事件三,下列说法正确的是()。
A.
A、B、C、D、E企业的投标人均为有效标,F投标人按照废标处理
B.
A、B、C、D、F企业的投标人均为有效标,E投标人按照废标处理
C.
投标人E报价中混凝土梁的计算错误不能修改
D.
E的投标价格为3574.76万元,超过了招标控制价
收藏
纠错
解析
23
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-5.根据事件三级招标文件的评分标准,下列关于投标人的总报价得分说法错误的是()。
A.
本项目的评标基准价3352万元
B.
A投标人的得分为51.82分
C.
C投标人的得分为59.64分
D.
D投标人的得分为58.73分
收藏
纠错
解析
24
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-6.根据事件四,以下关于投标人C的说法错误的是()。
A.
C投标报价浮动率为5.89%
B.
在确保该项目不亏本的前提下,C投标人允许工程的最长工期为485天
C.
若按最可能的工期组织施工,该项目的利润额为78万元
D.
若按最可能的工期组织施工,该项目的成本利润率为2.38%
收藏
纠错
解析
25
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-7.招标人以招标公告的方式邀请不特定的法人或者组织来投标,这种招标方式称为()。
A.
公开招标
B.
邀请招标
C.
议标
D.
定向招标
收藏
纠错
解析
26
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-8.招标人对已发出的招标文件进行修改的,应当在()以书面形式通知所有招标文件收受人。
A.
提交投标文件截止时间至少15日前
B.
提交投标文件截止时间至少20日前
C.
资格评审工作开始前15天
D.
资格评审工作开始前20天
收藏
纠错
解析
27
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-9.根据《招标投标法》规定,在工程建设招标投标过程中,开标的时间应在招标文件规定的()公开进行。
A.
任意时间
B.
投标有效期内
C.
提交投标文件截止时间的同一时间
D.
提交投标文件截止时间之后三日内
收藏
纠错
解析
28
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-10.根据《招标投标法》,关于投标人提交投标文件的说法,正确的是()。
A.
在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人可以拒收
B.
投标人少于5个的,招标人应当重新招标
C.
招标人收到投标文件后,应当开启检查并签收保存
D.
投标截止后,投标人撤销投标文件的,招标人可以不退还投标保证金
收藏
纠错
解析
29
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-11.根据《招标投标法实施条例》,投标人认为招投标活动不符合法律法规规定的,可以自知道或应当知道之日起()旧内向行政监督部门投诉。
A.
10
B.
15
C.
20
D.
30
收藏
纠错
解析
30
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-12.通过招投标订立的建设工程施工合同,合同签订价应为()。
A.
评标价
B.
投标报价
C.
招标控制价
D.
标底
收藏
纠错
解析
31
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-13.某建筑公司对已经提交的投标文件进行修改,可以在()修改投标文件,并书面通知投标人。
A.
投标有效期内
B.
评标之前
C.
文件截止时间后
D.
提交投标文件截止时间前
收藏
纠错
解析
32
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-14.根据《招标投标法》,可以确定中标人的主体是()。
A.
经招标人授权的招标代理机构
B.
参与评标的公证部门
C.
经招标人授权的评标委员会
D.
公共资源交易中心
收藏
纠错
解析
33
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-15.招标工程量清单中,只需列出工程量的是()。
A.
暂列金额
B.
暂估价
C.
计日工
D.
施工排水、降水项目
E.
分部分项工程量清单项目
收藏
纠错
解析
34
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-16.关于投标保证金及投标有效期,下列说法正确的有()。
A.
投标人在投标有效期内撤销投标文件,投标保证金予以返还
B.
一般项目投标有效期为60~90天
C.
中标人在收到中标通知书后,无正当理由拒签合同协议书或未按招标文件规定提交履约担保,投标保证金不予返还
D.
招标人以书面形式通知投标人延长投标有效期的,投标人拒绝延长,无权收回投标保证金
E.
联合体投标的,投标保证金只能由牵头人提交
收藏
纠错
解析
35
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-17.初步评审后,导致投标被否决的情况包括()。
A.
投标文件未经投标单位盖章和单位负责人签字
B.
投标文件中总价金额与依据单价计算出的结果不一致的
C.
投标报价低于成本或者高于招标文件设定的最高投标限价
D.
投标文件没有对招标文件的实质性要求和条件作出响应
E.
投标人不符合国家或者招标文件规定的资格条件
收藏
纠错
解析
36
[不定项]
【80】、(案例题)【背景资料】某国有资金投资的某重点工程项目计划于2019年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,市建委指定某具有相应资质的招标代理机构为招标人编制招标文件。招投标过程中发生了以下事件: 事件一:2019年1月8日,已通过资格预审的A、B、C、D、E、F六家施工承包商拟参与该项目的投标,招标人规定1月20~23日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。 事件二:该项目的招标控制价为3568万元,招标清单中的暂列金额为260万元,所以投标保证金统一定为100万元,其有效期从递交投标文件时间算起总计60天。 事件三:投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分:每上升1%,扣2分。 事件四:最后投标人C中标,双方于2019年6月18日签订了固定总价合同,中标价为3358万元,合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元:实际工期每提前1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元。在此基础上,工期每缩短1天,需增加成本10万元:工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-18.下列有关投标文件的澄清和说明,表述正确的是()。
A.
投标文件不响应招标文件实质性条件,可允许投标人修正或撤销其不符合要求的差异。
B.
单价与工程量的乘积与总价之间不一致时,以单价为准。
C.
投标文件中用数字表示的数额与用文字表示的数额不一致时,由投标人澄清说明为准。
D.
如对不同文字文本投标文件的解释发生异议的,以中文文本为准。
E.
投标人不接受修正价格的,其投标被否决。
收藏
纠错
解析
37
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

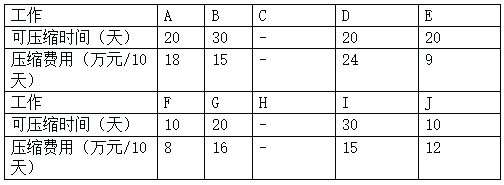

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-1.题目背景中,关于第1标段投标须知前附表内容10项中有()项内容不妥。

A.

6

B.

8

C.

7

D.

9

收藏
纠错
解析
38
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-2.关于投标人须知前附表,下列说法错误的是()。

A.

关于资金落实情况不妥,该项目资金没有落实,不具备招标条件

B.

投标截止时间不妥,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20日。

C.

投标保证金的形式和金额均不妥。

D.

“履约担保的金额:招标控制价的10%”不妥。

收藏
纠错
解析
39
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-3.关于投标人须知前附表,下列说法错误的是()。

A.

“招标预备会”项不要。

B.

投标截止时间不要

C.

投标有效期不妥

D.

履约担保金额不要。

收藏
纠错
解析
40
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-4.关于事件1~事件2,下列说法错误的是()。

A.

投标人B可在规定时间内以书面形式要求招标人澄清

B.

如投标人B向招标人提出澄清,招标人不予澄清或者修改,投标人应以分项工程量清单的项目特征描述为准。

C.

招标人应当自收到异议之日起5日内做出答复:做出答复前,应当暂停招标投标活动。

D.

投标人B可不要求招标人澄清

收藏
纠错
解析
41
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-5.关于该项目的招标控制价是否需要调整,以下说法正确的是()。

A.

不需要调整。复查结论与原公布的招标控制价误差小于5%

B.

不需要调整。复查结论与原公布的招标控制价误差小于3%

C.

需要调整。

D.

以上说法都不对

收藏
纠错
解析
42
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-6.事件4中投标人A在保证目标利润不变的情况下应报价()万元。

A.

3900

B.

3985

C.

3995

D.

3975

收藏
纠错
解析
43
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-7.事件4中投标人A在保证目标利润不变的情况下应报的工期()天。

A.

580

B.

540

C.

560

D.

556

收藏
纠错
解析
44
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-8.事件4中投标人A的评标价为()万元。

A.

3915

B.

3995

C.

3925

D.

3975

收藏
纠错
解析
45
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-9.事件4中,如投标人A中标,签约合同价为()万元。

A.

3915

B.

3995

C.

3925

D.

3975

收藏
纠错
解析
46
[不定项]

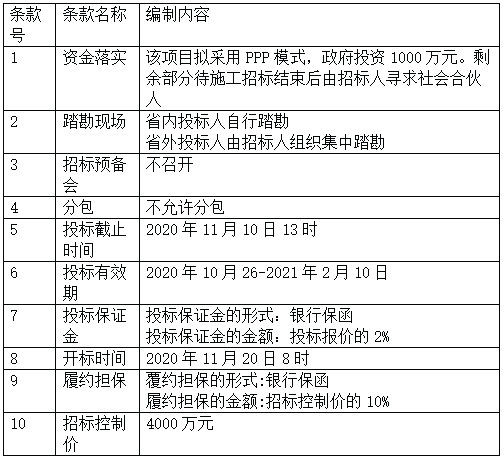

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-10.事件4中,如投标人A中标,成本利润率为()。

A.

18.09%

B.

5.86%

C.

17.67%

D.

17.78%

收藏
纠错
解析
47
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-11.下列关于合同价款的约定,正确的是()。

A.

中标人无正当理由拒签合同的,招标人取消其中标资格,其投标保证金予以退还

B.

招标人与中标人签订合同后5个工作日内,应当向中标人和未中标的投标人退还投标保证金及银行同期存款利息

C.

签约合同价就是投标报价

D.

招标人无正当理由拒签合同的,招标人向中标人退还投标保证金;给中标人造成损失的,还应当赔偿损失

收藏
纠错
解析
48
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-12.关于最高投标限价的编制,论述正确的是()。

A.

国有资金投资的工程建设项目应实行工程量清单招标,招标人应编制最高投标限价

B.

招标人在公布最高投标限价时,不得公布最高投标限价各组成部分的详细内容

C.

最高投标限价不能上浮,但可以下调一定比例

D.

当最高投标限价的误差>±2%时,应责成招标人改正

收藏
纠错
解析
49
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-13.关于建设工程施工招标文件,下列说法正确的是()。

A.

工程量清单不是招标文件的组成部分

B.

由招标人编制的招标文件只对投标人具有约束力

C.

招标项目的技术要求可以不在招标文件中描述

D.

招标人可以对已发出的招标文件进行必要的修改

收藏
纠错
解析
50
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-14.招标工程量清单的项目特征中通常不需描述的内容是()。

A.

材料材质

B.

结构部位

C.

工程内容

D.

规格尺寸

收藏
纠错
解析
51
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-15.关于履约担保,下列说法中正确的有()。

A.

履约担保可以用现金、支票、汇票、履约担保书和银行保函形式

B.

履约保证金不得超过中标合同金额的2%

C.

履约保证金的有效期自开工之日起至合同约定的中标人主要义务履行完毕止

D.

招标人要求中标人提供履约担保的,招标人应同时向中标人提供工程款支付担保

E.

发包人在工程接收证书颁发后28天内把履约保证金退还给承包人

收藏
纠错
解析
52
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-16.根据我国现行施工招标投标管理规定,投标有效期的确定一般应考虑的因素有()。

A.

投标报价需要的时间

B.

组织评标需要的时间

C.

确定中标人需要的时间

D.

签订合同需要的时间

E.

提交履约保证金需要的时间

收藏
纠错
解析
53
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-17.下列关于招标工程量清单和最高投标限价的说法中,不正确的是()。

A.

最高投标限价必须由招标人编制

B.

最高投标限价只需公布总价

C.

投标人不得对最高投标限价提出异议

D.

招标人应将最高投标限价及有关资料报送相关行业管理部门工程造价管理机构备查

E.

最高投标限价超过批准概算,招标人应报原概算部门审核

收藏
纠错
解析
54
[不定项]

【81】、(案例题)【背景资料】某市拟建一城市轨道交通(延长线)工程,施工项目投资估算总价8000万元。施工项目采用公开招标,招标人为该市轨道交通运营公司,分两个标段,每个标段施工项目投资估算价4000万元。2020年10月25日~10月31日发售招标文件。第1标段投标须知前附表部分内容如下:

投标过程中,发生如下事件: 事件1.投标人B在对设计图纸和工程量清单复核时发现某分部分项工程量清单中某分项工程的特征描述与设计图纸不符。 事件2.投标人C对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件3.投标人D认为该项目招标控制价未按《建设工程工程量清单计价规范》编制,招标控制价太低,向该市招投标监督机构和工程造价管理机构进行投诉。工程造价管理机构复核的结果为4100万元。 事件4.投标人A根据本企业生产水平制定施工进度计划如下:

各项工作可压缩的时间及费用

投标人A根据上述施工进度计划确定总造价3900万元,其中目标利润600万元。 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过580天,施工单位自报工期在580天基础上,每提前10天,其总报价降低20万元作为经评审的报价。(工期调整以10天为最小单位) 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-18.投标人在进行建设工程投标报价时,参加招标人组织的现场踏勘,对一般区域调查重点应注意()。

A.

自然条件

B.

工程现场周围道路、进出场条件

C.

投标人的组织架构

D.

构件、半成品及商品混凝土的供应能力和价格

E.

现场附近的生活设施

收藏
纠错
解析
