第25部分
不定项: 54总题量: 54
1
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-1.关于A、B、C、D、E5家企业投标文件的有效性,以下说法正确的是( )。
A.
A、B、C、D 企业投标有效, E 企业投标无效。
B.
A、B、D、E 企业投标有效, C企业投标无效。
C.
A、B、C、D、E5 家企业均为有效标。
D.
A、B、D 企业投标有效,C、E 企业投标无效。
收藏
纠错
解析
2
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-2.下列关于工程项目施工公开招标方式的说法中错误的是( )。
A.
公开招标的投标竞争激烈,择优率更高
B.
能在较大程度上避免招标过程中贿标行为
C.
准备招标过程的工作量较小
D.
招标时间长、费用高
收藏
纠错
解析
3
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-3.在招标投标过程中,载明招标文件获取方式的应是( )。
A.
招标公告
B.
资格预审公告
C.
招标文件
D.
投标文件
收藏
纠错
解析
4
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-4.根据相关规定,下列关于评标委员会的说法中,错误的是( )。
A.
评标委员会由招标单位代表及有关技术、经济等方面的专家组成
B.
评标委员会成员应为5人以上单数
C.
评标委员会成员中,技术、经济等方面的专家不得少于成员总数的2/3
D.
评标委员会的负责人应当由招标单位确定
收藏
纠错
解析
5
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-5.关于本项目资格审查委员会的组成,下列说法错误的是( )。
A.
资格审查委员会的组建不妥之处有三个。
B.
公证处的工作人员不得作为资格审查委员会成员。
C.
当地招投标监督管理办公室人员不得作为资格审查委员会成员。
D.
招标人代表不得作为资格审查委员会成员。
收藏
纠错
解析
6
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-6.本项目开标工作,说明正确的是( )。
A.
开标时间不妥,其他流程无不妥
B.
开标主持人不妥,其他无不妥
C.
开标时间不妥,开标时间应为10月18日下午5时
D.
开标时间和开标主持均不妥
收藏
纠错
解析
7
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-7.关于本项目在评标及签定合同过程中是否有违规,下列说法正确的是( )。
A.
没有违规
B.
有一项违规
C.
有两项违规
D.
有三项违规
收藏
纠错
解析
8
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-8.公开招标与邀请招标比较其优点是( )。
A.
缩短了招标时间
B.
节约了招标费用
C.
不进行资格预审
D.
可以在较广的范围内选择承包商
收藏
纠错
解析
9
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-9.根据相关规定,下列关于评标委员会的说法中,错误的是( )。
A.
评标委员会由招标单位代表及有关技术、经济等方面的专家组成
B.
评标委员会成员应为5人以上单数
C.
评标委员会成员中,技术、经济等方面的专家不得少于成员总数的2/3
D.
评标委员会的负责人应当由招标单位确定
收藏
纠错
解析
10
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-10.按《招标投标法》规定,招标文件自发出之日起,至投标截止时间的期限,最短不得少于( )天。
A.
15
B.
20
C.
30
D.
45
收藏
纠错
解析
11
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-11.招标工程未进行资格预审,评标委员会按规定对投标人营业执照的有效性进行的评审属于( )。
A.
形式评审
B.
资格评审
C.
响应性评审
D.
商务评审
收藏
纠错
解析
12
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-12.有下列情形之一的,不得担任评标委员会成员,应当回避的是指( )。
A.
招标单位的主要负责人
B.
招标代理机构相关业务的代表
C.
与招标单位有经济利益关系,可能影响对投标公正评审的
D.
项目主管部门或者行政监督部门的人员
收藏
纠错
解析
13
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-13.根据《标准施工招标文件》在对投标文件进行初审时,属于投标文件形式审查的是( )。
A.
提交的投标保证金形式是否符合投标须知规定
B.
投标人是否完全接受投标文件中的合同条款
C.
投标承诺的工程是否满足投标人须知中的要求
D.
投标函是否经法定代表人或其委托代理人签字并加盖单位章
收藏
纠错
解析
14
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-14.下列关于公示中标候选人的说法,正确的是( )。
A.
招标人应当自收到评标报告之日起5日内公示中标候选人
B.
公示期不少于3日
C.
不但公示中标候选人的排名,还要公示投标人的各评分要素的得分情况
D.
评标结果只能在交易场所公示
收藏
纠错
解析
15
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-15.关于施工招标文件,下列说法中正确的有( )。
A.
招标文件应包括拟签合同的主要条款
B.
当进行资格预审时,招标文件中应包括投标邀请书
C.
自招标文件开始发出之日起至投标截止之日最短不得少于15天
D.
招标文件不得说明评标委员会的组建方法
E.
招标文件应明确评标方法
收藏
纠错
解析
16
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-16.关于招标人与中标人合同的签订,下列说法正确的有( )。
A.
双方按照招标文件和投标文件订立书面合同
B.
双方在投标有效期内并在自中标通知书发出之日起30日内签订施工合同
C.
招标人要求中标人按中标下浮3%后签订施工合同
D.
中标人无正当理由拒绝签订合同的,招标人可不退还其投标保证金
E.
招标人在与中标人签订合同后5日内,向所有投标人退还投标保证金
收藏
纠错
解析
17
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-17.根据《标准施工招标文件》中的合同条款,签约合同价包含的内容有( )。
A.
变更价款
B.
暂列金额
C.
索赔费用
D.
结算价款
E.
暂估价
收藏
纠错
解析
18
[不定项]
【73】、(案例题)【背景资料】某省重点使用国有资金的工程项目计划于2014年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,经相关部门批准,业主决定采取邀请招标方式。 资格审查委员会成员共有7人组成,其中当地招投标监督管理办公室1人、公证处1人、招标人代表1人、技术经济方面专家4人。 于2014年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~25日购买了招标文件。招标文件中规定,10月18日下午4时为投标截止时间,11月10日发出中标通知书。 在投标截止时间前, A、B、D、E 四家企业均提交了投标文件,但C 企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已按招标文件要求加盖了单位公章。评标委员会于10月28日提出了书面评标报告,推荐 B、A、D企 业为中标候选人,分列综合得分第一名、第二名、第三名。由于B 企业投标报价高于A 企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-18.评标委员会所编制的评标报告,其主要内容包括( )。
A.
评标委员会成员名单
B.
评标报告的撰写人
C.
中标人名单
D.
废标情况说明
E.
开标记录
收藏
纠错
解析
19
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-1.以下关于事件1的描述不正确的是()。
A.
招标信息在当地的某报刊发布不妥。
B.
招标人改用邀请招标方式不妥
C.
项目技术复杂,工期要求比较紧不能改用邀请招标
D.
要求在当地承包商中选择中标人不妥
收藏
纠错
解析
20
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-2.关于事件2,以下说法正确的是()。
A.
资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位不妥。
B.
向剩余5家发出了未通过资格预审的通知不妥。
C.
向5家未通过资格预审的单位提供了另外合格的10家单位的资料不妥。
D.
同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,体现“公开、公平、公正”原则。
收藏
纠错
解析
21
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-3.关于事件3说法正确的有()。
A.
“招标文件出售的起止时间为3日”不妥。理由:因招标文件自出售之日起至停止出售之日至不得少于7日。
B.
“招标文件出售的起止时间为3日”不妥。理由:因招标文件自出售之日起至停止出售之日至不得少于4日。
C.
投标保证金计算金额不妥。理由:投标保证金不得超过招标项目估算价的2%且不超过120万
D.
要求投标保证金有效期比投标有效期长30天不妥。
收藏
纠错
解析
22
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-4.以下关于事件事件5的描述说法正确的是()。
A.
招标人聘请了第三方造价咨询机构在开标后评标前开展清标工作不妥。
B.
“咨询单位决定否决A、B两家标书”属于清标工作。
C.
评标委员会由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成不妥。
D.
延长评标时间不妥。
收藏
纠错
解析
23
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-5.关于事件6和事件7,以下说法不正确的是()。
A.
事件6中评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明不妥。
B.
事件6中“评标委员会要求投标人提出具体、可靠的实施措施”不妥。
C.
事件7中“向其提出降价要求”不妥。
D.
“双方经多次谈判,签订了书面合同,合同价比中标价降低2%”不妥。
收藏
纠错
解析
24
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-6.投标人就最高投标限价提出投诉,工程造价管理机构完成复查的时限是在受理投诉的()内。
A.
10天
B.
15天
C.
20天
D.
30天
收藏
纠错
解析
25
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-7.最高投标限价综合单价的组价包括如下工作: ①根据政策规定或造价信息确定人材机单价; ②根据工程量清单和施工图纸计算工程量; ③将组价子目合价并考虑未计价材料,除以清单项目的工程量; ④根据费率和利率计算出组价子项的合价。则正确的工作顺序是()。
A.
①④②③
B.
②①④③
C.
②①③④
D.
①③②④
收藏
纠错
解析
26
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-8.下列关于工程项目施工公开招标方式的说法中错误的是()。
A.
公开招标的投标竞争激烈,择优率更高
B.
能在较大程度上避免招标过程中贿标行为
C.
准备招标过程的工作量较小
D.
招标时间长、费用高
收藏
纠错
解析
27
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-9.核查已标价的工程量清单时,如果有计算错误,正确的处理方法是()。
A.
总价金额与依据单价计算出的结果不一致时,以总价金额为准修正单价
B.
大写金额与小写金额不一致时,以大写金额为准
C.
评标委员会对投标报价的错误要求投标单位书面修正,作为投标报价的金额
D.
投标单位不接受修正价格的,可以继续参加投标,但会影响中标
收藏
纠错
解析
28
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-10.根据《标准施工招标文件》(2007年版),进行了资格预审的施工招标文件应包括()。
A.
招标公告
B.
投标资格条件
C.
投标邀请书
D.
评标委员会名单
收藏
纠错
解析
29
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-11.关于招标控制价的编制,下列说法正确的是()。
A.
国有企业的建设工程招标可以不编制招标控制价
B.
对招标文件中可以不公开招标控制价
C.
招标控制价与标底的本质是相同的
D.
政府投资的建设工程招标时,应设招标控制价
收藏
纠错
解析
30
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-12.根据《建设工程造价咨询规范》(GB/T51095-2015),下列投标文件的评审内容,属于清标工作的是()。
A.
营业执照的有效性
B.
营业执照、资质证书、安全生产许可证的一致性
C.
投标函上签字与盖章的合法性
D.
投标文件是否实质性响应招标文件
收藏
纠错
解析
31
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-13.依法必须招标的项目,中标公示应包含的内容是()。
A.
评标委员会全体成员名单
B.
所有投标人名单及排名情况
C.
投标人的各评分要素的得分情况
D.
中标候选人投标报名或开标时提供的业绩信誉情况(有业绩信誉条件的)
收藏
纠错
解析
32
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-14.关于合同价款与合同类型,下列说法正确的是()。
A.
招标文件与投标文件不一致的地方,以招标文件为准
B.
中标人应当自中标通知书收到之日起30天内与招标人订立书面合同
C.
工期特别紧、技术特别复杂的项目可以采用总价合同
D.
实行工程量清单计价的工程,鼓励采用单价合同
收藏
纠错
解析
33
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-15.下列关于招标工程量清单和最高投标限价的说法中,不正确的是()。
A.
最高投标限价必须由招标人编制
B.
最高投标限价只需公布总价
C.
投标人不得对最高投标限价提出异议
D.
招标人应将最高投标限价及有关资料报送相关行业管理部门工程造价管理机构备查
E.
最高投标限价超过批准概算,招标人应报原概算部门审核
收藏
纠错
解析
34
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-16.在评标过程中,评标委员会可以要求投标人对投标文件有关文件作出必要澄清、说明和补正的情形包括()。
A.
投标文件未经单位负责人签字
B.
对同类问题表述不一致
C.
投标文件中有含义不明确的内容
D.
有明显的计算错误
E.
投标人主动提出的澄清说明
收藏
纠错
解析
35
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-17.关于招标人与中标人合同的签订,下列说法正确的有()。
A.
双方按照招标文件和投标文件订立书面合同
B.
双方在投标有效期内并在自中标通知书发出之日起30日内签订施工合同
C.
招标人要求中标人按中标下浮3%后签订施工合同
D.
中标人无正当理由拒绝签订合同的,招标人可不退还其投标保证金
E.
招标人在与中标人签订合同后5日内,向所有投标人退还投标保证金
收藏
纠错
解析
36
[不定项]
【74】、(案例题)【背景资料】某一建设工程大型项目全部由国有资金投资,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件; 事件1:招标信息在当地的某报刊发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向这5家未通过资格预审的单位提供了另外合格的10家单位的资料,用以证明这10家单位的优秀。 事件3:招标代理机构设定招标文件出售的起止时间为3日;招标文件中规定投标保证金的金额根据《工程建设项目施工招投标办法》规定按照控制价的5%标准计取。投标保证金的有效期要超过投标有效期30天。 事件4:招标人聘请了第三方造价咨询机构在开标后评标前开展清标。清标过程中,有A、B两家所报总价和所有分部分项工程综合单价均相差相同的比例,咨询单位决定否决A、B两家的标书。 事件5:招标人组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。评标中有3位成员认为评标时间过于紧张,决定延长评标时间。 事件6:评标过程中,评标委员会要求其中的两家投标单位分别对其施工方案作出详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。 事件7:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-18.下列施工评标及相关工作事宜中,属于清标工作内容的有()。
A.
分部分项工程项目清单的完整性和合理性分析
B.
其他项目清单完整性和合理性分析
C.
暂列金额、计日工正确性复核
D.
不平衡报价分析
E.
对招标文件的实质性响应
收藏
纠错
解析
37
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-1.关于本工程组织的招投标工作,以下说法正确的是()。

A.

采用邀请招标方式时,邀请对象应以5~10家为宜,至少不应少于4家

B.

与公开招标方式相比,邀请招标方式花费的招标费用更多。

C.

对于技术复杂的工程,允许采用邀请招标方式,邀请参加投标的单位不得少于3家

D.

以上说法均不正确

收藏
纠错
解析
38
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-2.根据本项目评标规定,A单位的技术标得分为()。

A.

37.8

B.

38

C.

38.6

D.

38.5

收藏
纠错
解析
39
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-3.根据本项目评标规定,B单位的技术标得分为()。

A.

37.8

B.

38.5

C.

38.6

D.

38

收藏
纠错
解析
40
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-4.根据本项目评标规定,C单位的技术标得分为()。

A.

37.8

B.

38

C.

38.6

D.

38.5

收藏
纠错
解析
41
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-5.根据本项目评标规定,A单位的商务标得分为()。

A.

54.9

B.

55.2

C.

58.5

D.

57.3

收藏
纠错
解析
42
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-6.根据本项目评标规定,B单位的商务标得分为()。

A.

54.9

B.

55.2

C.

58.5

D.

57.3

收藏
纠错
解析
43
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-7.根据本项目评标规定,C单位的商务标得分为()。

A.

54.9

B.

55.2

C.

58.5

D.

57.3

收藏
纠错
解析
44
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-8.根据本项目的评标规定,()单位的综合得分最高。

A.

A

B.

B

C.

C

D.

A和B并列最高分

收藏
纠错
解析
45
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-9.根据《标准施工招标文件》,在对投标文件进行初步评审时,属于投标文件形式审查的是()。

A.

提交的投标保证金形式是否符合投标须知规定

B.

投标人是否完全接受招标文件中的合同条款

C.

投标承诺的工期是否满足投标人须知中的要求

D.

投标函是否经法定代表人或其委托代理人签字并加盖单位印章

收藏
纠错
解析
46
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-10.关于经评审的最低投标价法的适用范围,下列说法中正确的是()。

A.

适用于资格后审而不适用于资格预审的项目

B.

适用于依法必须招标的项目而不适用于一般项目

C.

适用于具有通用技术性能标准或招标人对其技术、性能没有特殊要求的项目

D.

适用于凡不宜采用综合评估法评审的项目

收藏
纠错
解析
47
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-11.建设工程评标过程中遇下列情形,评标委员会可直接否决投标文件的是()。

A.

投标文件中的大、小写金额不一致

B.

未按施工组织设计方案进行报价

C.

投标联合体没有提交共同投标协议

D.

投标报价中采用了不平衡报价

收藏
纠错
解析
48
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-12.对于综合评估法中的评标基准价的确定,下列说法正确的是()。

A.

按所有有效投标人中的最低投标价确定

B.

按所有有效投标人的平均投标价确定

C.

按所有有效投标人的平均投标价乘以事先约定的浮动系数确定

D.

按项目特点、行业管理规定自行确定

收藏
纠错
解析
49
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-13.采用经评审的最低投标价法评标时,下列说法中正确的是()。

A.

经评审的最低投标价法通常采用百分制

B.

具有通用技术的招标项目不宜采用经评审的最低投标价法

C.

当出现经评审的投标价相等且报价也相等时,中标人由招标监管机构确定

D.

采用经评审的最低投标价法工作结束时,应拟定“价格比较一览表”提交招标人

收藏
纠错
解析
50
[不定项]

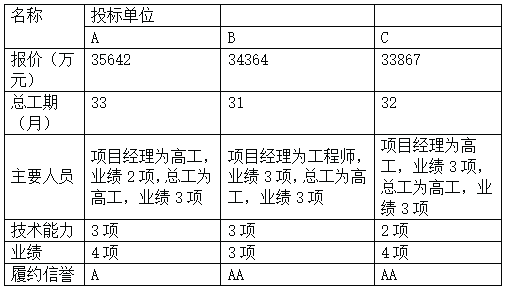

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-14.对于大型复杂工程项目,施工标段划分较多时,对建设单位的影响是()。

A.

有利于工地现场的布置与协调

B.

有利于得到较为合理的报价

C.

不利于选择有专长的承包单位

D.

不利于设计图纸的分期供应

收藏
纠错
解析
51
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-15.下列投标文件偏差中,属于重大投标偏差的是()。

A.

投标文件载明的货物包装方式不符合要求

B.

报价中存在个别漏项

C.

投标总价金额与依据单价计算结果不一致

D.

投标文件载明的招标项目完成期限超过招标文件规定的期限

E.

提供的担保存在瑕疵

收藏
纠错
解析
52
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-16.关于综合评估法评标时,下列说法正确的有()。

A.

综合评估法通常采用百分制

B.

具有通用技术的招标项目宜采用综合评估法

C.

综合评分相等时,以投标报价低的优先;投标报价也相等的,优先条件由招标人事先在招标文件中确定

D.

采用综合评估法工作结束时,应拟定“综合评估比较表”提交招标人

E.

招标人按所有有效投标人的平均投标价乘以事先约定的浮动系数确定评标基准价

收藏
纠错
解析
53
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-17.下列关于公示中标候选人的说法,正确的是()。

A.

招标人应当自收到评标报告之日起5日内公示中标候选人

B.

公示期不少于3日

C.

不但公示中标候选人的排名,还要公示投标人的各评分要素的得分情况

D.

对有业绩信誉条件的项目,在投标报名或开标时提供的作为资格条件或业绩信誉情况,应一并公示

E.

评标结果只能在交易场所公示

收藏
纠错
解析
54
[不定项]

【75】、(案例题)【背景资料】某国有资金投资的建设工程项目,由于技术难度大,对施工单位的施工技术和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,报有关主管部门批准,仅邀请了3家特级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。经招标领导小组研究确定的评标规定如下: 1.技术标共40分 施工方案10分(因已确定施工方案,各投标单位均得10分)。 施工总工期5分:满足业主总工期要求(36个月)者得3分,每提前1个月加0.4分,总分5分,不满足者不得分。 主要人员10分项目经理为工程师得1分,高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分;总工程师为高工得2分,有类似业绩一个得2分,每增加一个得0.5分,总分5分。 技术能力3分:具有项目施工有关的国家级工法、专利(发明专利或实用新型专利)、国家或省级科学技术进步奖,主编或参编过国家、行业或地方标准1项得1分,每增加1项加1分,总分3分。 业绩10分:近5年有类似业绩1项得7分,每增加1项得1分,总分10分。 履约信誉2分:主管部门公布的信用等级AA级得2分,A级得1分,其他等级不得分。 2.商务标共60分 以标底(3.55亿)的98%为基准价,报价为基准价者得满分(60分),在此基础上,报价比基准价每下降1%,扣一分;每上升1%,扣2分(计分按四舍五入取1位小数)。 各投标单位的有关情况见下表。

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-18.在工程项目招标过程中,划分标段时应考虑的因素有()。

A.

工程特点

B.

承包单位专长的发挥

C.

工地管理

D.

建设资金到位率

E.

履约保证金的数额

收藏
纠错
解析
