【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-1.单代号网络计划与双代号网络计划相比,具有的特点是( )。

A.

工作逻辑关系不易表达

B.

不出现虚箭线

C.

工作持续时间表示直观

D.

节点编号必须连续

收藏
纠错
解析
2
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-2.单代号搭接网络计划中,搭接网络计划的特点是( )。

A.

当前一项工作没有结束的时候,后一项工作即可插入进行,将前后工作搭接起来

B.

当前一项工作结束的时候,后一项工作进行,将前后工作搭接起来

C.

前一项工作与后一项工作可同时进行

D.

两项工作之间可以没有任何的联系

收藏
纠错
解析
3
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-3.单代号搭接网络计划中,时距是指相邻两项工作之间的( )。

A.

时间间隔

B.

时间差值

C.

机动时间

D.

搭接时间

收藏
纠错
解析
4
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-4.单代号搭接网络计划( )。

A.

其时距和时间间隔是同一概念

B.

工作的最早时间计算同单代号网络计划

C.

工作的最迟完成时间计算与单代号网络计划不同

D.

工作最早时间中的一个是通过紧前工作的最早时间与时距之和求的

收藏
纠错
解析
5
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-5.在单代号搭接网络计划中,关键线路是指( )的线路。

A.

相邻工作之间时距全部为零

B.

相邻工作之间时距最小

C.

相邻工作之间时间间隔全部为零

D.

工作持续时间总和最大

收藏
纠错
解析
6
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-6.该项目中关键线路为( )。

A.

起点——A——B——E——H

B.

起点——A——B——D——H

C.

起点——A——C——G——H

D.

起点——A——D——H

收藏
纠错
解析
7
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-7.( )的工作作为单代号搭接网络计划的关键工作。

A.

总时差最小

B.

总时差最大

C.

自由时差最小

D.

自由时差最大

收藏
纠错
解析
8
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-8.单代号搭接网络的计算工期由( )决定。

A.

终点虚拟节点的最早完成时间

B.

最终开始的工作的最早完成时间

C.

最终一项工作的持续时间

D.

也许由中间某个工作的最早完成时间

收藏
纠错
解析
9
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-9.下列关于总时差与自由时差的描述中错误的是( )。

A.

对于同一项工作而言,总时差不会超过自由时差

B.

对于同一项工作而言,自由时差等于或小于总时差

C.

工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可利用的机动时间

D.

工作的总时差是指在不影响总工期前提下,本工作可以利用的机动时间

收藏
纠错
解析
10
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-10.工作H的最早开始时间和最早完成时间分别为( )天。

A.

17,27

B.

17,29

C.

15,27

D.

15,29

收藏
纠错
解析
11
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-11.工作H的最迟开始时间和最迟完成时间分别为( )天。

A.

20,32

B.

18,30

C.

22,34

D.

20,34

收藏
纠错
解析
12
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-12.工作H的总时差和自由时差分别为( )天。

A.

3,2

B.

3,3

C.

2,2

D.

2,1

收藏
纠错
解析
13
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-13.关于单代号搭接网络计划时距的说法,正确的是( )。

A.

时距是某工作具有的特殊时间参数

B.

相邻工作间只能有一种时距的限制

C.

时距是时间间隔的特殊形式

D.

时距一般标注在箭头的上方

收藏
纠错
解析
14
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-14.下列( )是错误的?

A.

任何工程都有规定工期、计划工期和计算工期

B.

计划工期可以小于规定工期

C.

计划工期有时可等于计算工期

D.

计划工期可以等于规定工期

收藏
纠错
解析
15
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-15.( )工作应作为重点控制对象?

A.

A

B.

B

C.

C

D.

D

E.

G

收藏
纠错
解析
16
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-16.双单代号搭接网络计划中工作的搭接关系包括( )等。

A.

STS

B.

FTF

C.

STF

D.

CPM

E.

MPM

收藏
纠错
解析
17
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-17.在单代号搭接网络计划中,终点节点( )。

A.

只能有一个

B.

持续时间可能为零

C.

其最早完成时间等于计算工期

D.

可能是虚拟工作

E.

可以有多个

收藏
纠错
解析
18
[不定项]

【88】、(案例题)【背景资料】某工程单代号搭接施工网络计划如下图所示。工程负责人审查后发现,该工程施工网络计划缺少工作H 的六个时间参数,建议工程计划人员修改。(单位为天)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 88-18.在网络计划的执行过程中,当发现某工作进度出现偏差后,需要调整原进度计划的情况有( )。

A.

项目总工期允许拖延,但工作进度偏差已超过自由时差

B.

后续工作允许拖延,但工作进度偏差已超过自由时差

C.

项目总工期不允许拖延,但工作偏差已超过总时差

D.

后续工作不允许拖延,但工作进度偏差已超过总时差

E.

项目总工期和后续工作允许拖延,但工作进度偏差已超过总时差

收藏
纠错
解析
19
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-1.实施项目控制过程中,实行总、分包项目的,下列(  )项关于总包和分包的责任分工是错误的?
A.
安全控制由总包方负责
B.
当分包方不服从总包方管理发生的安全事故,分包方承担主要责任
C.
分包单位应当服从总承包单位的安全生产管理
D.
由分包单位承担责任,总承包单位不承担责任
收藏
纠错
解析
20
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-2.该项目中,总承包单位对分包工程的安全生产承担(  )责任。
A.
全部
B.
主要
C.
连带
D.
部分
收藏
纠错
解析
21
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-3.事件1中应由(  )来组织专家论证。
A.
A公司
B.
B公司
C.
第三方公司
D.
业主
收藏
纠错
解析
22
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-4.事件1中专家组成员组成中(  )项有问题?
A.
专家组人员为5人
B.
专家组成员为奇数
C.
A公司工程师作为专家组一员
D.
A公司报监理审批
收藏
纠错
解析
23
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-5.事件2中,该项目需要配制(  )个专职安全管理人员?
A.
1
B.
2
C.
3
D.
4
收藏
纠错
解析
24
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-6.事件2中,专职安全员职责不包括(  )。
A.
组织或者参与本单位安全生产教育和培训
B.
及时排查、报告安全事故隐患
C.
制止和纠正违章指挥、违章操作
D.
建立项目安全生产责任制
收藏
纠错
解析
25
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-7.事件3中,文明施工不包括(  )。
A.
降低作业环境带来的人身伤害
B.
保证职工的安全和身体健康
C.
减少施工对周围居民和环境的影响
D.
规范施工现场的场容,保持作业环境的整洁卫生
收藏
纠错
解析
26
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-8.事件3中,安全检查的主要目的是(  )。
A.
应付上级检查,以免出现纰漏
B.
提高广大员工的安全意识、提醒职工注意安全生产
C.
实现设备环境安全化的重要保证
D.
查出事故隐患,为进行整改或制定安全技术措施计划提供依据
收藏
纠错
解析
27
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-9.事件3中,安全检查形式不包括(  )。
A.
上级安全检查
B.
三级安全检查
C.
自行安全检查
D.
经常性安全检查
收藏
纠错
解析
28
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-10.事件3中"三级"安全教育是(  )?
A.
项目经理教育,技术员教育,班长教育
B.
班组教育,项目部教育,企业安全管理教育
C.
企业安全管理教育,项目经理教育,班组教育
D.
企业安全管理软育,技术员教育,班长教育
收藏
纠错
解析
29
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-11.事件4属于(  )类别的安全事故?
A.
一般事故
B.
较大事故
C.
重大事故
D.
特别重大事故
收藏
纠错
解析
30
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-12.事件4基坑开挖过程中,在坑边堆置弃土、材料时,其距坑边的距离不得小于(  )m,堆放高度不能超过(  )m。
A.
1.0;1.5
B.
1.5;2.0
C.
1.5;1.5
D.
2.0;2.0
收藏
纠错
解析
31
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-13.事件4,关于安全事故处理程序正确的是(  )。
A.
报告安全事故——处理安全事故——对事故责任者进行处理——编写调查事故报告并上报——安全事故调查
B.
处理安全事故——报告安全事故——安全事故调查——对事故责任者进行处理——编写调查事故报告并上报
C.
报告安全事故——处理安全事故——安全事故调查——对事故责任省进行处理——编写调查事故报告并上报
D.
报告安全事故——处理安全事故——编写调查事故报告并上报——安全事故调查——对事故责任者进行处理
收藏
纠错
解析
32
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-14.事件4,实行施工总承包的建设工程发生生产安全事故的,由(  )单位负责上报事故。
A.
总承包
B.
分包
C.
建设
D.
监理
收藏
纠错
解析
33
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-15.施工总承包模式的特点有(  )。
A.
在开工前就有较明确的合同价,有利于业主对总造价的早期控制
B.
业主对施工总承包单位的依赖较大
C.
业主要负责所有承包单位的管理及组织协调,工作量较大
D.
一般要等施工图设计全部结束后,才能进行施工总承包的招标,对项目总进度控制不利
E.
适用于大型项目和建设工期紧迫的项目
收藏
纠错
解析
34
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-16.基坑开挖前,安全技术交底应包括以下(  )内容。
A.
现场勘查与环境调查报告
B.
施工组织设计
C.
主要施工技术、关键部位施工工艺工法、参数
D.
各阶段危险源分析结果与安全技术措施
E.
施工总平面图分析
收藏
纠错
解析
35
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-17.基坑开挖时,应对平面控制桩、(  )等经常进行检查。
A.
水准点
B.
基坑平面位置
C.
水平标高
D.
边坡坡度
E.
地基承载力
收藏
纠错
解析
36
[不定项]
【89】、(案例题)【背景资料】A公司以施工总承包的方式承接了一项排水泵站工程(合同总额在5000万以下),将基坑工程及水泵安装工程分包给了B公司。 施工过程中发生了如下事件: 事件1:B公司编制了专项施工方案,需要对专项施工方案进行论证,专家组成员由1位A公司工程师和业内其他4位专家组成,论证后A公司报监理审批。 事件2:B公司进场施工后,A公司要求B公司安排专人进行安全管理,但B公司一直未予以安排。 事件3:A公司安全生产管理部门对B公司进行安全检查时,发现B公司没有三级安全教育的相关记录,现场临时电缆私接乱接严重,物品堆放杂乱无章,文明施工、卫生状况较差。 事件4:基坑开挖及支护过程中发生坍塌事故,造成人员死亡3人。事后调查发现B公司未按专项施工方案进行施工,选择在基坑东侧一侧堆土,且堆土紧挨基坑边缘,堆土高度偏高、坡度不足,现场同时存在施工振动荷载,堆土产生滑移坍塌,造成事故。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 89-18.基坑工程安全检查评定的一般项目包括(  )?
A.
支撑拆除
B.
作业环境
C.
施工方案
D.
高坑防护
E.
应急预案
收藏
纠错
解析
37
[不定项]

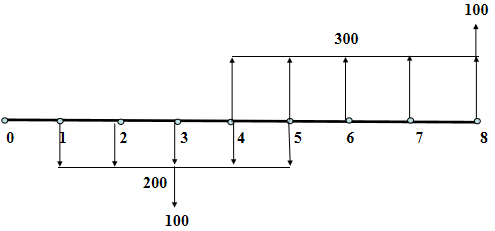

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-1.关于现金流量图绘制规则的说法,正确的是( )。

A.

对投资人来说,时间轴上方的箭线表示现金流出

B.

箭线长短与现金流量的大小没有关系

C.

箭线与时间轴的交点表示现金流量发生的时点

D.

时间轴上的点通常表示该时间单位的起始时点

收藏
纠错
解析
38
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-2.第4年的净现金流量是( )。

A.

300

B.

200

C.

-200

D.

100

收藏
纠错
解析
39
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-3.第6年的累计净现金流量是( )。

A.

-200

B.

-100

C.

100

D.

200

收藏
纠错
解析
40
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-4.常规现金流量技术方案分析时,若采用的折现率提高,则( )。

A.

财务净现值减小,技术方案可行

B.

财务净现值增加,技术方案可行

C.

财务净现值减小,技术方案可能会不可行

D.

财务净现值增加,技术方案不可行

收藏
纠错
解析
41
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-5.该项目现金流出的净现值为( )?

A.

1000

B.

1100

C.

1075.13

D.

833.29

收藏
纠错
解析
42
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-6.该项目现金流入的净现值为( )?

A.

901.07

B.

1137.24

C.

1183.89

D.

1600

收藏
纠错
解析
43
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-7.该项目的将来值为( )?

A.

45.29

B.

145.29

C.

206.34

D.

306.34

收藏
纠错
解析
44
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-8.该项目的年度等值为( )?

A.

3.96

B.

8.75

C.

12.7

D.

18.04

收藏
纠错
解析
45
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-9.包括建设期的投资回收期说法正确的有( )。

A.

包括建设期的动态投资回收期是净现值为零的年限

B.

包括建设期的动态投资回收期累计净现金流量为零的年限

C.

包括建设期的静态投资回收期是净现值为零的年限

D.

包括建设期的静态投资回收期是累计净现金流量为零的年限

收藏
纠错
解析
46
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-10.该项目的静态投资回收期为( )年?

A.

5.67

B.

6

C.

6.67

D.

7

收藏
纠错
解析
47
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-11.关于静态投资回收期的说法,正确的是( )。

A.

静态投资回收期越短,资本周转速度越快

B.

静态投资回收期越长,资本周转速度越快

C.

静态投资回收期越短,财务净现值越大

D.

静态投资回收期越长,技术方案抗风险能力越强

收藏
纠错
解析
48
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-12.该项目的动态投资回收期为( )年?

A.

7

B.

7.64

C.

7.8

D.

8

收藏
纠错
解析
49
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-13.若项目的基准投资回收期(Pc)为7年,则该项目( )。

A.

<Pc,项目可行

B.

=Pc,项目可行

C.

无法判断

D.

项目不可行

收藏
纠错
解析
50
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-14.技术方案静态投资回收期是在不考虑资金时间价值的条件下,以技术方案的净收益回收总投资所需要的时间。这里的总投资指的是( )。

A.

建设投资

B.

权益投资

C.

建设投资+流动资金

D.

权益投资+自有流动资金

收藏
纠错
解析
51
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-15.关于现金流量图绘制规则的说法,正确的有( )。

A.

横轴为时间轴,向右延伸表示时间的延续

B.

对投资人而言,横轴上方的箭线表示现金流出

C.

垂直箭线代表不同时点的现金流量情况

D.

箭线长短应体现各时点现金流量数值的差异

E.

对投资人而言,横轴下方的箭线表示现金流出

收藏
纠错
解析
52
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-16.现金流量表的作用是( )。

A.

提供企业现金流量信息,对企业整体状况做出客观评价

B.

有助于评价企业的支付能力

C.

有助于预测企业未来的情况

D.

有助于看到企业资产的流失情况

E.

提供所有者权益信息

收藏
纠错
解析
53
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-17.下列关于投资回收期的说法,正确的有( )。

A.

投资回收期反映了项目的财务投资回收能力

B.

投资回收期是项目的累计净现金流量开始出现正值的年份数

C.

投资回收期应是整数

D.

项目投资回收期大于行业基准回收 期,表明该项目能在规定的时间内收回投资

E.

投资回收期是用项目净收益抵偿项目全部投资所需的时间

收藏
纠错
解析
54
[不定项]

【90】、(案例题)【背景资料】某个项目投资总额1000万元,分5年支付工程款,3年后开始投产,有效期限为5年。投产开始时垫付流动资金100万元,结束时收回。投产后每年可产生300万元的现金流入。其现金流量图如下。 (考虑资金的时间价值,(ic=10%)

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 90-18.下列有关基准收益率确定和选用要求的表述中,正确的有( )。

A.

基准收益率应由国家统一规定,投资者不得擅自确定

B.

从不同角度编制的现金流量表应选用不同的基准收益率

C.

资金成本和机会成本是确定基准收益率的基础

D.

选用的基准收益率不应考虑通货膨胀的影响

E.

选用的基准收益率应考虑投资风险的影响

收藏
纠错
解析
