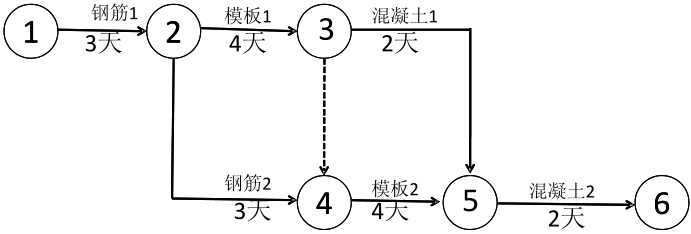

【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-1.双代号网络图中时间参数的计算步骤包括:①确定网络计划的计划工期;②计算工作的最早时间;③计算工作的最迟时同;④计算工作的自由时差;⑤计算工作的总时差;⑥确定网络计划中的关键线路。正确的顺序是( )。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-2.双代号网络图的三要素是( )。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-3.总工期为( )天。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-4.模板2的紧前工作是( )
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-5.双代号网络图绘图法中,关键线路是( )。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-6.该项目中关键线路为( )。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-7.在双代号网络计划中,关键工作是( )。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-8.在双代号网络计划中,当计划工期等于计算工期时,关于关键节点特性的说法,错误的是( )。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-9.在进度计划实施中,若某工作的进度偏差小于或等于该工作的( ),此偏差将不会影响总工期。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-10.钢筋2的总时差和自由时差分别为( )天。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-11.如果钢筋2的工作延误3天,会影响施工计划工期( )天。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-12.混凝土1的总时差和自由时差分别为( )天。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-13.如果混凝土1的工作延误2天,会影响施工计划工期( )天。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-14.当计算工期不能满足合同要求时,应首先压缩( )的持续时间。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-15.双代号网络计划的特点有( )
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-16.双代号网络图的绘图规则有( )。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-17.网络计划的逻辑关系分为( )。
【85】、(案例题)【背景资料】某框架结构工程,第二层现浇钢筋混凝土柱有钢筋,模板和混凝土三道工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 85-18.关于双代号工程网络计划的说法,正确的有( )。

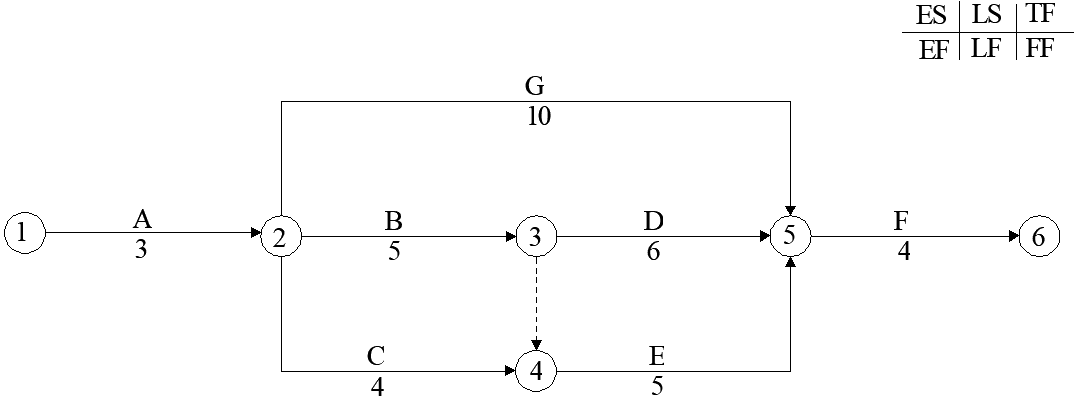

【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-1.双代号网络图中时间参数的计算步骤包括:①确定网络计划的计划工期;②计算工作的最早时间;③计算工作的最迟时间;④计算工作的自由时差;⑤计算工作的总时差;⑥确定网络计划中的关键线路。正确的顺序是( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-2.在绘制双代号网络图时,一般应遵循的基本规则中不正确的是( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-3.总工期为( )天。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-4.双代号网络图中,紧前工作指的是( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-5.工作B的紧后工作是( )?
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-6.双代号网络图绘图法中,关键线路是( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-7.该项目中关键线路为( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-8.双代号网络计划的网络图中,虚箭线的作用是( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-9.工作自由时差是指( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-10.工作E的最早开始时间和最早完成时间分别为( )天。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-11.工作E的最迟开始时间和最迟完成时间分别为( )天。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-12.工作E的总时差和自由时差分别为( )天。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-13.如果工作E的工作延误3天,会影响施工计划工期( )天。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-14.双代号网络图中,某非关键工作的拖延时间不超过自由时差,则( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-15.根据工程网络计划的有关理论,下列关于双代号网络图的说法正确的是( )
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-16.关于双代号网络图绘图规则,错误的是( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-17.施工进度计划的调整包括( )。
【86】、(案例题)【背景资料】某工程项目的进度计划安排如下双代号网络图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 86-18.双代号网络计划中,关于关键线路和关键工作的说法,下列说法正确的有( )。

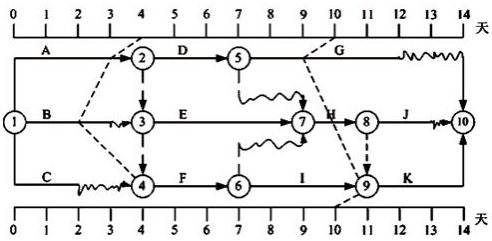

【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-1.时标网络计划与一般网络计划相比,其优点是( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-2.双代号时标网络计划中,波形线表示( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-3.实际进度前锋线是用( )进行进度检查的。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-4.时标网络计划中,当某工作之后只紧接虚工作时,则该工作的自由时差为( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-5.在某工程时标网络计划中,若某工作箭线上没有波形线,且该工作的完成节点为关键节点,则说明该工作( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-6.工作H的紧前工作是( )?
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-7.第4天末检查时,工作A( ),影响工期( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-8.第4天末检查时,工作B( ),影响工期( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-9.第4天末检查时,工作C( ),影响工期( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-10.第10天末检查时,工作1( ),影响工期( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-11.第10天末检查时,工作G( ),影响工期( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-12.如果工作G的工作延误3天,会影响施工计划工期( )天。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-13.进度计划的调整方法有( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-14.在时标网络计划中,通过绘制某检查时刻工程实际进度前锋线,进行工程实际进度与计划进度比较的方法是( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-15.双代号时标网络计划的突出优点是( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-16.下列关于双代号时标网络计划的绘制方法的说法中,正确的有( )。
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-17.该项目中关键线路为( )
【87】、(案例题)【背景资料】下图所示的双代号时标网络计划,执行列第4天及第10天时,检查其实际进度,见图中前锋线所示。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 87-18.下列关于双代号时标网络计划的说法,正确的有( )
