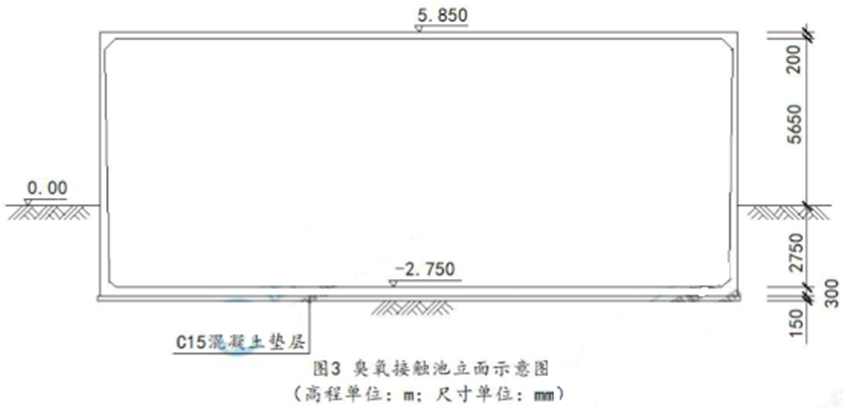

【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-1.依据浇筑编号给出水池整体现浇施工顺序(流程)( )。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-2.基坑的最小开挖深度( )。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-3.现浇钢筋砼池壁分层安装模板时,其每层层高不宜超过( )m。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-4.管道穿过水处理构筑物墙体时,设计无要求时预埋防水套管,防水套管的直径应至少比管道直径大( )mm。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-5.规范对支架钢管壁厚的规定是( )。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-6.开挖深度大于( )m,或地基为软弱土层,地下水渗透系数较大或受场地限制不能放坡开挖时,应采取支护措施。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-7.下列属于绘制竣工图的依据的是( )。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-8.预埋件、预埋螺栓及插筋等,其埋入部分不得超过砼结构厚度的( )。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-9.橡胶止水带接头应采用( )。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-10.钢筋砼水池后浇带砼浇筑应在两侧砼养护不少于( )h以后进行,其砼技术指标不得低于两侧砼。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-11.冬期施工时,池壁横板应在砼表面温度与周围气温温差较小时拆除,温差不宜超过( )℃,拆模后应立即覆盖保温。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-12.市政工程施工前,主管施工技术人员必须进行详尽安全交底的对象是( )。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-13.水池池壁、柱、梁轴线位置整体现浇混凝土模板安装允许偏差( )mm。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-14.混凝土底板和顶板,应该续浇筑不得留置施工缝。当设计有变形缝时,宜按变形缝分仓浇筑。池壁的施工缝,底部宜留在底板上面不小于( )cm处。
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-15.本工程基坑支护形式主要有( )
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-16.依据住建部《危险性较大的分部分项工程安全管理规定》和计算结果,需要编制专项施工方案的有:基坑土方开挖、支护( )
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-17.依据《建筑法》规定,下列哪些分项工程可以进行分包( )
【79】、(案例题)【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设布6道隔墙,间距1~3m,隔墙一端与池强相流,交叉布置地貌上宽200mm,下宽350mm,池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图所示。
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容: (1)将降水和土方工程施工分包给专业公司; (2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑; (3)、浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 79-18.市政工程竣工报告应包括( )等内容。

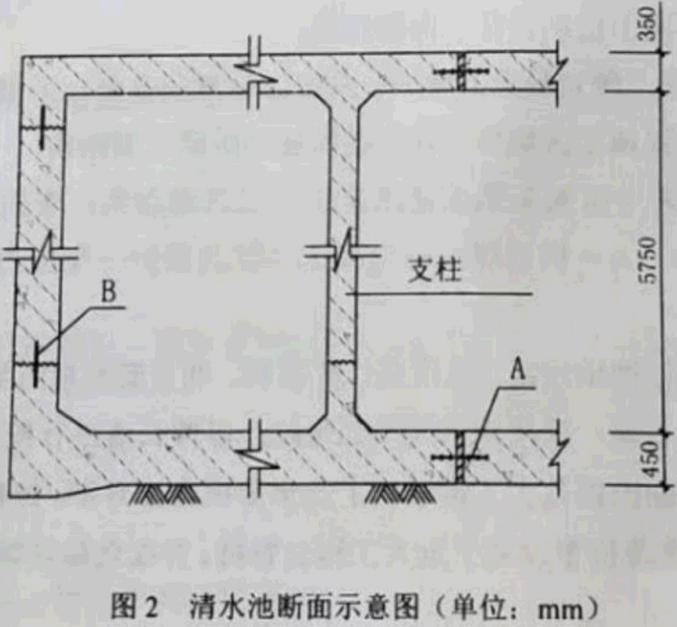

【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-1.指出图2中A名称( )。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-2.指出图2中B名称( )。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-3.现浇钢筋砼池壁分层安装模板时,其每层层高不宜超过( )m。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-4.管道穿过水处理构筑物墙体时,设计无要求时预埋防水套管,防水套管的直径应至少比管道直径大( )mm。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-5.规范对支架钢管壁厚的规定是( )。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-6.开挖深度大于( )m,或地基为软弱土层,地下水渗透系数较大或受场地限制不能放坡开挖时,应采取支护措施。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-7.下列属于绘制竣工图的依据的是( )。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-8.预埋件、预埋螺栓及插筋等,其埋入部分不得超过砼结构厚度的( )。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-9.基坑的降排水系统应于开挖前( )周运行;对于深度较大,或对土体有一定圆结要求的基坑,运行时间还应适当提前。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-10.钢筋砼水池后浇带砼浇筑应在两侧砼养护不少于( )h以后进行,其砼技术指标不得低于两侧砼。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-11.冬期施工时,池壁模板应在砼表面温度与周围气温温差较小时拆除,温差不宜超过( )℃,拆模后应立即覆盖保温。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-12.市政工程施工前,主管施工技术人员必须进行详尽安全交底的对象是( )。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-13.水池池壁、柱、梁轴线位置整体现浇混凝土模板安装允许偏差( )mm。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-14.混凝土底板和顶板,应连续流筑不得留置施工缝。当设计有变形缝时,宜按变形缝分仓浇筑。池壁的施工缝,底部宜留在底板上面不小于( )cm处。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-15.基坑支护形式主要为( )。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-16.基坑开挖到设计高程后,应由建设单位会同( )单位共同验槽。
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-17.针对事件二,项目部应采取的纠正措施有( )
【80】、(案例题)【背景资料】某市政公司承建水厂升级改造工程,其中包括新建容积1600m³的清水池等构筑物,采用整体现浇钢筋混凝土结构,混凝土设计等级为P8、C35。清水池结构断面见图2所示。在调研基础上项目部确定了施工流程、施工方案和专项施工方案,编制了施工组织设计,获得批准后实施。施工过程中发生下列事件: 事件一:清水池地基土方施工遇到不明构筑物,经监理工程师同意后拆除并换填处理,增加了60万元的工程量。 事件二;为方便水厂运行人员,施工区未完全封闭。发生了一名取水样人员跌落基坑受伤事件,监理工程师要求项目部采取纠正措施。 事件三:清水池满水试验时,建设方不认同项目部制定的三次注水方案,主张增加底板部位试验,双方协商后达成一致。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 80-18.事件一增加了60万元索赔,下列关于增加工程量部分的计价规定正确的是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-1.安装公司施工人员在阀门开箱验收时,发现一台DN300mm的电动蝶阀驱动转换开关无法动作,施工人员做法正确的是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-2.下列属于特种设备项目的是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。

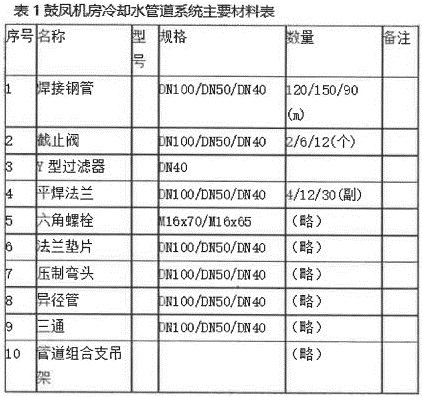

请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-3.鼓风机房冷却水管道系统冲洗的合格标准是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-4.鼓风机房冷却水管道系统水冲洗流速不得低于( )m/s。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-5.下列不属于给水系统管材进场检验项目的是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-6.建筑安装分项工程质量验收的组织人员是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-7.关于管道保温层施工的做法,错误的选项是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-8.关于减压阀的安装,下列叙述错误的是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-9.生产给水系统管道在交付使用前( ),并经有关部门取样检验,符合国家《生活饮用水标准》方可使用。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-10.管道支、吊、托架的安装,以下不正确的选项是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-11.设备吊装就位的紧后工序是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-12.建立与管理项目临时用电安全技术档案的是主管现场的是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-13.连接法兰的螺栓,直径和长度应符合标准,安装后以下说法正确的选项是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-14.关于30kW水泵单机试运转的说法,正确的是( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-15.管道穿过结构伸缩缝、抗震缝及沉降缝敷设时,应根据情况采取下列保护措施有( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-16.以下施工作业内容中,需要编制施工方案的有( )。
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-17.关于机械设备垫铁设置的要求,正确的有( )
【81】、(案例题)【背景资料】某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一条,设计的一台2t×6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料见表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质呈证明文件齐全,但有一台DN300mm的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 81-18.表1中除焊接钢管、截止阀、平焊法兰、异径管、三通,还有哪几种材料属于管道组成件( )
