【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-1.柔性管道的沟槽回填压实作业时管道位于车行道下,沟槽回填立先用中、粗砂将管底腑角部位填充密实后再,用中、粗砂分层回填到管顶以上(  )mm。

A.

500

B.

600

C.

800

D.

1000

收藏
纠错
解析
2
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-2.井室、雨水口及其他附属构筑物周围回填下列不符合规定的是(  )。

A.

井室周围的回填,应与管道沟槽回填同时进行,不便同时进行时,应留台阶形接荐;

B.

井室周围回去填压实时应沿井室中心对称进行,且不得漏夯;

C.

回填材料压实后应与井壁紧贴;

D.

路面范围内的井室周围,应采用石灰土、砂、砂砾等材料回填,其回填宽度不宜小于500mm;

收藏
纠错
解析
3
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-3.本工程管节、管件贮存、运输过程中应采取防止变形措施,并符合下列规定:管节、管件应堆放在温度一般不超过40°,并远离热源及带有腐蚀性试剂的地方,室外堆放不应长期露天曝晒。堆放高度不应超过(  )m,堆放附近应有消防设施。

A.

3

B.

2

C.

1

D.

0.5

收藏
纠错
解析
4
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-4.安装柔性接口的管道,其纵坡大于(  )%时,或安装刚性接口的管道,其纵坡大于(  )%,时,应采取防止管道下滑的措施。

A.

17 35

B.

18 35

C.

17 36

D.

18 36

收藏
纠错
解析
5
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-5.本工程管道采用柔性连接,管道一侧的工作面宽度为(  )mm

A.

400

B.

450

C.

500

D.

550

收藏
纠错
解析
6
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-6.参加验收各方对工程质量验收意见不一致时,可由(  )或工程质量监督机构协调解决。

A.

工程所在地建设行政主管部门

B.

监理单位

C.

建设方

D.

设计方

收藏
纠错
解析
7
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-7.柔性管道的沟槽回填压实作业时,管基有效支承角范围应采用(  )填充密实,与管壁紧密接触。

A.

粘土

B.

粗砂

C.

C10混凝土

D.

中粗砂

收藏
纠错
解析
8
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-8.沟槽每侧临时堆土或施加其他荷载时,堆土距沟槽边缘不小于(  )m,且高度不应超过(  )m,沟槽边堆置土方不得超过设计堆置高度。

A.

0.5 1

B.

0.8 1.2

C.

0.5 1.5

D.

0.8 1.5

收藏
纠错
解析
9
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-9.管道应在沟槽地基、管基质量检验合情后安装安装时宜从(  )开始,承口应朝向施工(  )的方向。

A.

下游前进

B.

下游后退

C.

上游前进

D.

上游后退

收藏
纠错
解析
10
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-10.本工程道路上的井室必须使用(  )井盖,装配稳固。

A.

重型

B.

复合材料

C.

钢制

D.

铸铁

收藏
纠错
解析
11
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-11.管道铺设采用承插式接口时,宜人工布管且在沟槽内连接,槽深大于(  )m或管外径大于(  )mm的管道,宜用非金属绳索兜住管节下管,严禁将管节翻滚抛入槽中。

A.

3 400

B.

4 400

C.

3 500

D.

4 500

收藏
纠错
解析
12
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-12.工程所用的管材、管道附件、构(配)件和主要原材料等产品进入施工现场时必须进行(  ),并妥善保管。

A.

进场验收

B.

进场抽检

C.

进场实验

D.

进场检查

收藏
纠错
解析
13
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-13.验收批质量验收合格应符合下列规定:一般项目中的实测(允许偏差)项目抽样检验的合格率应达到(  ),且超差点的最大偏差值应在允许偏差值的(  )倍范围内。

A.

80% 2

B.

75% 2

C.

80% 1.5

D.

75% 1.5

收藏
纠错
解析
14
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-14.给排水管道工程施工质量验收应在(  )基础上,按验收批、分项工程、分部(子分部)工程、单位(子单位)工程的序进行。

A.

监理单位

B.

施工单位自检

C.

甲方检查验收

D.

监理单位和施工单位验收

收藏
纠错
解析
15
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-15.沟槽挖深较大时,应确定分层开挖的深度,并符合下列(  )规定。

A.

人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不超过2m

B.

人工开挖沟槽的槽深超过2.5m时应分层开挖,每层的深度不超过1.5m

C.

人工开挖多层沟槽的层间留台宽度:放坡开槽时不应小于0.8m,直槽时不应小于0.5m,安装井点设备时不应小于1.5m;

D.

采用机械挖槽时,沟槽的槽深超过3.5m时应分层开挖

E.

采用机械挖槽时,沟槽分层的深度按机械性能确定

收藏
纠错
解析
16
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-16.本工程局部沟槽采用钢板桩支护,拆除钢板桩应符合下列(  )规定。

A.

在回填达到规定要求高度后,方可拔除祸板桩

B.

在回填达到管顶高度后,方可拔除钢板桩

C.

钢板桩拔除后应及时回填桩孔,采用砂灌回填桩孔时,非湿陷性黄土地区可冲水助沉

D.

钢板桩拔除后应及时回填桩孔,采用砂灌回填桩孔时,非混陷性黄土地区不可冲水助沉

E.

有地面沉降控制要求时,宜采取边拔桩边注浆等措施

收藏
纠错
解析
17
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-17.定向钻出现下列(  )情况时,必须停止作业,待问题解决后方可继续作业。

A.

坍孔、缩孔;

B.

待回拖管表面损伤;

C.

地层、邻近建(构)筑物、管线等周围环境的变形量超出控制允许值;

D.

工作井内渗入地下水水;

E.

钻机连续工作2个小时;

收藏
纠错
解析
18
[不定项]

【73】、(案例题)【背景资料】项目部承建某道路雨污分流改造,改造方案为:将现状雨污合流管道保留为雨水管,行车道路下新建有一条长750m,直径600mm的HDPE污水管线,埋深为地面以下5m。场地地质条件良好,地下水位于地面以下6m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图)。

由于现有连路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为定向钻施工,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 73-18.管道闭水试验时,试验管段应符合下列哪些规定(  )

A.

管道及检查井外观质量已验收合格

B.

管道未回填土且沟槽内无积水

C.

管道回填土至管顶

D.

全部预留孔应封堵,不得渗水

E.

管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水

收藏
纠错
解析
19
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

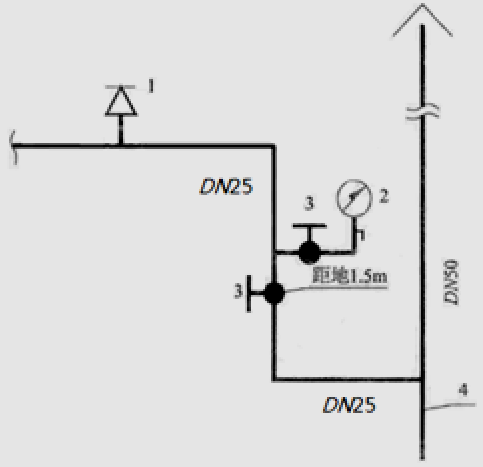

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-1.室内消火栓系统安装充成后应取屋顶层(或水箱间内)试验消火栓和首层取(  )处消火栓做试射试验,达到设计要求为合格。

A.

B.

C.

D.

收藏
纠错
解析
20
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-2.闭式喷头应进行密封性能试验,当仅有1只不合格时,应再抽查(  ),但不得少于(  )只;重新进行密封性能试验,当仍有不合格时,不得使用该批喷头。

A.

1%,5

B.

2%,5

C.

10%,1

D.

2%,10

收藏
纠错
解析
21
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-3.管道支架、吊架的安装位置不应妨碍喷头的喷水效果;管道支架、吊架与喷头之间的距离不宜小于(  )mm;与末端喷头之间的距离不宜大于(  )mm。

A.

300,500

B.

300,750

C.

150,750

D.

150,300

收藏
纠错
解析
22
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-4.配水支管上每一直管段、相邻两喷头之间的管段设置的吊架均不宜少于1个;当喷头之间距离小于1.8m时,可隔段设置吊架,但吊架的间距不宜大于(  )。

A.

2

B.

3

C.

3.6

D.

4

收藏
纠错
解析
23
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-5.当管子的公称直径等于或大于(  )mm时,每段配水干管或配水管设置防晃支架不应少于1个。

A.

32

B.

40

C.

50

D.

70

收藏
纠错
解析
24
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-6.当通风管道宽度大于(  )m时,喷头应安装在其腹面以下部位。

A.

1

B.

1.2

C.

1.5

D.

1.8

收藏
纠错
解析
25
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-7.湿式自动喷水灭火系统联动试验时,开启末端放水装置后,出水压力不应小于(  )Mpa。

A.

0.02

B.

0.03

C.

0.05

D.

1

收藏
纠错
解析
26
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-8.稳压泵调试时,模拟设计启动条件,稳压泵应(  )启动;当达到系统设计压力时,稳压泵应自动停止运行。

A.

在30s内

B.

在60s内

C.

在90s内

D.

立即

收藏
纠错
解析
27
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-9.喷淋管网安装完毕后,应对其进行强度试验、严密性试验。当系统设计工作压力等于或小于1.0MPa时,水压强度试验压力应为设计工作压力的(  )倍,并不应低于1.4MPa;

A.

1.25

B.

1.5

C.

1.3

D.

2

收藏
纠错
解析
28
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-10.除吊顶型喷头及吊顶下安装的喷头外,直立型、下垂型标准喷头,其溅水盘与顶板的距离不应小于(  )mm,且应大于(  )mm。。

A.

75,150

B.

100,150

C.

50,100

D.

150,300

收藏
纠错
解析
29
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-11.消防水泵的出水管上应安装止回阀和压力表,压力表量程应为工作压力的(  )倍。并应安装捡查和试水用的放水阀门。

A.

1.5~2.0

B.

2.0~2.5

C.

2.5~3.0

D.

1.5~3.0

收藏
纠错
解析
30
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-12.工程所用的管材、管道附件、构(图)件和主要原材料等产品进入施工现场时必须进行(  ),并妥善保管。

A.

进场验收

B.

进场抽检

C.

进场实验

D.

进场检查

收藏
纠错
解析
31
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-13.验收批质量验收合格应符合下列规定:一般项目中的实测(允许偏差)项目抽样检验的合格率应达到(  ),且超差点的最大偏差值应在允许偏差值的(  )倍范围内。

A.

80%,2

B.

75%,2

C.

80%,1.5

D.

75%,1.5

收藏
纠错
解析
32
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-14.给排水管道工程施工质量验收应在(  )基础上,按验收批、分项工程、分部(子分部)工程、单位(子单位)工程的序进行。

A.

监理单位

B.

施工单位自检

C.

甲方检查验收

D.

监理单位和施工单位验收

收藏
纠错
解析
33
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-15.根据图1,指出末端试水装置安装存在哪些质量问题。

A.

末端试水装置缺少试水接头

B.

末端试水装置的出水与排水管直接连接

C.

排水立管管径偏小

D.

泄水阀上下都应设置压力表

E.

压力表应设置在压力表下面

收藏
纠错
解析
34
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-16.A公司认为D公司还有哪些系统调试工作未完成(  )。

A.

压力调试

B.

水源调试

C.

气密性调试

D.

排水设施调试

E.

补水设施调试

收藏
纠错
解析
35
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-17.箱式消火栓的安装应符合下列(  )规定。

A.

栓口应朝外,并不应安装在门轴侧

B.

栓口中心距地面为1.1m,允许偏差±20mm;

C.

栓口中心距地面为1.1m,允许偏差±10mm;

D.

阀门中心距箱侧面为140mm,距箱后内表面为100mm,允许偏差:10mm

E.

消火栓箱体安装的垂直度允许偏差为3mm;

收藏
纠错
解析
36
[不定项]

【74】、(案例题)【背景资料】A安装公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意B公司将工程中的消火栓系统、自动喷水灭火系统分包给D公司负责施工。经各建设方共用努力,工程进展顺利,按计划完成自动喷水灭火系统的各项安装工作,工程进入系统调试阶段,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图1所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。

图1末端试水装置接管图 1--最不利点喷头;2--压力表组;3--球阀;4--排水立管 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 74-18.自动喷水灭火系统联动试验除了组织者A公司外,必须参加的单位还有哪些( )

A.

施工单位(D公司)

B.

总承包单位(B公司)

C.

监理单位(C公司)

D.

重要设备的生产厂家

E.

政府管理部门

收藏
纠错
解析
37
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-1.井点降水工艺流程中A、B工作内容是(  )。
A.
A:下沉井管,B:上部填黏土密封
B.
A:上部填黏土密封,B:下沉井管
C.
A:下沉井管,B:下部填黏土密封
D.
A:下沉井管,B:上部填砾石密封
收藏
纠错
解析
38
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-2.基坑挂网护坡工艺流程中,C、D的内容是(  )。
A.
C:锚杆施工,D:喷射混凝土
B.
C:喷射混凝土,D:锚杆施工
C.
C:喷射混凝土,D:钻孔施工
D.
C:锤击钻孔施工,D:喷射混凝土
收藏
纠错
解析
39
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-3.水处理构筑物施工完毕必须进行(  )
A.
满水试验
B.
气密性试验
C.
水密性试验
D.
池壁强度实验
收藏
纠错
解析
40
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-4.管道穿过水处理构筑物墙体时,设计无要求时预埋防水套管,防水套管的直径应至少比管道直径大(  )mm。
A.
30
B.
50
C.
70
D.
100
收藏
纠错
解析
41
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-5.金属止水带接头应视其厚度,采用咬接或搭接方式,搭接长度不得小于(  ),咬接或搭接必须(  )焊接。
A.
20mm,双面焊接
B.
50mm,单面焊接
C.
70mm,双面焊接
D.
100mm,双面焊接
收藏
纠错
解析
42
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-6.开挖深度大于(  )m,或地基为软弱土层,地下水渗透系数较大或受场地限制不能放坡开挖时,应采取支护措施。
A.
2
B.
3
C.
4
D.
5
收藏
纠错
解析
43
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-7.基坑坑壁漏水、流砂时,应采取措施进行封堵,封堵失效时必须立即灌注(  )固结土体,阻止水土流失,保护基坑的安全与稳定。
A.
速凝浆液
B.
水泥液
C.
水玻璃
D.
粘土
收藏
纠错
解析
44
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-8.预埋件、预埋螺栓及插筋等,其埋入部分不得超过砼结构厚度的(  )。
A.
1/2
B.
1/3
C.
2/3
D.
3/4
收藏
纠错
解析
45
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-9.基坑的降排水系统应于开挖前(  )周运行;对于深度较大,或对土体有一定固结要求的基坑,运行时间还应适当提前。
A.
1~2
B.
2-3
C.
3-4
D.
4-5
收藏
纠错
解析
46
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-10.钢筋砼水池后浇带砼浇筑应在两侧砼养护不少于(  )h以后进行,其砼技术指标不得低于两侧砼。
A.
14
B.
21
C.
28
D.
42
收藏
纠错
解析
47
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-11.冬期施工时,池壁模板应在砼表面温度与周围气温温差较小时拆除,温壁不宜超过(  )℃,拆模后应立即覆盖保温。
A.
5
B.
10
C.
15
D.
20
收藏
纠错
解析
48
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-12.消防给水系统安装前应对采用的主要设备、系统组件、管材管件及其他设备、材料进行现场检验。下列说法中,正确的是(  )。
A.
流量开关应经相应国家产品质量监督检验中心检验合格
B.
消防水箱应经国家消防产品质量监督检验中心检验合格
C.
压力开关应经国家消防产品质量监督检验中心检验合格
D.
安全阀应经国家消防产品质量监督检验中心检验合格
收藏
纠错
解析
49
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-13.水池池壁、柱、梁轴线位置整体现浇混凝土模板安装允许偏差(  )mm。
A.
5
B.
10
C.
6
D.
3
收藏
纠错
解析
50
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-14.混凝土底板和顶板,应连续浇筑不得留置施工缝。当设计有变形缝时,宜按变形缝分仓流筑。池壁的施工缝,底部宜留在底板上面不小于(  )cm处。
A.
15
B.
20
C.
25
D.
30
收藏
纠错
解析
51
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-15.施工降排水常用的方法有(  )。
A.
明排水
B.
井点降排水
C.
明沟排水
D.
暗沟排水
E.
轻型井点降水
收藏
纠错
解析
52
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-16.基坑周边构筑物出现(  )等征兆时,必须及时加固处理并采取其他安全措施。
A.
沉降失稳
B.
裂缝
C.
倾斜
D.
渗水
E.
漏水
收藏
纠错
解析
53
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-17.下列关于项目部现场钢筋存放正确的选项有(  )
A.
钢筋尽最放入库房或料棚内,露天堆放时,应选择地势较高、平坦、坚实场地
B.
进入现场的钢筋,应严格按批分等级、钢号、直径挂牌存放
C.
钢筋的堆放应采空、离地不小于200mm
D.
在堆放场地周边设排水沟
E.
钢筋的堆放应架空、离地不小于100mm
收藏
纠错
解析
54
[不定项]
【75】、(案例题)【背景资料】某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。基坑开挖尺寸为70.8m(长)×65m(宽)×5.2m(深)。现场可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土防护,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的也未经检验即投入使用,要求项目部整改。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 75-18.坑底验收应由哪些单位参加(  )
A.
勘察单位
B.
政府主管部门
C.
监理单位
D.
设计单位
E.
施工单位
