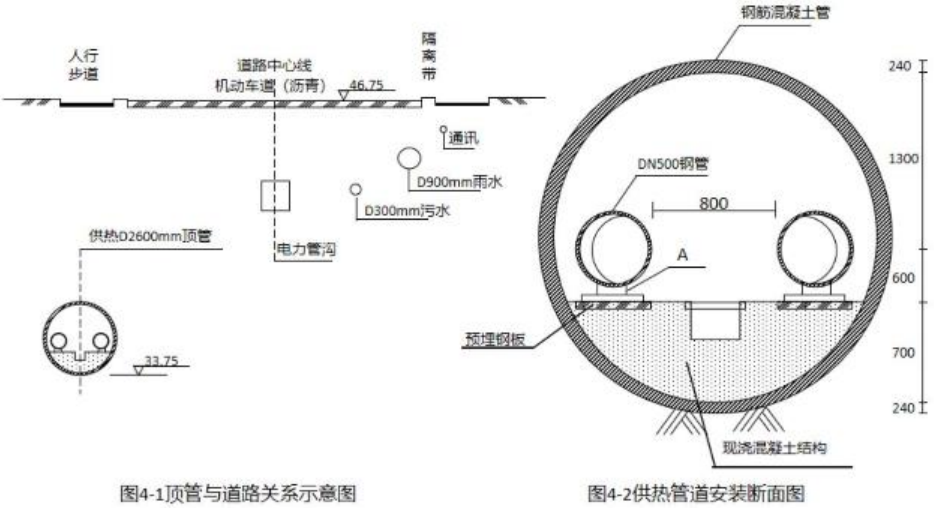

【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-1.本工程D500钢管的连接方式不宜采用( )
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-2.竣工时,需移交建设单位保管的施工资料有( )
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-3.本工程管道中最后一个焊接接口完毕( )小时以上方可进行水压试验
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-4.管道工程主试验阶段;停止注水补压,稳定15min;当15min后压力下降不超过允许压力降数值时,将试验压力降至工作压力并保持恒压( )min,进行外观检查若无漏水现象,则水压试验合格。
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-5.采用顶管法施工中的手工掘进时,工具管进人土层过程中,要求每顶进( )测量不少于一次,纠编时增加测量次数。
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-6.市政公用工程项目的施工组织设计必须经( )批准
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-7.适用于砂卵石土层,施工精度高,施工速度快,埋设直径800mm给水管道的不开槽施工法为( )。
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-8.施工测量应实行施工单位复核、监理单位复测制,填写相关记录,下列不符合规定是( )
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-9.管道预试验阶段,将管道内水压缓缓地升至试验压力并稳压( )分钟。
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-10.焊接方式应符合设计和焊接工艺评定的要求,当管径大于( )mm时,应采用双面焊。
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-11.顶进作业采用敞口式,手工掘进,顶管机时在允许超挖的稳定土层中正常顶进时,管下部135°范围内不得超挖,管顶以上超挖量不得大于( )mm。
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-12.管道的试验长度除本规范规定和设计另有要求外,压力管道水压试验的管段长度不宜大于( )km
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-13.顶进应连续作业,当顶进过程中遇下列情况之一时,应暂停顶进,及时处理了,并应采取防止顶管机前方塌方的措施。下列不属于这种情况的是( )。
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-14.钢管对口检查合格后,方可进行接口定位焊接。钢管的纵向焊缝及螺旋焊缝处不得( )。
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-15.工程所用的管材、管道附件、构(配)件和主要原材料等产品进场时应检查每批产品的订购合同、质量合格证书、性能检验报告、使用说明书、进口产品的商检报告及证件等,( ),验收合格后方可使用。
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-16.顶管临时占路施工需要哪些部门批准?( )
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-17.如出现道路沉陷,项目部可利用现场材料采取哪些应急措施( )
【68】、(案例题)【背景资料】某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路幅射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度308m。顶管与现状道路位置关系见图4-1。 开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。 项目部编制顶管专项施工方案:在永久检查并处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图。
请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 68-18.为满足绿色施工要求,项目部可采取哪些泥浆处理措施( )
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-1.现有通路段(即C2段)污水管由明挖改为顶管施工需要设计单位出具设计变更通知单,必须由( )方为有效。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应( )。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-3.给排水管道铺设完毕并经检验合格后,应及时回填沟槽。回填前应符合下列规定:预制钢筋混凝土管道的现浇筑基础的混凝土强度、水泥砂浆接口的水泥砂浆强度不应小于( )MPa
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-4.在雨季施工时,明挖基坑安全风险控制的重点是( )和雨水沉没。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-5.污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道,必须经( )试验合格后方可投入运行。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-6.采取明沟排水施工时,排水井宜布置在沟槽范围以外,其间距不宜大于( )m。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-7.本工程钢筋混凝土管采用柔性连接,管道一侧的工作面宽度为( )mm
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-8.沟槽每侧临时堆土或施加其他荷载时,堆土距沟槽边缘不小于( )m,且高度不应超过( )m,沟槽边堆置土方不得超过设计堆路高度。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-9.沟槽的开挖下列不符合规定是( )。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-10.除设计有要求外~回填材料采用土回填时,槽底至管顶以上( )mm范围内,土中不得含有机物、冻土以及大于50mm的砖、石等硬块,在抹带接口处、防腐绝缘层或电缆周围,应采用细粒土回填。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-11.管道铺设采用承插式接口时,宜人工布管且在沟槽内连接,槽深大于( )m或管外径大于( )mm的管道,宜用非金属绳索兜住管节下管,严禁将管节翻滚抛入槽中。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-12.工程所用的管材、管道附件、构(配)件和主要原材料等产品进入施工现场时必须进行( ), 并妥善保管。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-13.施工单位必须取得安全生产许可证,并遵守有关施工安全、劳动保护、防火、防毒的法律、法规,建立( )和安全生产责任制,确保安全施工。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-14.给排水管道工程施工质量验收应在( )基础上,按验收批、分项工程、分部(子分部)工程、单位(子单位)工程的序进行。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-15.顶管工作并在地面应采取哪些防护措施( )
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-16.施工单位应熟悉和审查施工图纸,掌握设计意图与要求,实行( )制度,发现施工图疑问、差错时,应及时提出意见和建议。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-17.进场验收时应检查每批产品的( )、使用说明书、进口产品的前检报告及证件等。
【69】、(案例题)【背景资料】项目部承建的新建道路下有一条长750m、直径800mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有通路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分A1,B1两段施工(见下图),并编制了施工进度计划,总工期为70天。英中,A1段(425m)工期40天,B1段(325m)1期30天,A1段首先展备开工条件。 注:A1、B1为第一次分段:A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 请根据背景资料完成相应小题选项,其中单选题四选一 (A、B、C、D 选项),多选题五选二或三或四 (A、B、C、D、E选项);不选、多选、少选、错选均不得分。 69-18.现有道路段(即C2段)污水管由明挖改为不开槽施工,可采用的非开挖施工方法有( )
