16.2 施工进度计划编制与调整
单选题: 4多选题: 3简答题: 3总题量: 10
1
[单选题]
工程项目施工进度计划在实施过程中进行必要调整的依据是施工进度计划( )结果。
A.
月度检查
B.
例行统计
C.
检查审核
D.
现场巡视
收藏
纠错
解析
2
[单选题]
工程项目进度调整的内容包括工程量、持续时间、工作关系及( )。
A.
作业场地
B.
资源供应
C.
材料运输
D.
水电供应
收藏
纠错
解析
3
[单选题]
工程项目进度执行情况的综合描述,不包括( )。
A.
报告的起止期
B.
原定目标
C.
实际完成情况
D.
进度检查
收藏
纠错
解析
4
[单选题]
施工进度计划在实施过程中进行的必要调整,调整内容不包括( )。
A.
起止时间
B.
检查方法
C.
持续时间
D.
资源供应
收藏
纠错
解析
5
[多选题]
常用的表达工程进度计划方法有( )。
A.
横道图
B.
网络计划图
C.
频率图
D.
直方图
E.
正态分布图
收藏
纠错
解析
6
[多选题]
施工进度计划在实施过程中进行的必要调整,调整内容不包括( )。
A.
起止时间
B.
检查方法
C.
持续时间
D.
考核办法
E.
施工内容
收藏
纠错
解析
7
[多选题]
施工进度报告的内容包括工程项目进度执行情况的综合描述、实际施工进度图、解决问题的措施以及( )。
A.
工程变更与价格调整
B.
索赔及工程款收支情况
C.
监理工程师的指令
D.
进度偏差状况及原因
E.
计划调整意见和建议
收藏
纠错
解析
8
[简答题]

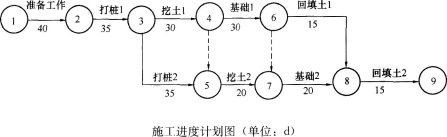

背景资料: 某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示:

施工过程中,发生了如下事件: 事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。 事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。 事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。

收藏
纠错
解析
问题:
1、

计算网络计划总工期,并写出网络计划中的关键工作。

未作答
2、

事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。

未作答
3、

事件三中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?

未作答
9
[简答题]

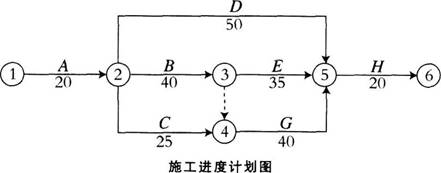

背景资料: 某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120元/天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图所示(单位:天)。

施工过程中发生如下事件: 事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。 事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。 事件三:由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。 事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。

收藏
纠错
解析
问题:
1、

事件一中建设单位的说法是否正确?为什么?

未作答
2、

逐项回答事件二中施工单位的要求是否合理,说明理由。

未作答
3、

逐项说明事件三中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。

未作答
4、

事件四中试验检验费用应由谁承担?

未作答
5、

分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费。金额是多少?

未作答
10
[简答题]

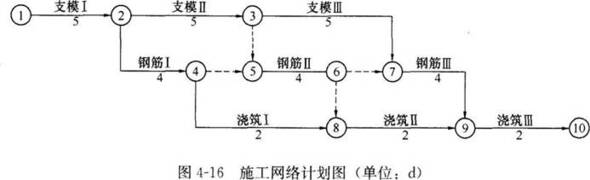

背景资料: 某钢筋混凝土工程,承包单位按合同要求制定了网络计划图(如图4-16所示),获得批准。

在施工过程中,发生了以下事件: 事件一:工程中使用的钢材由建设单位提供,由于钢材进场时间比合同约定的日期拖延了1d,钢筋Ⅱ工程未按计划时间开工,施工单位经济损失1万元。 事件二:在进行浇筑Ⅱ施工时,由于施工单位操作不当,造成钢筋外露,为处理此质量事故,造成2万元损失,工期延长了2d。

收藏
纠错
解析
问题:
1、

根据网络图计算该工程总工期,找出关键线路。

未作答
2、

施工单位可以索赔的费用和工期是多少?说明理由。

未作答
3、

分析事件二中造成钢筋外露的可能原因。

未作答
