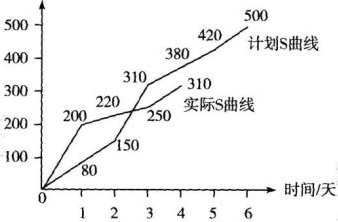

某项工程项目的S曲线如下图所示,图中第2天和第3天的进度偏差状态为( )。
第2,3天进度落后
第2,3天进度超前
第2天进度落后,第3天进度超前
第2天进度超前,第3天进度落后

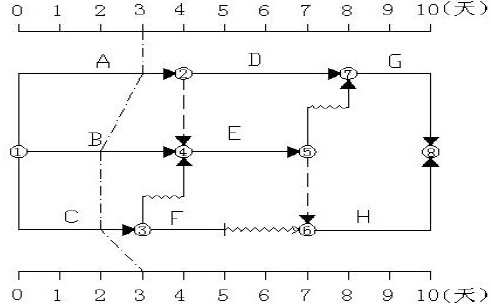

某分部工程时标网络计划如下图所示,当计划执行到第三天结束时检查,实际进度前锋线如图所示,检查结果表明( )。
工作A、B不影响工期,工作C影响工期1天
工作A、B、C均不影响工期
工作A进度正常,工作C不影响工期,工作B影响工期1天
工作A进度正常,工作B、C各影响工期1天

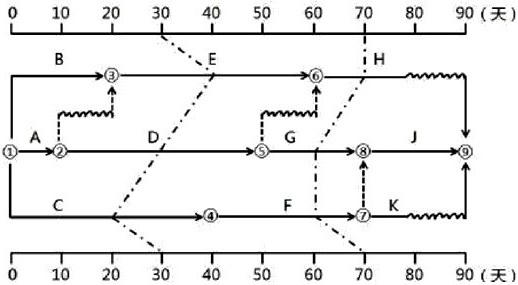

某工程双代号时标网络计划执行到第30天和第70天时,检查其实际进度绘制的前锋线如下图所示,由此可得正确的结论有( )。
第30天检查时,工作C实际进度提前10天,不影响总工期
第30天检查时,工作D实际进度正常,不影响总工期
第70天检查时,工作G实际进度拖后10天,影响总工期
第70天检查时,工作F实际进度拖后10天,不影响总工期
第70天检查时,工作H实际进度正常,不影响总工期

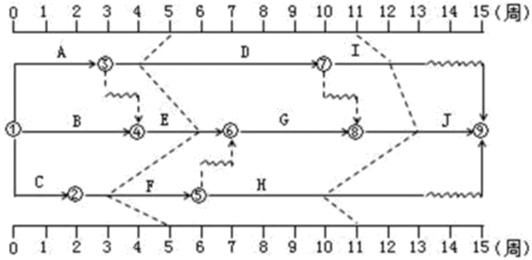

某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度如下图前锋线所示,由图可以得出的正确结论有( )。
第5周检查时,工作D拖后1周,不影响总工期
第5周检查时,工作E提前1周,影响总工期
第5周检查时,工作F拖后2周,不影响总工期
第11周检查时,工作J提前2周,影响总工期
第11周检查时,工作H拖后1周,不影响总工期
