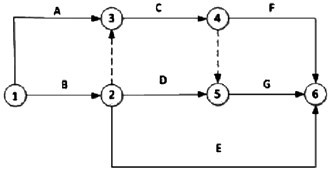

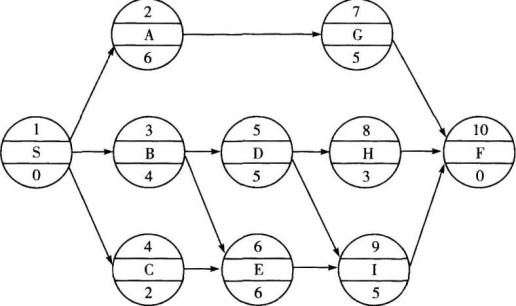

双代号网络图如下图所示,正确的是( )。

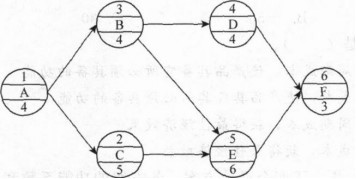

某工程的单代号网络计划图如下图所示,则工作I的最早完成时间为( )

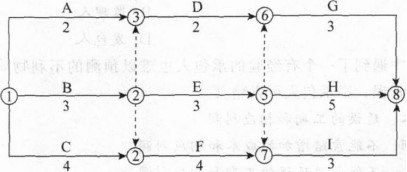

某工程网络计划如下图所示(时间单位:天),图中工作E的最早完成时间和最迟完成时间分别是( )天。

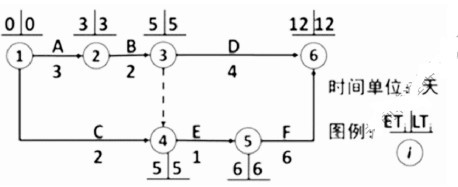

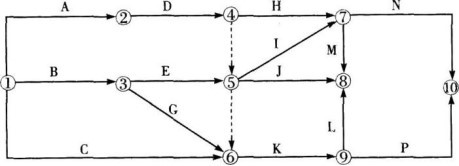

某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。
某工程网络计划如下图所示(时间单位:天),图中工作D的自由时差和总时差分别是( )天。
某工程的网络计划如下图所示(时间单位:天),图中工作B和E之间、工作C和E之间的时间间隔分别是( )天。

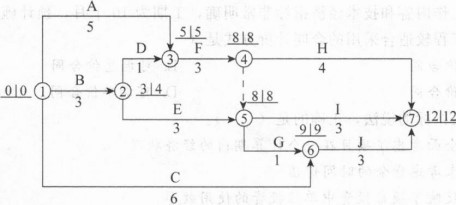

某工程双代号时标网络计划如下图(时间单位:天),工作A的总时差为( )天。
某分部工程双代号网络计划如下图所示,则工作D的总时差和自由时差分别为( )天。

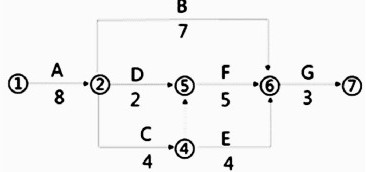

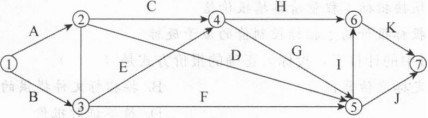

某工程单代号网络计划如下图所示,其中关键线路有( )。
某工程网络计划图如下,工作D的最迟开始时间是第( )天。

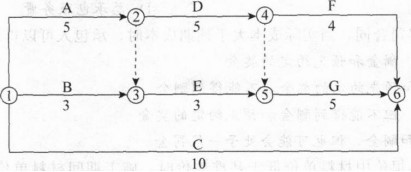

某工程双代号网络计划如下图所示,其关键工作有( )。

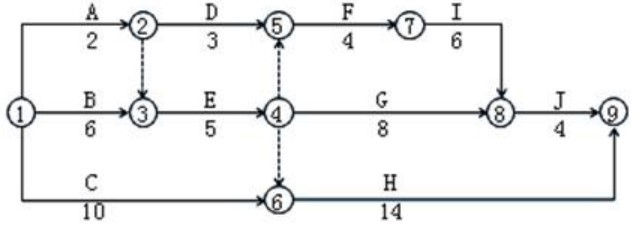

某工程双代号网络计划如下图(时间单位:天),其计算工期是( )天。
某分部工程双代号网络计划如下图所示,图中的错误有( )。

某工程网络图如下图所示,根据网络图的绘图规则,图中存在的错误有( )。

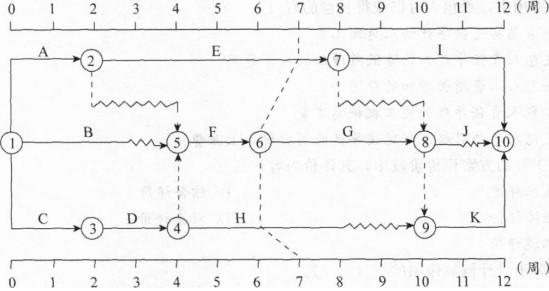

某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度如下图所示,由图可以得出的正确结论有( )。
某工程进度计划如下图所示(时间单位:天),图中的正确信息有( )。

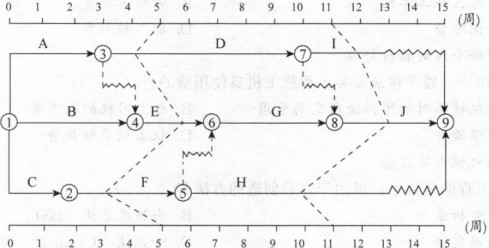

某双代号时标网络计划执行过程中的实际进度前锋线如下图所示,计划工期为12周,图中正确的信息有( )。

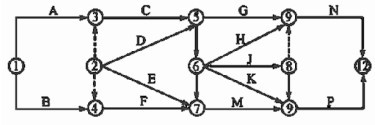

某双代号网络计划如下图,绘图的错误有( )。
