第2节 实际进度与计划进度的比较方法第2部分
多选题: 22总题量: 22
1
[多选题]
在某工程网络计划中,工作M的总时差为2天,监理工程师在该计划执行一段时间后检查实际进展情况,发现工作M的总时差变为-3天,说明工作M的实际进度()。
A.
拖后3天
B.
影响工期3天
C.
拖后5天
D.
影响工期5天
E.
拖后2天
收藏
纠错
解析
2
[多选题]

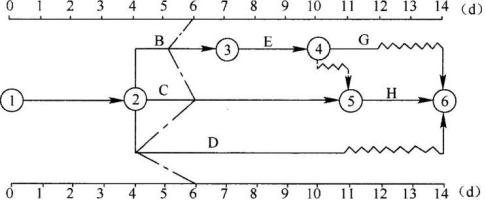

某分部工程双代号时标网络计划执行到第2周末及第8周末时,检查实际进度后绘制的前锋线如图4-23所示,图中表明()。

A.

第2周末检查时,A工作拖后1周,F工作变为关键工作

B.

第2周末检查时,B工作拖后1周,并影响工期1周

C.

第2周末检查时,C工作按匀速进展,完成其任务量的20%

D.

第8周末检查时,D工作拖后2周,并影响工期1周

E.

第8周末检查时,E工作拖后1周,并影响工期1周

收藏
纠错
解析
3
[多选题]

某工程项目的S形曲线如图4-25所示,其中实线为计划S形曲线,点画线为实际S形曲线。图中a、b、c三点所提供的信息是()。

A.

a点表明进度超前

B.

a点表明进度拖后

C.

b点表明实际进度与计划进度一致

D.

c点表明进度拖后

E.

c点表明进度超前

收藏
纠错
解析
4

[多选题]

某分部工程时标网络计划如图4-27所示。当该计划执行到第5天结束时检查实际进展情况,实际进度前锋线表明()。

A.

工作C实际进度拖后,但不影响总工期

B.

工作D仍有总时差2天

C.

工作E仍有总时差1天

D.

工作G的最早开始时间将会受影响

E.

工作H的最早开始时间不会受影响

收藏
纠错
解析
5
[多选题]

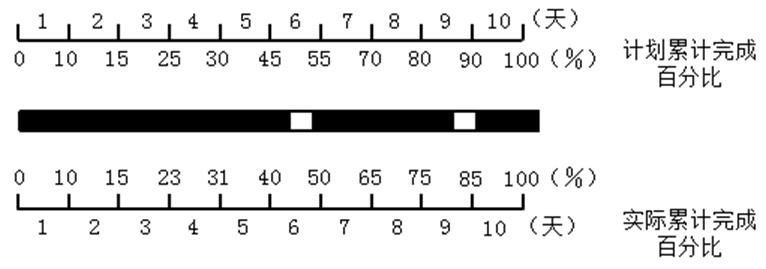

某工程项目中,某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有()。

A.

第4天至第7天内计划进度为非匀速进展

B.

第1天实际进度超前,但在第2天停工1天

C.

该工作已提前1天完成

D.

第3天至第6天内实际进度为匀速进展

E.

第3天内实际进度与计划进度一致

收藏
纠错
解析
6

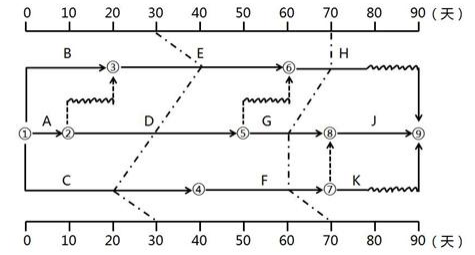

[多选题]

某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明()。

A.

第3周末检查时工作B拖后1周,使总工期延长1周

B.

第3周末检查时工作F拖后0.5周,但不影响总工期

C.

第7周末检查时工作I拖后1周,但不影响总工期

D.

第7周末检查时工作J拖后1周,使总工期延长1周

E.

第7周末检查时工作K提前1周,总工期预计提前3周

收藏
纠错
解析
7

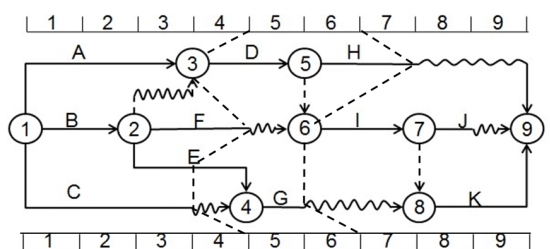

[多选题]

某工程双代号时标网络计划执行到第3周末和第9周末时,检查其实际进度如下图前锋线所示,检查结果表明()。

A.

第3周末检查时,工作E拖后1周,但不影响工期

B.

第3周末检查时,工作C拖后2周,将影响工期2周

C.

第3周末检查时,工作D进度正常,不影响工期

D.

第9周末检查时,工作J拖后1周,但不影响工期

E.

第9周末检查时,工作K提前1周,不影响工期

收藏
纠错
解析
8

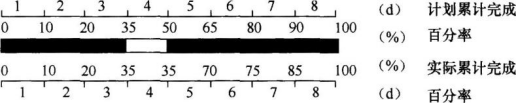

[多选题]

某混凝土工程计划进度与实际进度速度如下图所示,以总量的百分比计,该图表明本工程()。

A.

第3天至第4天的实际进度为匀速进展

B.

第8天至第9天的实际进度为匀速进展

C.

实施过程中累计停工为2天

D.

第9天实际完成的工作量与计划工作量相同

E.

第10天结束时该工作已按计划完成

收藏
纠错
解析
9
[多选题]

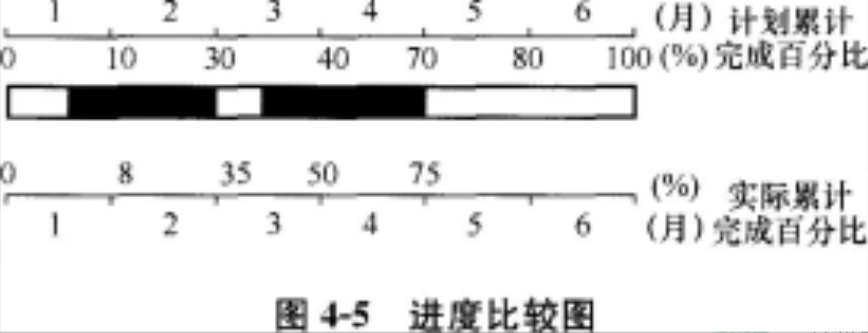

某分项工程的计划进度与4月底检查的实际进度如图4-5所示,从图中获得的正确信息有()。

A.

第1月实际进度拖后2%

B.

第2月实际进度超前,当月超前5%

C.

第3月实际进度超前,当月超前5%

D.

第4月实际进度拖后,当月拖后5%

E.

到4月底实际进度累计超前5%

收藏
纠错
解析
10

[多选题]

某钢筋工程计划进度和实际进度S曲线如图4-9所示,从图中可以看出()。

A.

第1天末该工程实际超前的工程量为120t

B.

第2天末实际进度比计划进度超前70t

C.

第3天末实际超前的工程量为60t

D.

第4天末实际进度比计划进度拖后1天

E.

第4天末实际超前的工程量为70t

收藏
纠错
解析
11
[多选题]
当利用S曲线比较法时,通过比较计划S曲线和实际S曲线,可以获得的信息有()。
A.
预测后期工程进度
B.
工程项目实际进度比计划进度超前或拖后的时间
C.
工程项目实际进度比计划进度超额完成或拖欠的任务量
D.
工程项目中各项工作实际进度比计划进度超前或拖后的时间
E.
工程项目中各项工作实际完成的任务量
收藏
纠错
解析
12
[多选题]
采用列表比较法进行实际进度与计划进度的比较时,其步骤不包括()。
A.
对于实际进度检查日期应进行的工作,根据已经工作的时间,确定其尚需作业时间
B.
根据原进度计划计算检查日期应该进行的工作从检查工期到原计划最早完成时尚余时间
C.
计算工作尚有的自由时差
D.
预测进度偏差对后续工作及总工期的影响
E.
比较实际进度与计划进度的4种情况
收藏
纠错
解析
13

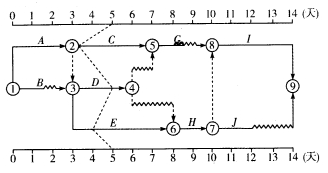

[多选题]

某工作计划进度与实际进度如图4-26所示,从图中可获得的正确信息有()。

A.

第4月至第5月内计划进度为非匀速进展

B.

第1月实际进度超前,但在第2月停工

C.

前2个月实际完成工作量小于计划工作量

D.

该工作未按计划完成

E.

第三月末的实际进度拖后

收藏
纠错
解析
14
[多选题]

某工程项目的计划和截止到第8周周末的实际进度如下图所示(双线条表示计划进度,粗实线表示实际进度),如果各项工作均为匀速进行,则截止第8周末()

A.

工作A已完成

B.

工作B的实际进度拖后2周

C.

工作C的实际进度正常

D.

工作D尚未开始

E.

工作E的实际进度正常

收藏
纠错
解析

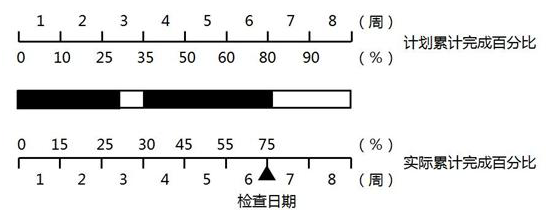

15
[多选题]

某工作计划进度与实际进度如下图所示,由此可得正确的结论有()

A.

第1周后连续工作没有中断

B.

在第2周内按计划正常进行

C.

在第3周后半周未按计划进行

D.

截至第4周末拖欠5%的任务量

E.

截至检查日期实际进度拖后

收藏
纠错
解析
16

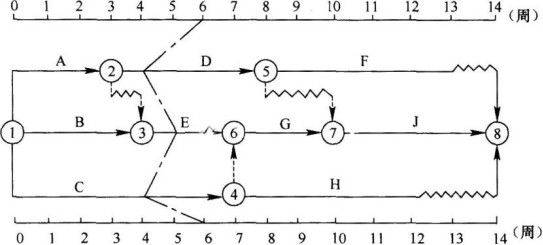

[多选题]

某工程双代号时标网络计划进行到第30天和第70天时,检查其实际进度绘制的前锋线如下图所示,由此可得正确的结论有()。

A.

第30天检查时,工作C实际进度提前10天,不影响总工期

B.

第30天检查时,工作D实际进度正常,不影响总工期

C.

第70天检查时,工作G实际进度拖后10天,影响总工期

D.

第70天检查时,工作F实际进度拖后10天,不影响总工期

E.

第70天检查时,工作H实际进度正常,不影响总工期

收藏
纠错
解析
17

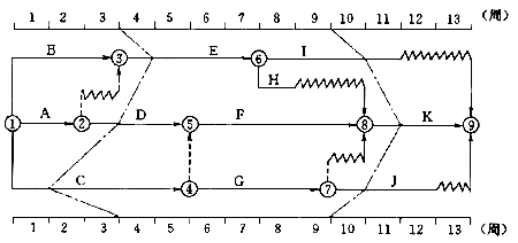

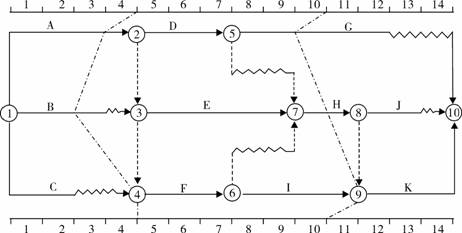

[多选题]

某工程双代号时标网络计划执行到第4周末和第10周末时,检查其实际进度如下图前锋线所示,检查结果表明()。

A.

第4周末检查时工作B拖后1周,影响工期1周

B.

第4周末检查时工作A拖后1周,影响工期1周

C.

第10周末检查时工作I提前1周,工期提前1周

D.

第10周末检查时工作G拖后1周,影响工期1周

E.

第10周末检查时工作G拖后1周,但不影响工期

收藏
纠错
解析
18
[多选题]

某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有()。

A.

第4天至第5天的实际进度为匀速进展

B.

第3天至第6天的计划进度为匀速进展

C.

实施过程中实际停工累计0.5d

D.

前4d实际工作量与计划工作量相同

E.

第8天结束时该工作已按计划完成

收藏
纠错
解析
19

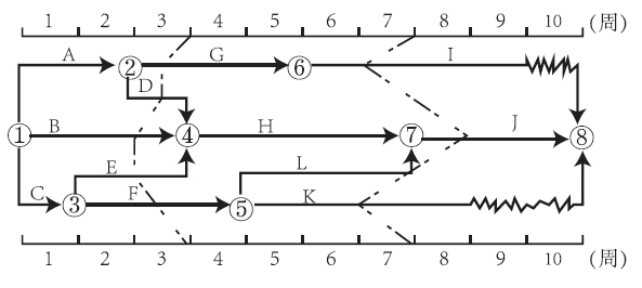

[多选题]

某工程项目时标网络计划如下图所示,该计划执行到第6周检查实际进度时,发现A和B已经全部完成,工作D、E分别完成计划任务量的20%和50%,工作C尚需3周完成,则用前锋线法比较表述正确的是()。

A.

工作D实际进度拖后2周,使总工期延长1周

B.

工作E实际进度拖后1周,不影响总工期

C.

工作C实际进度拖后2周,不影响总工期

D.

后续工作G、H、J的最早开始时间推迟2周

E.

该工程项目的总工期将延长3周

收藏
纠错
解析
20
[多选题]

某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,检查结果表明()。

A.

工作B的实际进度不影响总工期

B.

工作C的实际进度正常

C.

工作D的总时差尚有2d

D.

工作E的总时差尚有1d

E.

工作G的总时差尚有1d

收藏
纠错
解析
21
[多选题]

某工作实际施工进度与计划进度如下图所示,该图表明()。

A.

该工作提前1周完成

B.

在第7周内实际完成的任务量超过计划任务量

C.

第4周停工1周

D.

在第3周内实际完成的任务量比计划任务量少6%

E.

在第5周内实际进度与计划进度一致

收藏
纠错
解析
22
[多选题]

已知某工程双代号时标网络计划,至第四周末和第六周末各项工作的实际进度如下图所示,则下列选项中,正确的有()。

A.

第4周末检查时,工作D拖后1周,使工期拖延1周

B.

第4周末检查时,工作F按计划进行,不影响工期

C.

第4周末检查时,工作E拖后1周,使工期拖延1周

D.

第6周末检查时,工作H提前1周,使工期提前1周

E.

第6周末检查时,工作I拖后1周,使工期拖延1周

收藏
纠错
解析
