第2节 实际进度与计划进度的比较方法第1部分
单选题: 43多选题: 7总题量: 50
1
[单选题]
用来比较实际进度与计划进度的香蕉曲线法中,组成香蕉曲线的两条线分别是按各项工作的()安排绘制的。
A.
最早开始时间和最迟开始时间
B.
最迟开始时间和最迟完成时间
C.
最早开始时间和最早完成时间
D.
最早开始时间和最迟完成时间
收藏
纠错
解析
2
[单选题]
当采用匀速进展横道图比较法比较工作实际进度与计划进度时,如果表示工作实际进度的横道线右端点落在检查日期的右侧,则检查日期与该横道线右端点的差距表示()。
A.
实际进度超前
B.
已经完成的任务量
C.
进度拖后的时间
D.
尚待完成的任务量
收藏
纠错
解析
3
[单选题]
利用香蕉曲线比较法,如果实际进度比按最迟开始时间安排的计划进度拖后,则工程实际进展点应()。
A.
落在ES曲线的左侧
B.
落在LS曲线的右侧
C.
落在ES和LS线之间
D.
落在LS左侧
收藏
纠错
解析
4
[单选题]

某工程双代号时标网络计划执行到第4周末时,检查其实际进度如图4-11前锋线所示,可以看出()。

A.

工作C拖延1周,不影响工期

B.

工作E提前1周,不影响工期

C.

工作D拖延1周,不影响工期

D.

工作I可以从第5周以后提前进行

收藏
纠错
解析
5
[单选题]
对某网络计划在某时刻进行检查,发现工作A尚需作业天数为8天,该工作到计划最迟完成时间尚需4天,则该工作()。
A.
正常
B.
可提前4天完成
C.
影响总工期2天
D.
影响总工期4天
收藏
纠错
解析
6
[单选题]
在列表比较法中若工作尚有总时差小于原有总时差,但为正值,其表示的含义为()。
A.
说明工作的实际进度与计划进度一致
B.
说明该工作的实际进度比计划进度拖后,但不影响工期
C.
说明该工作的实际进度比计划进度拖后,但影响工期
D.
说明该工作的实际进度比计划进度超前,但不影响工期
收藏
纠错
解析
7
[单选题]
当采用非匀速进展横道图比较工作实际进度与计划进度时,如果同一时刻横道线上方累计百分率大于横道线下方累计百分率,表明()。
A.
实际少投入的时间
B.
进度超前的时间
C.
实际进度拖后
D.
实际多投入的时间
收藏
纠错
解析
8
[单选题]
当采用匀速进展横道图比较工作实际进度与计划进度时,如果表示实际进度的横道线右端与检查日期重合,则表明()。
A.
实际进度超前
B.
实际进度拖后
C.
实际进度与计划进度一致
D.
无法说明实际进度与计划进度的关系
收藏
纠错
解析
9
[单选题]
仅适用于工作从开始到结束的整个过程中进展速度均为固定不变的实际进度与计划进度比较的方法是()。
A.
匀速进展横道图比较法
B.
S曲线比较法
C.
香蕉曲线比较法
D.
前锋线比较法
收藏
纠错
解析
10
[单选题]
应用S曲线比较法时,通过比较实际进度S曲线和计划进度S曲线,可以()。
A.
表明实际进度是否匀速开展
B.
得到工程项目实际超额或拖欠的任务量
C.
预测偏差对后续工作及工期的影响
D.
表明对工作总时差的利用情况
收藏
纠错
解析
11
[单选题]
下列关于香蕉曲线比较法的说法,错误的是()。
A.
能直观地反映工程项目的实际进展情况
B.
可以获得比S曲线更多的信息
C.
一个科学合理的进度计划优化曲线应处于香蕉曲线所包络的区域之外
D.
利用香蕉曲线可以预测后期工程进展趋势
收藏
纠错
解析
12
[单选题]

工作K的实际进度与计划进度的比较见图4-14,如K的全部工程量为W,则从中可以看出K工作二月份的计划施工任务量是()。

A.

14%W

B.

15%W

C.

16%W

D.

17%W

收藏
纠错
解析
13
[单选题]
采用前锋线比较法进行实际进度和计划进度的比较,通过实际进度与计划进度的比较确定进度偏差后,还可根据工作的()预测该进度偏差对后续工作及项目总工期的影响。
A.
累计完成量
B.
自由时差和总时差
C.
计划工期
D.
计算工期
收藏
纠错
解析
14
[单选题]
下列选项中,适用于时标网络计划中实际进度与计划进度比较的方法是()。
A.
S曲线比较法
B.
香蕉曲线比较法
C.
前锋线比较法
D.
列表比较法
收藏
纠错
解析
15
[单选题]
在下列实际进度与计划进度的比较方法中,()既可以用来比较进度计划中工作的实际进度与计划进度,也可以根据进度偏差预测其对总工期及后续工作的影响程度。
A.
匀速进展横道图比较法
B.
非匀速进展横道图比较法
C.
S曲线比较法
D.
前锋线比较法
收藏
纠错
解析
16
[单选题]
在前锋线比较法中,工作实际进度点位置在检查日时间坐标左侧,则两者之间的差值表示()。
A.
该工作实际进度超前的天数
B.
该工作实际进度拖后的天数
C.
该工作的实际投资超额量
D.
劳动量投入的多余量
收藏
纠错
解析
17
[单选题]
在列表比较法中,如果工作尚有总时差大于原有总时差,则说明()。
A.
该工作实际进度超前,超前的时间为两者之差
B.
该工作实际进度拖后,拖后的时间为两者之差
C.
该工作实际进度拖后,拖后的时间为两者之差,且影响总工期
D.
该工作实际进度拖后,拖后的时间为两者之差,但不影响总工期
收藏
纠错
解析
18
[单选题]
已知工程网络计划中某工作的自由时差为2天,总时差为4天。监理工程师在检查进度时发现只有该工作的实际进度拖延,且影响工期1天,则该工作实际进度比计划进度拖延()天。
A.
2
B.
3
C.
4
D.
5
收藏
纠错
解析
19
[单选题]
在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作M的总时差由原计划的2天变为-1天,说明工作M的实际进度()。
A.
拖后3天,影响工期1天
B.
拖后1天,影响工期1天
C.
拖后3天,影响工期2天
D.
拖后2天,影响工期1天
收藏
纠错
解析
20
[单选题]
当采用非匀速进展横道图比较法时,如果表示实际进度的横道线起点落在计划横道线起点的右侧,则二者之间的差距表示工作()。
A.
实际早开工的时间
B.
实际晚开工的时间
C.
超额完成的工作量
D.
拖欠的工作量
收藏
纠错
解析
21
[单选题]

在如图4-17所示的S曲线中,下列选项叙述正确的是()。

A.

X表示拖延的时间,Y表示拖欠的任务量

B.

X表示超前的时间,Y表示拖欠的任务量

C.

X表示拖延的时间,Y表示超额完成的任务量

D.

X表示超前的时间,Y表示超额完成的任务量

收藏
纠错
解析
22
[单选题]
当利用S曲线比较实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的右侧,则该实际进展点与计划S曲线在横坐标方向的距离表示工程项目()。
A.
实际进度超前的时间
B.
实际进度拖后的时间
C.
实际超额完成的任务量
D.
实际拖欠的任务量
收藏
纠错
解析
23
[单选题]
某工程网络计划中工作H的自由时差为3天,总时差为5天。检查进度时发现该工作的实际进度拖延,且影响总工期1天。则工作H的实际进度比计划进度拖延了()天。
A.
3
B.
4
C.
5
D.
6
收藏
纠错
解析
24
[单选题]
当工作在不同单位时间里的进展速度不相等时,累计完成的任务量与时间的关系就不可能是线性关系,此时应采用()进行工作实际进度与计划进度的比较。
A.
非匀速进展横道图比较法
B.
匀速进展横道图比较法
C.
S曲线比较法
D.
前锋线比较法
收藏
纠错
解析
25
[单选题]

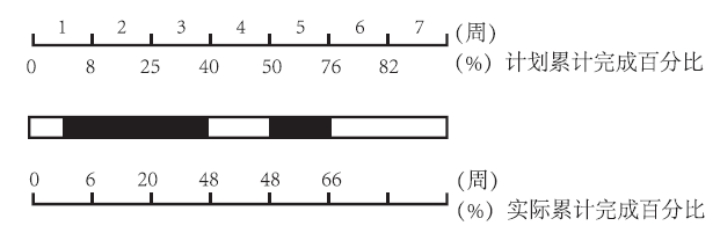

某钢筋工程计划用7周完成,每周计划和实际累计完成情况如下图所示,关于该工程进度比较结果的说法,正确的是()。

A.

实际开始时间晚于计划开始时间1周

B.

第2周末实际进度比计划进度提前5%

C.

第4周内计划完成的任务量为10%

D.

第5周内实际任务量比计划任务量拖后10%

收藏
纠错
解析
26
[单选题]

某混凝土工程按计划12天完成,下图中标出了截至第7天末的实际施工时间,从图中可以看出()。

A.

第7天内实际进度比计划进度拖后5%

B.

第4天内计划完成的任务量为10%

C.

第5天末实际进度比计划进度拖后5%

D.

该工作实际开始时间比计划开始时间晚1.5天

收藏
纠错
解析
27
[单选题]

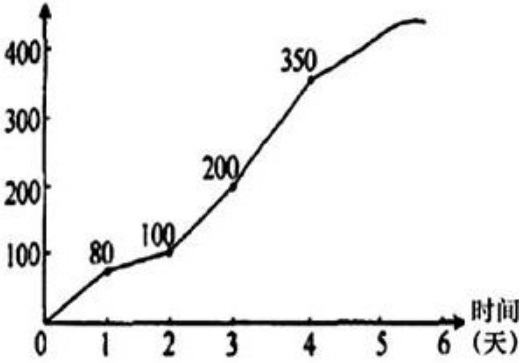

某土方工程计划累计完成工程量的S曲线如下图所示,1~4天每天实际完成工程量分别为90m³、20m³、80m³、100m³,则第3天下班时该工程累计拖欠的工程量为()m³。

A.

10

B.

20

C.

30

D.

60

收藏
纠错
解析
28
[单选题]
采用非匀速进展横道图比较法比较工作实际进度与计划进度时,涂黑粗线的长度表示该工作的()。
A.
计划完成任务量
B.
实际完成任务量
C.
实际进度偏差
D.
实际投入的时间
收藏
纠错
解析
29
[单选题]

某混凝土工程计划进度与实际进度如图4-3所示,以总量的百分比计,该图表明本工程()。

A.

第1周内实际进度超前5%

B.

第3周内实际进度超前2%

C.

第4周内实际进度拖后1%

D.

第5周内实际进度拖后2%

收藏
纠错
解析
30
[单选题]
香蕉曲线是由()曲线绘制而成的。
A.
ES与LS
B.
EF与LF
C.
ES与EF
D.
LS与LF
收藏
纠错
解析
31
[单选题]

某工程双代号时标网络计划执行到第5周末时,实际进度前锋线如图4-10所示,从图中可以看出()。

A.

工作D拖延2周,不影响工期

B.

工作E拖延1周,影响工期1周

C.

工作F拖延2周,影响工期2周

D.

工作D拖延3周,不影响后续工作

收藏
纠错
解析
32
[单选题]
采用S曲线比较法进行实际进度和计划进度的比较,图形的纵坐标表示()。
A.
时间
B.
资源
C.
时段完成任务量
D.
累计完成任务量
收藏
纠错
解析
33
[单选题]
对大多数工程项目来说,单位时间的资源消耗在整个使用范围内通常是()。
A.
中间多,两头少
B.
中间少,两头多
C.
前期少,后来逐渐增多
D.
前期多,后来逐渐减少
收藏
纠错
解析
34
[单选题]
常用的进度比较方法中,()能直观地反映工程项目的实际进展情况,并可以获得比S曲线更多的信息。
A.
S曲线比较法
B.
横道图比较法
C.
香蕉曲线比较法
D.
前锋线比较法
收藏
纠错
解析
35
[单选题]

检查某工程的实际进度后,绘制的进度前锋线如图4-15所示,在原计划工期不变的情况下,H工作尚有总时差()天。

A.

0

B.

1

C.

2

D.

3

收藏
纠错
解析
36
[单选题]
列表法比较实际进度与计划进度,叙述错误的是()。
A.
如果工作尚有总时差与原有总时差相等,说明该工作实际进度与计划进度一致
B.
如果工作尚有总时差大于原有总时差,说明该工作实际进度超前,超前的时间为二者之差
C.
如果工作尚有总时差小于原有总时差,且仍为非负值,说明该工作实际进度拖后,拖后的时间为二者之差,但不影响总工期
D.
如果工作尚有总时差小于原有总时差,且仍为非负值,说明该工作实际进度拖后,拖后的时间为二者之差,影响总工期
收藏
纠错
解析
37
[单选题]
当采用匀速进展横道图比较法时,如果实际进度的横道线右端点位于检查日期的右侧,则该端点与检查日期的距离表示工作()。
A.
实际少耗费的时间
B.
实际多耗费的时间
C.
进度超前的时间
D.
进度拖后的时间
收藏
纠错
解析
38
[单选题]

利用S曲线比较实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的右侧,则该实际进展点与计划S曲线在水平方向的距离表示工程项目()。

A.

实际进度拖后的时间

B.

实际进度超前的时间

C.

拖欠的任务量

D.

超额完成的任务量

收藏
纠错
解析
39
[单选题]
采用非匀速进展横道图比较法时,如果同一时刻表示计划完成任务量累计百分率的横道线上方累计百分率小于横道线下方累计百分率,表明实际进度()。
A.
拖后
B.
超前
C.
与计划进度一致
D.
偏离计划进度
收藏
纠错
解析
40
[单选题]
香蕉曲线比较法能直观地反映工程项目的实际进展情况,工程项目实施进度的理想状态是任一时刻工程实际进展点应落在()。
A.
香蕉曲线图的范围之外
B.
香蕉曲线图的范围之内
C.
ES曲线的左侧
D.
LS曲线的右侧
收藏
纠错
解析
41
[单选题]
在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作P的总时差由原计划的6d变为-2d,说明工作P的实际进度()。
A.
拖后8d,影响工期2d
B.
拖后6d,影响工期8d
C.
拖后8d,影响工期6d
D.
拖后2d,影响工期1d
收藏
纠错
解析
42
[单选题]
常用的进度比较方法中,可以形象、直观地反映实际进度与计划进度的比较情况的是()。
A.
横道图比较法
B.
S曲线比较法
C.
香蕉曲线比较法
D.
前锋线比较法
收藏
纠错
解析
43

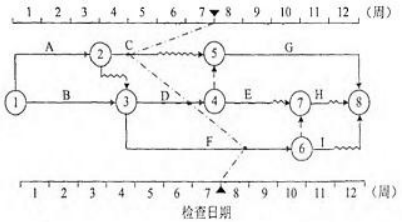

[单选题]

某工程时标网络计划及第7周末前锋线如下图所示,关于实际进度与计划进度比较结果正确的是()。

A.

工作C实际进度拖后2周,影响总工期1周

B.

工作D实际进度提前1周,不影响总工期

C.

工作F实际进度提前1周,不影响总工期

D.

如果按照第7周末结果调整进度计划,工作H可提前开始

收藏
纠错
解析
44

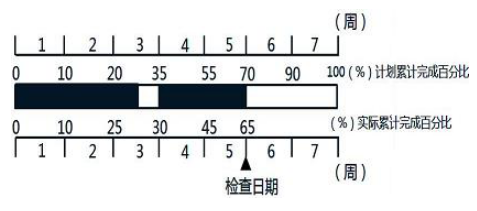

[多选题]

某工作计划进度与实际进度如下所示,图中表明该工作()。

A.

在第1周内按计划正常进行

B.

在第2周末拖欠5%的任务量

C.

在第3周后半周未按计划进行

D.

第5周内实际进度拖后5%

E.

截至检查日期实际进度拖后

收藏
纠错
解析
45

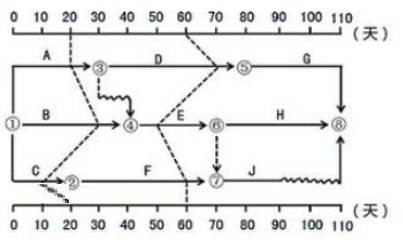

[多选题]

某工程双代号时标网络计划执行至第20天和第60天时,检查实际进度如下图前锋线所示,由图可以得出的结论有()。

A.

第20天检查时,工作A进度正常,不影响总工期

B.

第20天检查时,工作B拖后10天,影响总工期

C.

第20天检查时,工作C拖后10天,不影响总工期

D.

第60天检查时,工作D提前10天,不影响总工期

E.

第60天检查时,工作E拖后10天,影响总工期

收藏
纠错
解析
46
[多选题]
在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的()进行标定。
A.
已完任务量比例
B.
尚余自由时差
C.
尚需作业时间
D.
已消耗劳动量
E.
尚余总时差
收藏
纠错
解析
47
[多选题]

某工程双代号时标网络计划执行到第6周末和第10周末时,检查其实际进度如图4-12前锋线所示。由图可以看出()。

A.

第6周末检查时,工作A拖后2周,不影响总工期

B.

第6周末检查时,工作E进展正常,不影响总工期

C.

第6周末检查时,工作G尚未开始,不影响总工期

D.

第10周末检查时,工作H拖后1周,不影响总工期

E.

第10周末检查时,工作J拖后1周,不影响总工期

收藏
纠错
解析
48
[多选题]

某工作计划进度与实际进度如图4-20所示,可以得到的正确信息有()。

A.

本工作已按计划完成

B.

在第2月前半月内没有进行本工作

C.

在第3月内本工作实际完成的任务量大于计划任务量

D.

到第4月末,本工作拖欠5%的任务量

E.

在第5月内,本工作拖欠10%的任务量

收藏
纠错
解析
49
[多选题]
下列表述中,属于S曲线比较法的绘制步骤的有()。
A.
确定单位时间计划完成任务量
B.
计算不同时间累计完成任务量
C.
根据累计完成任务量绘制S曲线
D.
确定工程项目实际进度与计划进度的比较情况
E.
计算工程项目实际进度比计划进度超前或拖后的时间
收藏
纠错
解析
50
[多选题]

某工程双代号时标网络计划执行到第6周末和第11周末时,检查其实际进度如图4-21前锋线所示,检查结果表明()。

A.

第6周末检查时,工作A拖后1周,不影响总工期

B.

第6周末检查时,工作E提前1周,不影响总工期

C.

第6周末检查时,工作C提前1周,预计总工期缩短1周

D.

第11周末检查时,工作G拖后1周,不影响总工期

E.

第11周末检查时,工作H提前1周,预计总工期缩短1周

收藏
纠错
解析
