第3节 网络计划时间参数的计算第2部分
单选题: 13多选题: 26总题量: 39
1
[单选题]
工作的最早完成时间是指在其所有紧前工作全部完成后,本工作有可能完成的最早时刻,工作的最早完成时间等于()。
A.
最早开始时间与其持续时间之和
B.
最早开始时间与其持续时间之差
C.
最迟完成时间与其持续时间之和
D.
最迟完成时间与其持续时间之差
收藏
纠错
解析
2
[单选题]
某网络计划中,工作Q有两项紧前工作M、N,M、N工作的持续时间分别为4d和5d,M、N工作的最早开始时间分别是第9天和第11天,则工作Q的最早开始时间为第()天。
A.
9
B.
16
C.
15
D.
13
收藏
纠错
解析
3
[单选题]
在某工程网络计划中,已知工作M的总时差和自由时差分别为4d和2d,监理工程师检查实际进度时发现,该工作的持续时间延长了3d,说明此时工作M的实际进度()。
A.
不影响总工期,但其后续工作的最早开始时间将推迟1d
B.
既不影响总工期,也不影响其后续工作的最早开始时间
C.
将影响其总工期推迟3d,但不影响其后续工作的最早开始时间
D.
既影响总工期,又影响其后续工作,均拖延3d
收藏
纠错
解析
4
[单选题]

下图所示双代号网络计划的关键路线为()。

A.

①→⑧

B.

①→②→⑥→⑧

C.

①→③→⑦→⑧

D.

①→④→⑤→⑦→⑧

收藏
纠错

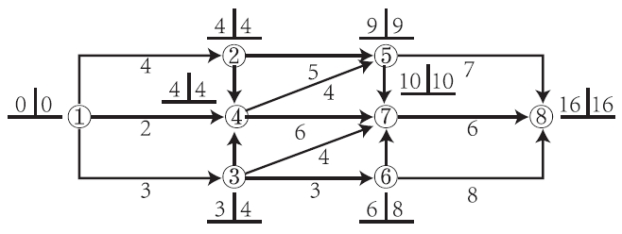

解析
5
[单选题]

某双代号网络计划如下图所示(单位:d),则工作E的自由时差为()d。

A.

0

B.

4

C.

2

D.

15

收藏
纠错
解析
6
[单选题]
某工作有2个紧后工作,紧后工作的总时差分别是3d和5d,对应的间隔时间分别是4d和3d,则该工作的总时差是()d。
A.
6
B.
8
C.
9
D.
7
收藏
纠错
解析
7
[单选题]
在双代号网络计划中,工作的最早开始时间应为其所有紧前工作()。
A.
最早完成时间的最大值
B.
最早完成时间的最小值
C.
最迟完成时间的最大值
D.
最迟完成时间的最小值
收藏
纠错
解析
8
[单选题]
在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第15天和第18天,其持续时间为7d。工作M有2项紧后工作,它们的最早开始时间分别为第24天和第26天,则工作M的总时差和自由时差()。
A.
分别为4d和3d
B.
均为3d
C.
分别为3d和2d
D.
均为2d
收藏
纠错
解析
9
[单选题]

单代号网络计划中,工作C的已知时间参数(单位:d)标注如下图所示,则该工作的最迟开始时间、最早完成时间和总时差分别是()d。

A.

3、10、5

B.

3、8、5

C.

5、10、2

D.

5、8、2

收藏
纠错
解析
10

[单选题]

某工程双代号网络计划中,工作N两端节点的最早时间和最迟时间如下图所示,则工作N总时差为()天。

A.

4

B.

1

C.

2

D.

3

收藏
纠错
解析
11
[单选题]
双代号网络计划中,某工作持续时间为5天,其开始节点的最早时间和最迟时间分别为14天和17天,完成节点的最早时间和最迟时间分别为23天和29天,该工作的总时差是()天。
A.
3
B.
4
C.
6
D.
10
收藏
纠错
解析
12
[单选题]
在工程网络图中,工作K的最迟完成时间为第20天,其持续时间为6天,该工作有三项紧前工作,它们的最早完成时间分别为第8天、第10天、第12天,则工作K的总时差为()天。
A.
8
B.
6
C.
4
D.
2
收藏
纠错
解析
13

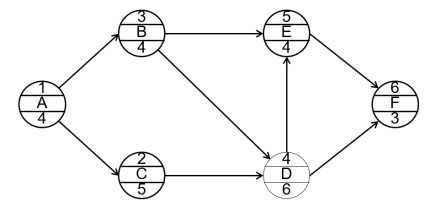

[单选题]

某工程单代号网络计划如下图所示(时间单位:天),下列说法错误的是()。

A.

工作E是关键工作

B.

工作B的自由时差为0

C.

工作D的总时差为2天

D.

工作F的最迟开始时间为22天

收藏
纠错
解析
14

[多选题]

某工程双代号网络计划中各项工作的最早开始时间和最迟开始时间如图3-58所示,该计划表明()。

A.

工作4—5与工作6—7的总时差相等

B.

工作2—6与工作3—5的自由时差相等

C.

工作3—7的总时差与自由时差相等

D.

工作1—3的总时差与自由时差相等

E.

工作1—2与工作1—3的自由时差相等

收藏
纠错
解析
15
[多选题]

某分部工程双代号网络计划如图3-60所示。图中已标出每个节点的最早时间和最迟时间,该计划表明()。

A.

工作1—3为关键工作

B.

工作1—4的总时差为1

C.

工作3—6的自由时差为0

D.

工作4—8的自由时差为0

E.

工作6—10的总时差为3

收藏
纠错
解析
16
[多选题]

在图3-64所示的双代号网络计划中,关键线路有()。

A.

①→②→⑥→⑧

B.

①→③→⑥→⑧

C.

①→③→⑤→⑧

D.

①→③→⑤→⑥→⑧

E.

①→④→⑤→⑥→⑧

收藏
纠错
解析
17
[多选题]

某工程双代号网络计划如图3-69所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。

A.

工作1—2和工作1—3均为关键工作

B.

工作1—4的总时差为2

C.

工作2—6和工作3—6均为关键工作

D.

工作4—5的总时差和自由时差相等

E.

工作5—7的自由时差为1

收藏
纠错
解析
18
[多选题]

某工程双代号网络计划如图3-71所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。

A.

工作1—2为关键工作

B.

工作1—3的自由时差为0

C.

工作3—5为关键工作

D.

工作4—7的总时差为0

E.

工作5—7的总时差为0

收藏
纠错
解析
19
[多选题]

某工程双代号网络计划如图3-73所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。

A.

工作1—3的总时差与自由时差相等

B.

工作2—4和工作3—6均为关键工作

C.

工作2—6的总时差与自由时差相等

D.

工作3—5的总时差与自由时差相等

E.

工作4—7与工作5—7的自由时差相等

收藏
纠错
解析
20
[多选题]

某工程单代号网络计划如图3-74所示,其中关键工作有()。

A.

工作B

B.

工作C

C.

工作D

D.

工作E

E.

工作H

收藏
纠错
解析
21
[多选题]
网络计划中工作的自由时差是指该工作()。
A.
最迟完成时间与最早完成时间的差
B.
与其所有紧后工作自由时差与间隔时间和的最小值
C.
所有紧后工作最早开始时间的最小值与本工作最早完成时间的差值
D.
与所有紧后工作间波形线段水平长度和的最小值
E.
与所有紧后工作间间隔时间的最小值
收藏
纠错
解析
22
[多选题]

某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,图中表明()

A.

工作1~4为关键工作

B.

工作4~7为关键工作

C.

工作1~3的自由时差为0

D.

工作3~7的总时差为3d

E.

关键线路有3条

收藏
纠错
解析

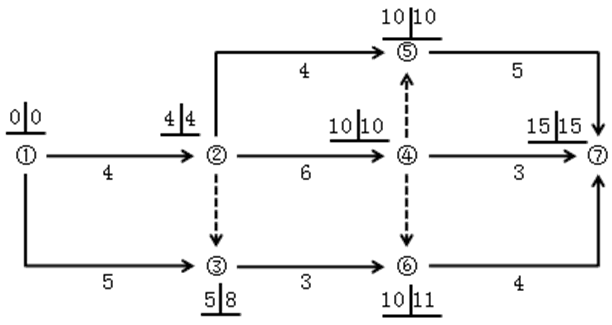

23
[多选题]
在双代号网络计划中,当计划工期等于计算工期时,关键工作的特点有()。
A.
关键工作两端的节点必为关键节点
B.
关键工作的总时差和自由时差均等于零
C.
关键工作紧前工作必然也是关键工作
D.
关键工作只有一个紧后工作时,该紧后工作也是关键工作
E.
关键工作只能在关键线路上
收藏
纠错
解析

24
[多选题]

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。

A.

工作1—3的最迟完成时间为8

B.

工作4—7为关键工作

C.

工作2—5的总时差为零

D.

工作3—6的总时差为1

E.

工作6—7的总时差为1

收藏
纠错
解析
25
[多选题]

某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。

A.

关键线路有2条

B.

工作1-3与工作3-6的总时差相等

C.

工作4-7与工作5-7的自由时差相等

D.

工作2-6的总时差与自由时差相等

E.

工作3-6的总时差与自由时差不等

收藏
纠错
解析
26
[多选题]
下列选项中,自由时差的特点有()。
A.
在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间
B.
总时差为零时自由时差必然为零
C.
非关键线路上自由时差一定为零
D.
它为全线路所共有
E.
自由时差一定小于等于总时差
收藏
纠错
解析

27
[多选题]
下列选项中,属于网络计划时间参数的有()。
A.
工作持续时间
B.
节点时差
C.
最早完成时间
D.
节点最早时间
E.
总时差
收藏
纠错
解析
28
[多选题]

某分部工程双代号网络计划如图3-61所示(时间单位:天),图中已标出每个节点的最早时间和最迟时间,该计划表明()。

A.

所有节点均为关键节点

B.

所有工作均为关键工作

C.

计算工期为15天且关键线路有两条

D.

工作1—3与工作1—4的总时差相等

E.

工作2—7的总时差和自由时差相等

收藏
纠错
解析
29
[多选题]

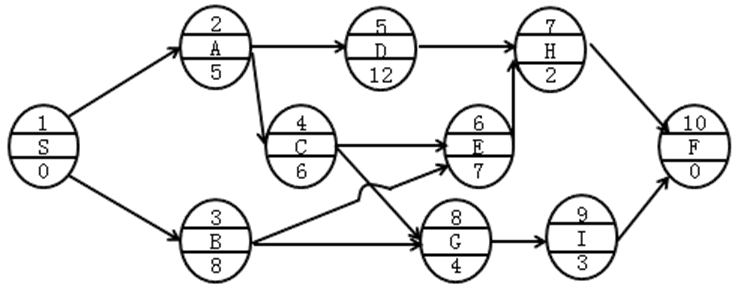

某工程双代号网络计划如图3-65所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。

A.

工作2—5为关键工作

B.

工作6—7为关键工作

C.

工作1—6的自由时差为0

D.

工作4—7的自由时差为0

E.

工作2—3的自由时差为1

收藏
纠错
解析
30

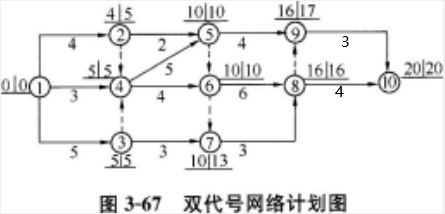

[多选题]

某工程双代号网络计划如图3-67所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。

A.

工作4—6为关键工作

B.

工作2—5的总时差为4

C.

工作7—8的自由时差为3

D.

工作3—7的自由时差为5

E.

工作5—9的总时差为3

收藏
纠错
解析
31
[多选题]
在单代号网络计划中,如果工作i只有一项紧后工作j,则工作i的总时差等于()。
A.
工作i的最迟完成时间与工作i的最早完成时间之差
B.
工作J的最早开始时间与工作i的最早完成时间之差
C.
工作i与工作j的时间间隔加上工作j的总时差
D.
工作i的最迟开始时间与工作i的最早开始时间之差
E.
工作j的最早开始时间与工作i的最迟完成时间之差
收藏
纠错
解析

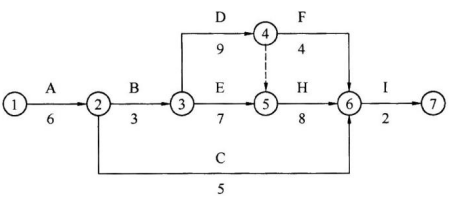

32
[多选题]

某工程双代号网络计划如图3-75所示,图中已标明每项工作最早开始时间和最迟开始时间,该计划表明()。

A.

工作1—3的自由时差为2

B.

工作2—5为关键工作

C.

工作2—4的自由时差为1

D.

工作3—6的总时差为零

E.

工作4—7自由时差4

收藏
纠错
解析
33
[多选题]

某工程双代号网络计划如图3-76所示,下列选择中正确的有()。

A.

计算工期为14

B.

工作F为关键工作

C.

工作D的总时差为2

D.

工作I的最早开始时间为9

E.

工作A的总时差为5

收藏
纠错
解析
34
[多选题]

某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明()。

A.

工作1—3的总时差为1

B.

工作2—5的自由时差为1

C.

工作2—6的总时差为2

D.

工作4—7的总时差为4

E.

工作5—7为关键工作

收藏
纠错
解析
35
[多选题]

某工程双代号网络计划如下图所示(时间单位:d),图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明()。

A.

工作1—3的自由时差为0

B.

工作2—4的自由时差为2d

C.

工作2—5为关键工作

D.

工作3—5的总时差为0

E.

工作4—6的总时差为2d

收藏
纠错
解析
36
[多选题]
工作总时差、自由时差及相邻两项工作之间时间间隔的关系为()。
A.
工作自由时差为零,其总时差一定为零
B.
工作总时差为零,其自由时差一定为零
C.
工作自由时差一定不会超过其总时差
D.
工作总时差等于其自由时差与紧后工作时间间隔之和
E.
工作自由时差一定不会超过该工作与其紧后工作之间的时间间隔
收藏
纠错
解析
37
[多选题]

某工程单代号网络计划如下图所示(图中节点上方数字为节点编号),其中关键线路有()。

A.

1→2→3→8

B.

1→2→3→6→8

C.

1→2→5→6→8

D.

1→2→5→7→8

E.

1→4→7→8

收藏
纠错
解析
38
[多选题]

某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表明()。

A.

工作1—2的自由时差为0

B.

工作2—5的总时差为7d

C.

工作3—4为关键工作

D.

工作3—5为关键工作

E.

工作4—6的总时差为0

收藏
纠错
解析

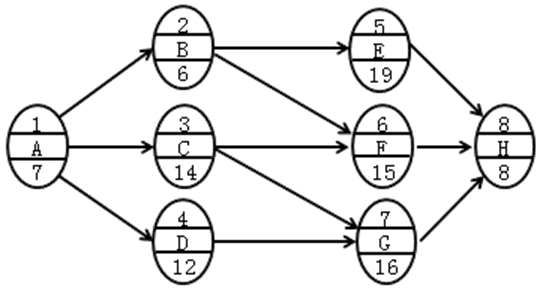

39
[多选题]

某单代号网络计划如下图所示,下列说法正确的有()。

A.

工作B的最早开始时间是4

B.

工作B的最迟完成时间是8

C.

工作B的自由时差是7

D.

关键线路有2条

E.

工作E是关键工作

收藏
纠错
解析
