第3节 非节奏流水施工
单选题: 19多选题: 3总题量: 22
1
[单选题]
建设工程组织非节奏流水施工时,计算流水步距的基本步骤是()。
A.
取最大值→错位相减→累加数列
B.
错位相减→累加数列→取最大值
C.
累加数列→错位相减→取最大值
D.
累加数列→取最大值→错位相减
收藏
纠错
解析
2
[单选题]

某分部工程有两个施工过程,分为3个施工段组织非节奏流水施工,各施工过程的流水节拍分别为3天、5天、5天和4天、4天、5天,则两个施工过程之间的流水步距是()天。

A.

2

B.

3

C.

4

D.

5

收藏
纠错
解析
3
[单选题]

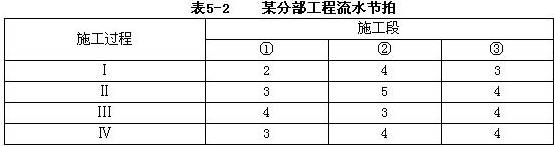

某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天)见下表。则流水施工工期为()天。

A.

23

B.

22

C.

21

D.

20

收藏
纠错
解析
4
[单选题]
组织非节奏流水施工时,其特点之一是()。
A.
各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间
B.
同一施工过程的流水节拍不全相等,从而使专业工作队有时无法连续作业
C.
相邻施工过程的流水步距不全相等,从而使专业工作队数大于施工过程数
D.
虽然在施工段上没有空闲时间,但有的专业工作队有时无法连续作业
收藏
纠错
解析
5
[单选题]

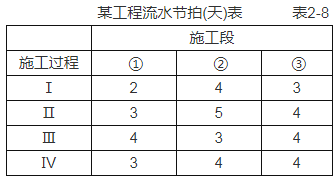

某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍见表2—8。则施工过程A与B、B与C、C与D之间的流水步距分别为()。

A.

3天、4天、5天

B.

3天、5天、4天

C.

4天、5天、3天

D.

5天、4天、3天

收藏
纠错
解析
6
[单选题]
建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式是()。
A.
非节奏流水施工和一般的成倍节拍流水施工
B.
固定节拍流水施工和加快的成倍节拍流水施工
C.
加快的成倍节拍流水施工和一般的成倍节拍流水施工
D.
加快的成倍节拍流水施工和非节奏流水施工
收藏
纠错
解析
7
[单选题]

某分部工程有4个施工过程,分为3个施工段组织流水施工,流水节拍分别为4d、3d、2d;3d、2d、2d;4d、2d、5d和3d、2d、4d。则流水施工工期为()。

A.

19

B.

20

C.

22

D.

23

收藏
纠错
解析
8
[单选题]

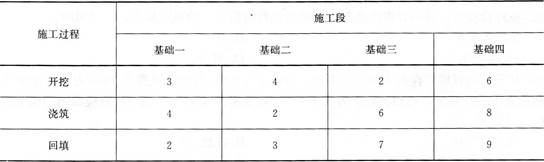

某建筑物基础工程的施工过程、施工段划分和流水节拍(天)见下表。如果组织非节奏流水施工,则基础二浇筑完工时间为第()天。

A.

9

B.

11

C.

14

D.

15

收藏
纠错
解析
9
[单选题]

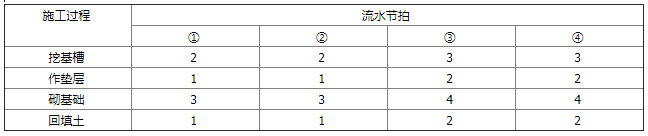

某基础工程包括挖基槽、做垫层、砌基础和回填土4个施工过程,分为4个施工段组织流水施工,各施工过程在各施工段的流水节拍见下表(时间单位:天)。根据施工工艺要求,在砌基础之间提前插入2天。则本基础工程的流水工期是()天。

A.

21

B.

22

C.

23

D.

25

收藏
纠错
解析
10
[单选题]

某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为2、4、3、4天和3、5、4、5天,则流水步距和流水施工工期分别为()天。

A.

2和19

B.

3和20

C.

4和20

D.

5和19

收藏
纠错
解析
11
[单选题]

某分部工程划分为2个施工过程、3个施工段组织流水施工,流水节拍分别为2天、4天、3天和3天、5天、4天,则流水施工工期为()天。

A.

12

B.

13

C.

14

D.

15

收藏
纠错
解析
12
[单选题]

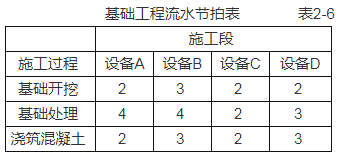

某厂需要修建4台设备的基础工程,施工过程包括基础开挖、基础处理和浇筑混凝土。因设备型号与基础条件等不同,使得4台设备(施工段)的各施工过程有着不同的流水节拍,见表2-6。则流水施工工期是()。

A.

16

B.

18

C.

20

D.

22

收藏
纠错
解析
13
[单选题]

某分部工程有两个施工过程,各分为3个施工段组织流水施工,流水节拍分别为4天、4天、5天和4天、5天、6天,则流水步距和流水施工工期分别为()天。

A.

4和16

B.

4和19

C.

5和17

D.

5和19

收藏
纠错
解析
14
[单选题]

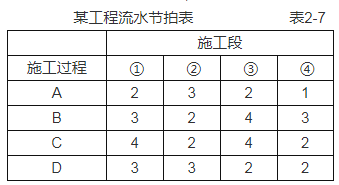

某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2—7,则流水施工工期为()天。

A.

17天

B.

18天

C.

19天

D.

20天

收藏
纠错
解析
15
[单选题]

某分部工程有3个施工过程,各分为4个施工段组织流水施工,流水节拍分别为4天、3天、2天、4天,2天、5天、4天、4天和4天、3天、3天、5天,则流水施工工期为()。

A.

22天

B.

23天

C.

24天

D.

25天

收藏
纠错
解析
16
[单选题]

某分部工程有两个施工过程,分为4个施工段组织流水施工,流水节拍分别为3天、4天、4天、5天和4天、3天、4天、5天,则流水步距为()天。

A.

3

B.

4

C.

5

D.

6

收藏
纠错
解析
17
[单选题]
某工程组织非节奏流水施工,两个施工过程在4个施工段上的流水节拍分别为5、8、4、4天和7、2、5、3天,则该工程的流水施工工期是()天。
A.
16
B.
21
C.
25
D.
28
收藏
纠错
解析
18
[单选题]

某分部工程有2个施工过程,各分为4个施工段组织流水施工,流水节拍分别为3d、4d、3d、3d和2d、5d、4d、3d,则流水步距和流水施工工期分别为()。

A.

3和16

B.

3和17

C.

5和18

D.

5和19

收藏
纠错
解析
19
[单选题]

某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(d)见下表,则施工过程A与B、B与C、C与D之间的流水步距分别为()。

A.

2d、3d、4d

B.

3d、2d、4d

C.

3d、4d、1d

D.

1d、3d、5d

收藏
纠错
解析
20
[多选题]
关于流水施工的说法中,反映建设工程非节奏流水施工特点的有()。
A.
专业工作队数大于施工过程数
B.
各个施工段上的流水节拍相等
C.
有的施工段之间可能有空闲时间
D.
各个专业工作队能够在施工段上连续作业
E.
相邻施工过程的流水步距不尽相等
收藏
纠错
解析
21
[多选题]
下列选项中,属于潘特考夫斯基法基本步骤的有()。
A.
将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列
B.
对每一个施工过程在各施工段上的流水节拍依次累加
C.
对每一个施工过程在各施工段上的流水节拍依次相减
D.
在差数列中取最小值确定为相邻两个施工过程的流水步距
E.
在差数列中取最大值,即确定为相邻两个施工过程的流水步距
收藏
纠错
解析
22
[多选题]
等节奏流水施工与非节奏流水施工的共同特点是()。
A.
相邻施工过程的流水步距相等
B.
施工段之间可能有空闲时间
C.
专业工作队数等于施工过程数
D.
各施工过程在各施工段的流水节拍相等
E.
各个专业工作队在各施工段上能够连续作业
收藏
纠错
解析
答题卡
重做
多选题(3题)
