第1节 建设工程质量控制
简答题: 18总题量: 18
1
[简答题]

某综合楼建筑面积4000m²,是一栋7层L形平面建筑,底面为营业厅,2层以上为住宅。底层层高3.5m,2层以上层高3.0m,总高21.5m,基础为混凝土灌注桩基,上部为现浇钢筋混凝土梁、板、柱的框架结构,主体结构采用C20混凝土,砖砌填充墙。施工单位按照监理单位批准的施工方案组织施工,于2008年8月7日完工,经竣工验收后,发现未达到质量合格标准。

收藏
纠错
解析
问题:
1、

工程达到什么条件时,方可进行竣工验收?

未作答
2、

简述竣工验收的内容和程序。

未作答
3、

简述工程质量验收的基本要求。

未作答
4、

工程验收时质量不符合要求应如何处理?

未作答
5、

单位工程验收的内容包括哪些?

未作答
2
[简答题]

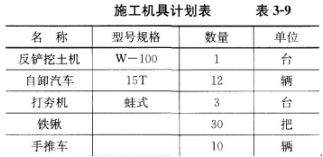

某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720m²,地下二层,地上十二(局部十七)层。建筑物占地面积为741.3m²。东西向长80.26m,南北向宽18.76m。基底相对标高为-5.895m,+0.000相对标高为55.15m。 在施工前,施工单位编制了各分部分项工程施工方案,其中包括《××住宅楼小区4号楼土方开挖施工方案》。 在该施工方案中确定的工期计划及施工机具计划,见表3-9。土方开挖工期8天。

1.施工步骤及方法说明 (1)开挖前应对施工现场地上障碍物和地下有关影响施工的各种管网清除和处理完毕。 (2)根据开挖图,测量员撒好开挖上口灰线,测定地表标高,确定开挖深度。采用放坡大开挖法进行施工,按1:1进行放坡。 (3)整个基坑呈长方形,先挖第一步表面渣土,第二步用挖土机一次挖至基底标高上30cm,再人工清土至基底标高,基底须清理平整。清理时由测量人员钉木桩,拉通线检查槽底平面尺寸和标高。 (4)按公司文明施工现场安全防护要求,对基坑上口边缘设1.2m高防护栏杆,栏杆内挂密目网。 (5)进行第二步土方开挖时,马道留在基坑西南角,宽4m,坡度宜缓,满足运土车爬坡要求。从西向东进行土方施工。 (6)基坑全部开挖后,应尽快进行垫层施工,尽量避免扰动基底。 (7)基坑四周安全范围内无建筑物,故对边坡不加支撑,边坡上方也不得堆放土方和材料。 (8)为防止现场和道路起尘污染环境,每班配备专用的水管在现场洒水。 2.施工顺序 (1)根据现场实际情况,机械挖土顺序为由西向东开挖,为防止挖掘过程中扰动老土,机械挖土时坑底预留30cm左右用人工挖土至设计标高。 (2)施工分层,根据基槽开挖深度、土质水位等情况确定分两层开挖,第一层为从自然地平至-3.000,第二层为-3.000至设计标高以上30cm。 在土方开挖施工完毕后,施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场,在项目经理的组织下进行了基坑验槽。 在基坑验槽过程中,各方对基坑的各个重点位置进行了重点观察,未发现异常。最终,此次基坑验槽合格通过。 该栋号施工至地上三层时,施工单位又进行了土方回填的工作。

收藏
纠错
解析
问题:
1、

土方开挖施工质量控制的要点是什么?

未作答
2、

文中所述的基坑验槽工作有何不妥之处?

未作答
3、

该施工单位进行土方回填工作的时候应当把握哪些施工质量控制要点?

未作答
3
[简答题]

某大学投资兴建一综合实验楼,结构采用现浇框架一剪力墙结构体系,地上建筑为15层,地下建筑为2层,通过公开招标,确定了某施工单位为中标单位,双方签订了施工承包合同。 该工程采用筏形基础,按流水施工方案组织施工,在第一段施工过程中,材料已送检,为了在雨期来临之前完成基础工程施工,施工单位负责人未经监理许可,在材料送检时擅自施工,待筏基浇筑完毕后发现水泥实验报告中某些检验项目质量不合格,如果返工重做工期将拖延15天,经济损失达1.32万元。 某天凌晨两时左右,该综合实验楼发生一起6层悬臂式雨篷根部突然断裂的恶性质量事故,雨篷悬挂在墙面上,幸好未造成人员伤亡。该工程为6层砌体结构宿舍楼,建筑面积2784m²,经事故调查、原因分析,发现造成该质量事故的主要原因是施工队伍素质差,在施工时将受力钢筋位置放错,使悬臂结构受拉区无钢筋而产生脆性破坏。

收藏
纠错
解析
问题:
1、

施工单位未经监理单位许可即进行混凝土浇筑,该做法是否正确?如果不正确,施工单位应如何做?

未作答
2、

为了保证该综合实验楼的工程质量达到设计和规范要求,施工单位对进场材料应如何进行质量控制?

未作答
3、

如果该工程施工过程中实施了工程监理,监理单位对该起质量事故是否应承担责任?原因是什么?

未作答
4
[简答题]

某工程建设项目施工阶段的监理中,监理工程师对承建商在施工现场制作的钢筋混凝土预制板进行质量检查,抽查了500块预制板,发现其中存在较多的质量问题,见表3—10。

在进入房屋装饰装修阶段前一个月,由于预期资金没有完全到位,建设单位提出设计变更,降低装修标准。

收藏
纠错
解析
问题:
1、

监理工程师宜选择哪种方法来分析上述存在的质量问题?

未作答
2、

产品的主要质量问题是什么?监理工程师应如何处理?

未作答
3、

针对上述设计变更情况,监理工程师如何控制?

未作答
5
[简答题]

某工程在实施过程中发生如下事件: 事件1:由于工程施工工期紧迫,建设单位在未领取施工许可证的情况下,要求项目监理机构签发施工单位报送的《工程开工报审表》。 事件2:在未向项目监理机构报告的情况下,施工单位按照投标书中打桩工程及防水工程的分包计划,安排了打桩工程施工分包单位进场施工,项目监理机构对此做了相应处理后书面报告了建设单位。建设单位以打桩施工分包单位资质未经其认可就进场施工为由,不再允许施工单位将防水工程分包。 事件3:桩基工程施工中,在抽检材料试验未完成的情况下,施工单位已将该批材料用于工程,专业监理工程师发现后予以制止。其后完成的材料试验结果表明,该批材料不合格,经检验,使用该批材料的相应工程部位存在质量问题,需进行返修。 事件4:施工中,由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。施工单位安装时发现该设备的部分部件损坏。对此,建设单位要求施工单位承担损坏赔偿责任。 事件5:上述设备安装完毕后进行的单机无负荷试车未通过验收,经检验认定是因为设备本身的质量问题造成的。

收藏
纠错
解析
问题:
1、

指出事件1和事件2中建设单位做法的不妥之处,说明理由。

未作答
2、

针对事件2,项目监理机构应如何处理打桩工程施工分包单位进场存在的问题?

未作答
3、

对事件3中的质量问题,项目监理机构应如何处理?

未作答
4、

指出事件4中建设单位做法的不妥之处,说明理由。

未作答
5、

事件5中,单机无负荷试车由谁组织?其费用是否包含在合同价中?因试车验收未通过所增加的各项费用由谁承担?

未作答
6
[简答题]

某工程,建设单位委托监理单位实施施工阶段监理。按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。 在施工过程中,发生如下事件: 事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经核查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。 事件2:专业监理工程师对使用商品混凝土的现浇结构验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。 事件3:空调设备安装前,监理人员发现建设单位与空调设备供货单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供货单位签订了供货和安装合同。 事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。

收藏
纠错
解析
问题:
1、

写出项目监理机构对事件1的处理程序。

未作答
2、

针对事件2中现浇结构的质量问题,建设单位、监理单位和施工总承包单位是否应承担责任?说明理由。

未作答
3、

事件3中,分别指出建设单位和设备安装分包单位做法的不妥之处,说明理由并写出正确做法。

未作答
4、

写出专业监理工程师对事件4中质量缺陷的处理程序。

未作答
7
[简答题]

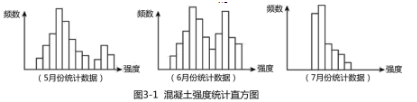

某工程,监理单位承担其中A、B、C三个施工标段的监理任务。A标段施工由甲施工单位承担,B、C标段施工由乙施工单位承担。 工程实施过程中发生以下事件。 事件1:A标段基础工程完工并经验收后,基础局部出现开裂。总监理工程师立即向甲施工单位下达“工程暂停令”,经调查分析,该质量事故是由于设计不当所致。 事件2:建设单位负责供应的一批钢材运抵A标段现场后,项目监理机构查验了该批钢材的质量证明文件,并按规定进行了抽检。 事件3:B、C两个标段5、6、7三个月混凝土试块抗压强度统计数据的直方图如图3-1所示。

事件4:专业监理工程师巡视时发现,乙施工单位的专职安全生产管理人员离岗,临时由甲施工单位的安全生产管理人员兼管B、C标段现场安全。 事件5:C标段工程设计中采用隔震抗震新技术,为此,项目监理机构组织了设计技术交底会。针对该项新技术,乙施工单位拟在施工中采用相应的新工艺。

收藏
纠错
解析
问题:
1、

针对事件1,写出项目监理机构处理基础工程质量事故的程序。

未作答
2、

事件2中,项目监理机构应查验钢材的哪些质量证明文件?

未作答
3、

针对事件3,指出5、6、7三个月的直方图分别属于哪种类型,并分别说明其形成原因。

未作答
4、

事件4中,专业监理工程师应如何处理所发现的情况?

未作答
5、

事件5中,项目监理机构组织设计技术交底会是否妥当?针对乙施工单位拟采用的新工艺,写出项目监理机构的处理程序。

未作答
8
[简答题]

某实施监理的工程,在招标和施工阶段发生如下事件: 事件1:招标单位要求:投标人报价不得低于的招标人规定的最低投标限价;投标人提交的投标保证金必须从其基本账户转出;中标人的投标保证金不予退还;投标人在投标截止日前撤回或投标截止日后撤销投标文件的,投标保证金不予退还。 事件2:监理单位按《建设工程监理合同<示范文本>》(GF-2012-0202)签订了监理合同,合同价80万元,工期5个月,各项资源均匀发生。因设计变更工期增加1个月,相关准备及善后工作1个月,监理单位实际监理时间为7个月。 事件3:项目监理机构进行框架梁混凝土试块抗压强度数据统计分析,不同部位统计时出现了如图1所示的四种分布的直方图。

事件4:施工单位完成自检工作后,总监理工程师要求总监理工程师代表组织工程竣工预验收,专业监理工程师组织编写工程质量评估报告,该报告经总监理工程师审核签字后方可直接报送建设单位。

收藏
纠错
解析
问题:
1、

指出事件1中招标单位的要求是否正确,说明理由。

未作答
2、

事件2中,监理单位最终可获得的工作酬金是多少?

未作答
3、

事件3中四种直方图是否正常,若不正常说明其类型及形成的主要原因。

未作答
4、

指出事件4中总监理工程师要求的不妥之处,写出正确做法。

未作答
9
[简答题]

某工程,建设单位委托监理单位承担施工阶段的监理任务,总承包单位按照施工合同约定选择了设备安装分包单位。施工时,专业监理工程师在现场巡视时发现设备安装分包单位违章作业,有可能导致发生重大质量事故。总监理工程师口头要求总承包单位暂停分包单位施工,但总承包单位未予执行。总监理工程师随即向总承包单位下达了《工程暂停令》,总承包单位在向设备安装分包单位转发《工程暂停令》前,发生了设备安装质量事故。

收藏
纠错
解析
问题:
1、

现场所发生的质量事故中,总监理工程师是否可以口头要求暂停施工?建设单位、监理单位、总承包单位和设备安装分包单位在此次事故中各自应承担的责任,说明理由。

未作答
10
[简答题]

某施工单位通过投标,承揽了某建设单位的某施工项目的施工任务,由某监理单位对该工程实行工程监理。该工程基础类型为墙下钢筋混凝土条形基础,局部筏形基础,结构形式为现浇剪力墙结构,楼板采用无粘结预应力混凝土。该施工单位缺乏预应力混凝土的施工经验,对该楼板无粘结预应力施工有难度,屋面防水采用SBS改性沥青防水卷材,外墙面喷涂,内墙面和顶棚刮腻子喷大白,屋面保温采用憎水珍珠岩,外墙保温采用聚苯保温板。

收藏
纠错
解析
问题:
1、

承包商对进场材料如何向监理报验?

未作答
2、

为了保证该工程质量达到设计和规范要求,承包商对进场材料应采取哪些质量控制方法?

未作答
3、

工程建设单位、设计单位、施工单位、监理单位在施工阶段的质量控制目标是什么?

未作答
4、

工程施工质量控制过程中,谁是自控主体?谁是监控主体?

未作答
11
[简答题]

某工程,监理公司承担施工阶段监理任务,建设单位采用公开招标方式选定承包单位。在招标文件中对省内与省外投标人提出了不同的资格要求,并规定2002年10月30日为投标截止时间。甲、乙等多家承包单位参加投标,乙承包单位11月5日方提交投标保证金。11月3日由招标办主持举行了开标会。但本次招标由于招标人原因导致招标失败。 建设单位重新招标后确定甲承包单位中标,并签订了施工合同。施工开始后,建设单位要求提前竣工,并与甲承包单位协商签订了书面协议,写明了甲承包单位为保证施工质量采取的措施和建设单位应支付的赶工费用。施工过程中发生了混凝土工程质量事故。经调查组技术鉴定,认为是甲承包单位为赶工拆模过早,混凝土强度不足造成。该事故未造成人员伤亡,但导致直接经济损失4.8万元。质量事故发生后,建设单位以甲承包单位的行为与投标书中的承诺不符,不具备履约能力,又不可能保证提前竣工为由,提出终止合同。甲承包单位认为事故是因建设单位要求赶工引起,不同意终止合同。建设单位按合同约定提请仲裁,仲裁机构裁定终止合同,甲承包单位决定向具有管辖权的法院提起诉讼。

收藏
纠错
解析
问题:
1、

指出该工程招投标过程中的不妥之处,并说明理由。招标人招标失败造成投标单位损失是否应给予补偿?说明理由。

未作答
2、

上述质量事故发生后,在事故调查前,总监理工程师应做哪些工作?

未作答
3、

上述质量事故的调查组应由谁组织?监理单位是否应参加调查组?说明理由。

未作答
4、

上述质量事故的技术处理方案应由谁提出?技术处理方案核签后,总监理工程师应完成哪些工作?该质量事故处理报告应由谁提出?

未作答
5、

(1)建设单位与甲承包单位所签协议是否具有与施工合同相同的法律效力?说明理由。 (2)具有管辖权的法院是否可依法受理甲承包单位的诉讼请求?为什么?

未作答
12
[简答题]

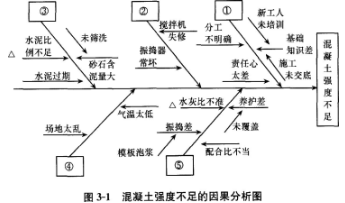

某监理单位通过招标方式取得了某项目的施工监理任务,监理机构编制了监理规划和监理实施细则。 根据混凝土试块的强度,判定某楼层柱子混凝土强度时,强度等级不足。在监理工程师的指导下,承包商绘制出了如图3-1所示的因果分析图。

监理工程师在该项目的实施过程中遇到了以下几种情况: (1)该地区地质条件复杂,应业主建议承包商决定将桩基础工程分包给一家专业基础工程公司; (2)该工程质量要求高,建设单位要求监理工程师要严把主要材料、设备进场的质量关; (3)建设单位要求严格把好每一道工序的施工质量关,要达到合同规定的质量标准和要求; (4)建设单位要求必须确保所使用的混凝土拌合料、砂浆材料和钢筋混凝土承重结构及承重焊缝的强度达到质量要求的标准; (5)在附属道路的修筑过程中,监理工程师发现路基填筑质量没有达到规定的质量要求,监理工程师及时下了暂停施工令,并要求返工。但是,承包商对此采取拖延策略,拒不整改,反而通过有关方面做监理工程师的说服工作而同意不返工,双方僵持不下,持续很久,影响了工程正常进行; (6)在进行某层钢筋混凝土楼板浇筑混凝土施工时,土建监理工程师获悉该层楼板钢筋施工虽然已经监理工程师检查认可签证,但其中埋设的电气暗管却未通知电气监理工程师检查签证。此时,混凝土已浇筑了全部工程量的1/5。

收藏
纠错
解析
问题:
1、

请完善上述混凝土强度不足的因果分析图;并指出关键因素。

未作答
2、

针对上述几种情况,监理工程师应当分别运用什么手段保证质量?

未作答
3、

在什么情况下,总监理工程师有权下达停工令,及时进行质量控制?

未作答
13
[简答题]

某工程,建设单位委托监理单位承担施工阶段监理任务。在施工过程中,发生如下事件: 事件1:专业监理工程师检查结构受力钢筋电焊接头时,发现存在质量问题,见表3—7,随即向施工单位签发了《监理工程师通知单》要求整改。施工单位提出,是否整改应视常规批量抽检结果而定。在专业监理工程师见证下,施工单位选择有质量问题的钢筋电焊接头作为送检样品,经施工单位技术负责人封样后,由专业监理工程师送往预先确定的实验室,经检测,结果合格。于是,总监理工程师同意施工单位不再对该批电焊接头进行整改。在随后的月度工程款支付申请时,施工单位将该检测费用列入工程进度款中要求一并支付。

事件2:专业监理工程师在检查混凝土试块强度报告时,发现下部结构有一个检验批内的混凝土试块强度不合格,经法定检测单位对相应部位实体进行测定,强度未达到设计要求。经设计单位验算,实体强度不能满足结构安全的要求。 事件3:对于事件2,相关单位提出了加固处理方案并得到参建各方的确认。施工单位为赶工期,采用了未经项目监理机构审批的下部结构加固、上部结构同时施工的方案进行施工。总监理工程师发现后及时签发了《工程暂停令》,施工单位未执行总监理工程师的指令继续施工,造成上部结构倒塌,导致现场施工人员1死2伤的安全事故。

收藏
纠错
解析
问题:
1、

根据表3—8,采用排列图法列表计算质量问题累计频率,并分别指出哪些是主要质量问题、次要质量问题和一般质量问题。

未作答
2、

指出事件1中施工单位的提法及施工单位与项目监理机构做法的不妥之处,写出正确做法或说明理由。

未作答
3、

按《建设工程监理规范》GB/T50319—2013的规定,写出项目监理机构对事件2的处理程序。

未作答
4、

按《建设工程安全生产管理条例》的规定,分析事件3中监理单位、施工单位的法律责任。

未作答
14
[简答题]

某商场主体结构采用现浇钢筋混凝土框架结构,基础形式为现浇钢筋混凝土筏形基础,地下2层,地上8层,混凝土采用C30级,主要受力钢筋采用HRB335级,在主体结构施工到第5层时,发现第2层部分柱子承载能力达不到设计要求,聘请有资质的检测单位检测鉴定仍不能达到设计要求,拆除重建费用过高,时间较长,最后经原设计院核算,能够满足安全和使用要求。

收藏
纠错
解析
问题:
1、

该钢筋分项工程质量验收包括哪些内容?如何组织验收钢筋工程质量?

未作答
2、

该基础工程的验收内容有哪些?如何组织验收基础工程质量?

未作答
3、

对该工程第2层柱子的质量应如何验收?

未作答
15
[简答题]

某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同。依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位。施工过程中发生了下列事件: 事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。 事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。 事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。 事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。

收藏
纠错
解析
问题:
1、

指出事件1中甲施工单位项目经理做法的不妥之处,写出正确做法。

未作答
2、

事件2中,总监理工程师的处理是否妥当,说明理由。

未作答
3、

指出事件3中塔吊验收中的不妥之处。

未作答
4、

指出事件4中专业监理工程师做法的不妥之处,说明理由。

未作答
5、

事件4中的质量事故,甲施工单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任,说明理由。该事故属于哪一类工程质量事故?处理此事故的依据是什么?

未作答
16
[简答题]

某工程,实施过程中发生如下事件: 事件1:总监理工程师对部分监理工作安排如下:(1)由总监理工程师代表负责组织编制监理规划,审批监理实施细则,组织编写监理月报;(2)由专业监理工程师负责验收隐蔽工程、处理工程费用索赔、组织召开监理例会;(3)由监理员负责进行见证取样,组织编写监理日志。 事件2:针对该工程的风险因素,项目监理机构分别从风险回避、损失控制、风险转移和风险自留四种风险对策方面,向建设单位提出了应对措施及建议。 A:预计工程材料价格上涨,建议建设单位签订固定总价合同。 B:施工单位报审的分包单位无类似工程施工业绩,要求施工单位更换分包单位。 C:工程所在地台风较多,建议购买相应类型的工程保险。 D:建设单位负责采购的设备中配套设备较多,安装复杂,建议由供货方负责安装调试。 E:工程采用新技术较多,建议进行设计变更,采用成熟的技术方案。 F:工程地质条件复杂,建议建设单位设立专项基金。 事件3:工程开工后,施工单位发现图纸错误,导致工程无法继续施工,施工单位及时向监理单位提交了申请设计变更的报告。 事件4:工程竣工验收前,施工单位提交的工程质量保修书中确定的保修期限如下:①主体结构工程为20年;②外墙面的防渗漏工程为3年;③供热系统为2个采暖期;④装修工程为1年。

收藏
纠错
解析
问题:
1、

事件1中,总监理工程师安排的监理职责分工是否妥当,说明理由。

未作答
2、

事件2中的风险应对措施分别属于哪一种风险对策。

未作答
3、

事件3中,根据《监理规范》(GB/T 50319-2013)规定,监理单位应如何处理。

未作答
4、

针对事件4,逐条指出施工单位确定的保修期限是否妥当,不妥之处说明理由。

未作答
17
[简答题]

某实施监理的桥梁工程,其基础为钻孔桩。该工程的施工任务由甲公司总承包,其中桩基础施工分包给乙公司,建设单位委托丙公司监理,丙公司任命的总监理工程师具有多年桥梁设计工作经验。 施工前甲公司复核了该工程的原始基准点、基准线和测量控制点,并经专业监理工程师审核批准。 该桥1号桥墩桩基础施工完毕后,设计单位发现:整体桩位(桩的中心线)沿桥梁中线偏移,偏移量超出规范允许的偏差范围。经检查发现,造成桩偏移的原因是桩位施工图尺寸与总平面图尺寸不一致。因此,甲公司向项目监理机构报送了处理方案,要点如下: (1)补桩。 (2)承台的结构钢筋适当调整,外形尺寸做部分改动。 总监理工程师根据自己多年的桥梁设计工作经验,认为甲公司的处理方案可行,因此予以批准。乙公司随即提出索赔意向通知,并在补桩施工完成后第5天向项目监理机构提交了索赔报告: (1)要求赔偿整改期间机械、人工的窝工损失。 (2)增加的补桩应予以计量、支付。 理由如下: (1)甲公司负责桩位测量放线,乙公司按给定的桩位负责施工,桩体没有质量问题。 (2)桩位施工放线成果已由现场监理工程师签认。

收藏
纠错
解析
问题:
1、

总监理工程师批准上述处理方案,在工作程序方面是否妥当?说明理由。

未作答
2、

专业监理工程师在桩位偏移这一质量问题上是否有责任?说明理由。

未作答
3、

写出施工前专业监理工程师对甲公司报送的施工测量成果应检查、复核什么内容?

未作答
4、

乙公司提出的索赔要求,总监理工程师应如何处理?说明理由。

未作答
18
[简答题]

某大型商业写字楼建筑工程项目,主体建筑物12层。在主体工程进行到第二层时,该层的100根钢筋混凝土柱已浇筑完成并拆模后,监理人员发现混凝土外观质量不良、表面酥松,怀疑其混凝土强度不够。设计要求混凝土抗压强度达到C20的等级,于是要求承包商出示有关混凝土质量的检验与试验资料和其他证明材料。承包商向监理单位出示其施工时对9根混凝土柱抽样检验和试验结果,表明混凝土抗压强度值(28天强度)全部达到或超过C20的设计要求,其中最大值达到了C30即30MPa。

收藏
纠错
解析
问题:
1、

监理工程师应如何判断承包商这批混凝土结构施工质量是否达到了要求?

未作答
2、

事故处理的基本要求是什么?事故处理验收结论通常有哪几种?

未作答
3、

如果监理方组织复核性检验结果证明该批混凝土全部未达到C20的设计要求,其中最小值仅有10MPa即仅达到C10,应采取什么处理方法,为什么?

未作答
4、

如果查明发生的混凝土质量事故主要是由于业主提供的水泥质量问题导致混凝土强度不足,而且在业主采购及向承包商提供这批水泥时,均未向监理方咨询和提供有关信息,协助监理方掌握材料质量和信息。虽然监理方与承包商都按规定对业主提供的材料进行了进货抽样检验,并根据检验结果确认其合格而接受。试问在这种情况下,业主及监理单位应当承担什么责任?

未作答
答题卡
重做
简答题(18题)
