第1节 建设工程监理概论
简答题: 27总题量: 27
1
[简答题]

建设工程监理控制目标的方法和措施应重点围绕投资控制、进度控制、质量控制这三大控制任务展开。某监理公司为了使监理工作能够顺利开展,总监理工程师对建设工程分阶段,并围绕投资、进度、质量制订了具体措施。其措施如下:推行优化设计;审核施工方案;落实投资控制的责任;对计划费用与实际费用的分析比较;正确处理索赔事宜;建立多级网络计划体系;严格事前质量检查监督;不符合合同规定质量要求的拒付工程款;确保资金及时供应。

收藏
纠错
解析
问题:
1、

判别以上措施属于投资控制、进度控制还是质量控制的措施。

未作答
2、

判别以上措施是经济措施、组织措施、技术措施还是合同措施。

未作答
2
[简答题]

某实施监理的工程项目,某监理公司与业主签订了委托监理合同后,建设单位将编制监理规划的有关文件交给监理单位,要求监理单位报送监理规划,监理单位收到有关文件后,总监理工程师派负责合同管理的专业监理工程师组织有关人员进行编制,经监理公司负责人审核批准后,并在第一次工地会议5天前报委托人。在监理合同履行过程中监理人需要完成的基本工作包括: (1)组织图纸会审和设计交底会议; (2)组织第一次工地会议,主持监理例会并主持或参加专题会议; (3)审查施工承包人提交的施工组织设计,重点审查进度计划是否符合施工进度要求; (4)检查施工承包人工程质量、安全生产管理制度及组织机构和人员资格; (5)组织工程竣工验收,签署竣工验收意见等。

收藏
纠错
解析
问题:
1、

以上关于监理规划的编制有何不妥之处?正确的做法是什么?

未作答
2、

监理规划的编写要求是什么?

未作答
3、

监理工作制度包括哪些?

未作答
4、

在监理合同履行过程中监理人需要完成的基本工作说法错误的是哪些?正确的做法是什么?

未作答
3
[简答题]

某工程,建设单位通过招标方式选择监理单位。工程实施过程中发生下列事件: 事件1:在监理招标文件中,列出的监理目标控制工作如下: 投资控制:(1)组织协调设计方案优化;(2)处理费用索赔;(3)审查工程概算;(4)处理工程价款变更;(5)进行工程计量。 进度控制:(1)审查施工进度计划;(2)主持召开进度协调会;(3)跟踪检查施工进度;(4)检查工程投入物的质量;(5)审批工程延期。 质量控制:(1)审查分包单位资质;(2)原材料见证取样;(3)确定设计质量标准;(4)审查施工组织设计;(5)审核工程结算书。 事件2:监理合同签订后,总监理工程师委托总监理工程师代表负责如下工作:(1)主持编制项目监理规划;(2)审批项目监理实施细则;(3)审查和处理工程变更;(4)调解建设单位与施工单位的合同争议;(5)根据工程进展及监理工作情况调配监理人员。 事件3:该项目监理规划内容包括:(1)建设工程概况;(2)监理工作的范围、内容、目标;(3)监理工作依据;(4)监理组织形式、人员配备及进退场计划、监理人员岗位职责;(5)监理工作制度;(6)工程质量控制;(7)工程造价控制。 事件4:在第一次工地会议上,项目监理机构将项目监理规划报送建设单位,会后,结合工程开工条件和建设单位的准备情况,又将项目监理规划修改后直接报送建设单位。 事件5:专业监理工程师在巡视时发现,施工人员正在处理地下障碍物。经认定,该障碍物确属地下文物,项目监理机构及时采取措施并按有关程序进行了处理。

收藏
纠错
解析
问题:
1、

指出事件1中所列监理目标控制工作中的不妥之处,说明理由。

未作答
2、

指出事件2中的不妥之处,说明理由。

未作答
3、

根据《建设工程监理规范》,事件3中的项目监理规划还应包括哪些内容。

未作答
4、

指出事件4中的不妥之处,说明理由。

未作答
5、

写出项目监理机构处理事件5的程序。

未作答
4
[简答题]

某建设监理公司近几年监理业绩持续下滑,项目管理比较混乱,该公司监理的某项目出现了一次重大安全生产事故,因此受到了停业整顿3个月的处罚。 经过一段时间的停业整顿后,经主管部门批准企业重新开始营业。最近,通过投标竞争取得了某项目的监理业务。监理合同签订后,总监理工程师组建了项目监理机构,编制了监理规划,要求监理工程师应将主动控制和被动控制紧密结合,按控制流程图1-2进行控制。在监理规划中,重点提出了质量目标的控制措施,内容如下: (1)熟悉质量控制依据; (2)确定质量控制要点,落实质量控制手段; (3)完善职责分工及有关质量监督制度,落实质量控制责任; (4)对不符合合同质量要求的,拒绝签发付款证书; (5)审查承包单位的施工组织设计,同时提出了项目监理规划编写的几点要求。

收藏
纠错
解析
问题:
1、

简述施工阶段建设工程安全监理的主要工作程序。为了切实落实监理单位的安全生产监理责任,应做好哪几个方面的工作?

未作答
2、

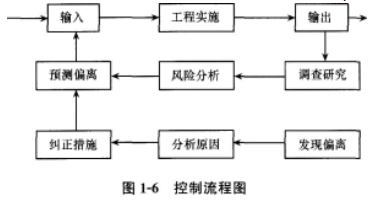

控制流程的内容有哪些不妥之处?为什么?

未作答
3、

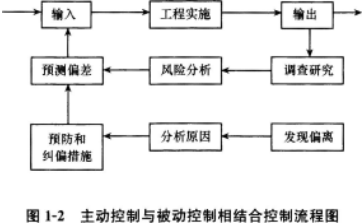

请绘出目标控制(被动)流程框图。要做到主动控制与被动控制相结合,关键在于处理哪几个方面?

未作答
4、

监理工程师在进行目标控制时应采取哪些方面的措施?上述质量目标控制措施各属于哪一种措施?

未作答
5、

上述质量目标控制措施,哪些属于被动控制措施?哪些属于主动控制措施?

未作答
5
[简答题]

某工程,建设单位通过招标方式选择监理单位。工程监理合同签订后,项目监理机构对施工单位进行安全生产管理体系审查,包含哪些内容?

收藏
纠错
解析
问题:
1、

根据题意回答问题。

未作答
6
[简答题]

某城市高层建筑工程项目的业主与某监理公司和某建筑工程公司分别签订了建设工程施工阶段委托监理合同和建设工程施工合同。为了能及时掌握准确、完整的信息,以便依靠有效的信息对该建设工程的质量、进度、投资实施最佳控制,项目总监理工程师召集了有关监理人员专门讨论了如何加强监理文件档案资料的管理问题,涉及有关监理文件档案资料管理的意义、内容和组织等方面的问题。

收藏
纠错
解析
问题:
1、

建设工程监理文件资料管理职责和管理要求是什么?

未作答
2、

施工阶段监理工作的基本表式的种类和用途如何?

未作答
7
[简答题]

某监理公司中标承担某项目施工监理及设备采购监理工作。该项目由A设计单位设计总承包、B施工单位施工总承包,其中幕墙工程的设计和施工任务分包给具有相应设计和施工资质的C公司,土方工程分包给D公司,主要设备由业主采购。 该项目总监理工程师组建了直线职能制监理组织机构,并分析了参建各方的关系,画出如图1-7示意图。

在工程的施工准备阶段,总监理工程师审查了施工总承包单位施工组织设计,审查了现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,并指令专业监理工程师审查施工分包单位的资格,分包单位为此报送了企业营业执照和资质等级证书两份资料。

收藏
纠错
解析
问题:
1、

请画出直线职能制监理机构示意图,并说明在监理工作中这种组织形式容易出现的问题。

未作答
2、

在图1-7所示的工程建设各方关系示意图上,标注各方面之关系(凡属合同关系的,按《合同法》注明何种合同关系)。

未作答
3、

C公司能否在幕墙工程变更设计单上以设计单位的名义签认?为什么?

未作答
4、

总监理工程师对总承包单位质量管理体系、技术管理体系和质量保证体系的审查应侧重什么内容?

未作答
5、

总监理工程师审核施工组织设计的主要内容有哪些?

未作答
6、

专业监理工程师对分包单位进行资格审查时,分包单位还应提供什么资料?

未作答
8
[简答题]

某工程,建设单位通过招标方式选择监理单位。某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求: (1)监理合同签订后,应及时将项目监理机构的组织形式、人员构成及对总监理工程师的任命书面通知建设单位; (2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计; (3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则; (4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位; (5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。 总监理工程师提出了建立项目监理组织机构的步骤框图(图1-9),并委托给总监理工程师代表以下工作:

(1)确定项目监理机构人员岗位职责,主持编制监理规划; (2)签发工程款支付证书,调解建设单位与承包单位的合同争议。

收藏
纠错
解析
问题:
1、

指出监理单位负责人所提要求中的不妥之处,写出正确做法。

未作答
2、

写出图中(1)~(4)项工作的正确步骤。

未作答
3、

指出总监理工程师委托总监理工程师代表工作的不妥之处,写出正确做法。

未作答
9
[简答题]

某建设工程项目,施工总承包单位依据施工合同约定,与甲安装单位签订了安装分包合同。基础工程完成后,由于项目用途发生变化,建设单位要求设计单位编制设计变更文件,并授权项目监理机构就设计变更引起的有关问题与总承包单位进行协商。项目监理机构在收到经相关部门重新审查批准的设计变更文件后,经研究对其今后工作安排如下: (1)由总监理工程师负责与总承包单位进行质量、费用和工期等问题的协商工作。 (2)要求总承包单位调整施工组织设计,并报建设单位同意后实施。 (3)由总监理工程师代表主持修订监理规划。 (4)由负责合同管理的专业监理工程师全权处理合同争议。 (5)安排一名监理员组织整理工程监理资料。 在协商变更单价过程中,项目监理机构未能与总承包单位达成一致意见,总监理工程师决定以双方提出的变更单价的均值作为最终的结算单价。 项目监理机构认为甲安装分包单位不能胜任变更后的安装工程,要求更换安装分包单位。总承包单位认为项目监理机构无权提出该要求,但仍表示愿意接受,随即提出由乙安装单位分包。 甲安装单位依据原定的安装分包合同已采购的材料,因设计变更需要退货,向项目监理机构提出了申请,要求补偿因材料退货造成的费用损失。

收藏
纠错
解析
问题:
1、

逐项指出项目监理机构对其今后工作的安排是否妥当,指出不妥之处,并写出正确做法。

未作答
2、

指出在协商变更单价过程中项目监理机构做法的不妥之处,并按《建设工程监理规范》写出正确做法。

未作答
3、

总承包单位认为项目监理机构无权提出更换甲安装分包单位的意见是否正确?为什么?写出项目监理机构对乙安装单位分包资格的审批程序。

未作答
4、

指出甲安装单位要求补偿材料退货造成费用损失申请程序的不妥之处,写出正确做法。该费用损失应由谁承担?

未作答
10
[简答题]

某建设项目,建设单位与监理单位签订了施工监理委托合同。监理单位委派了总监理工程师,组建了项目监理机构。总监理工程师代表组织专业监理工程师编写监理规划时提出的要求如下。 (1)实施监理中应严格遵守监理的实施原则,实施原则应写入监理规划中。 (2)根据业主要求,监理工作目标包括施工安全生产目标,应在监理规划中作为监理工作目标。 (3)监理规划的监理工作方法及措施中,应根据风险管理原理制订相应的风险防范措施。 (4)监理工作制度是监理规划的重要内容,其中项目监理的文档管理是监理形象的表现之一。除要按规范对现场一手资料严格要求外,还要做好监理会议纪要、监理月报和监理总结。 项目监理机构根据项目的特性和总监理工程师的布置编写了监理规划,对监理人员的岗位职责及目标控制做出如下安排。 (1)总监理工程师的岗位职责如下: ①组织审查和处理工程变更; ②主持监理工作会议,签发项目监理机构的文件和指令; ③调解建设单位与承包单位的合同争议、处理索赔、审批工程延期; ④整理工程项目的监理资料; ⑤确定项目法人和项目经理的职责; ⑥组织审查施工组织设计、(专项)施工方案; ⑦检查和监督监理人员的工作。 (2)经总监理工程师授权,总监理工程师代表履行的岗位职责如下: ①审批项目监理实施细则; ②签发《工程暂停令》; ③参与或配合工程质量事故的调查; ④根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员; ⑤组织审查施工组织设计、(专项)施工方案; ⑥审核签署承包单位的申请、支付证书和竣工结算。 (3)专业监理工程师的岗位职责如下: ①处置发现的质量问题和安全事故隐患; ②进行工程计量; ③参与工程变更的审查和处理; ④组织编写监理日志,参与编写监理月报; ⑤收集、汇总、参与整理监理文件资料; ⑥参与工程竣工预验收和竣工验收。 (4)监理员的职责如下: ①在专业监理工程师的指导下开展现场监理工作; ②检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录; ③复核工程计量的数据和原始数据; ④按设计图纸及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录; ⑤做好监理日记和有关的监理记录; ⑥进行工程计量。

收藏
纠错
解析
问题:
1、

组织编制监理规划的做法是否妥当?如不妥,应怎样改正?编写监理规划时提出的要求是否妥当?如不妥,说明理由。

未作答
2、

专业监理工程师的岗位职责还包括哪些?

未作答
3、

监理规划中所提出的总监理工程师的职责是否正确?如不正确,请改正。

未作答
4、

总监理工程师授权总监理工程师代表的职责是否正确?

未作答
5、

逐条指出监理员职责的正确与否,不妥之处请指正。

未作答
11
[简答题]

某工程,实施过程中发生如下事件: 事件1:总监理工程师对项目监理机构的部分工作做出如下安排: (1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员; (2)专业监理工程师全权处理合同争议和工程索赔。 事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。 事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。 事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。

收藏
纠错
解析
问题:
1、

事件1中,总监理工程师对工作安排有哪些不妥之处?分别写出正确做法。

未作答
2、

事件2中,施工单位还应补充提交哪些材料?

未作答
3、

事件3中,施工单位项目经理的做法有哪些不妥之处?分别写出正确做法。

未作答
4、

事件4中,指出总监理工程师对监理文件归档要求的不妥之处,写出正确做法。

未作答
12
[简答题]

某实施监理的工程,监理合同履行过程中发生以下事件。 事件1:监理规划中明确的部分工作如下: (1)论证工程项目总投资目标; (2)制定施工阶段资金使用计划; (3)编制由建设单位供应的材料和设备的进场计划; (4)审查确认施工分包单位; (5)检查施工单位试验室试验设备的计量检定证明; (6)协助建设单位确定招标控制价; (7)计量已完工程; (8)验收隐蔽工程; (9)审核工程索赔费用; (10)审核施工单位提交的工程结算书; (11)参与工程竣工验收; (12)办理工程竣工备案。 事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。 事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。 事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出《监理工程师通知单》。

收藏
纠错
解析
问题:
1、

针对事件1中所列的工作,分别指出哪些属于施工阶段投资控制工作、哪些属于施工阶段质量控制工作;对不属于施工阶段投资、质量控制工作的,分别说明理由。

未作答
2、

指出事件2中建设单位所提要求的不妥之处,写出正确做法。

未作答
3、

事件3中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容?

未作答
4、

事件4中,《监理工程师通知单》应对施工单位提出哪些要求?

未作答
13
[简答题]

某工程,实施过程中发生如下事件: 事件1:监理合同签订后,监理单位法定代表人要求项目监理机构在收到设计文件和施工组织设计后方可编制监理规划;同意技术负责人委托具有类似工程监理经验的副总工程师审批监理规划;不同意总监理工程师拟定的担任总监理工程师代表的人选,理由是:该人选仅具有工程师职称和5年工程实践经验,虽经监理业务培训,但不具有注册监理工程师资格。 事件2:专业监理工程师在审查施工单位报送的工程开工报审表及相关资料时认为:现场质量、安全生产管理体系已建立,管理及施工人员已到位,进场道路及水、电、通信满足开工要求,但其他开工条件尚不具备。 事件3:施工过程中,总监理工程师安排专业监理工程师审批监理实施细则,并委托总监理工程师代表负责调配监理人员、检查监理人员工作和参与工程质量事故的调查。 事件4:专业监理工程师巡视施工现场时,发现正在施工的部位存在安全事故隐患,立即签发《监理通知单》,要求施工单位整改,施工单位拒不整改,总监理工程师拟签发《工程暂停令》,要求施工单位停止施工,建设单位以工期紧为由不同意停工,总监理工程师没有签发《工程暂停令》,也没有及时向有关主管部门报告。最终因该事故隐患未能及时排除而导致严重的生产安全事故。

收藏
纠错
解析
问题:
1、

指出事件1中监理单位法定代表人的做法有哪些不妥,分别写出正确做法。

未作答
2、

指出事件2中工程开工还应具备哪些条件。

未作答
3、

指出事件3中总监理工程师的做法有哪些不妥,分别写出正确做法。

未作答
4、

分别指出事件4中建设单位、施工单位和总监理工程师对该生产安全事故是否承担责任,并说明理由。

未作答
14
[简答题]

监理工程师进行质量、造价、进度控制时,主要任务有哪些?

收藏
纠错
解析
问题:
1、

根据题意回答问题。

未作答
15
[简答题]

某工程,建设单位通过招标方式选择监理单位。基础施工中,监理工程师巡视时发现基坑模板支撑发生严重变形,报告后,总监理工程师签发工程暂停令,但施工单位拒不执行,应如何处理。

收藏
纠错
解析
问题:
1、

根据题意回答问题。

未作答
16
[简答题]

某工程施工中,施工单位对将要施工的某分部工程提出疑问,认为原设计选用图集有问题,而且设计图不够详细,无法进行下一步施工。监理单位组织召开了技术方案讨论会,会议由总监理工程师主持,建设、设计、施工单位参加。

收藏
纠错
解析
问题:
1、

会议纪要由谁整理?

未作答
2、

会议纪要主要内容有什么?

未作答
3、

会议上出现不同意见时,纪要中应该如何处理?

未作答
4、

纪要写完后如何处理?

未作答
5、

归档时该会议纪要是否应该列入监理文件?保存期是哪类?

未作答
17
[简答题]

某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别与三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。 (1)总监理工程师根据本项目合同结构特点组建了监理组织机构,绘制了业主、监理、被监理单位三方关系示意图,如图1-5所示。

(2)按如下要求编制了监理规划。 监理规划的编写要求: 1)监理规划的基本构成内容应当力求统一; 2)监理规划的内容应具有针对性、指导性和可操作性; 3)监理规划应由专业监理工程师组织编制; 4)监理规划应把握工程项目运行脉搏; 5)监理规划应有利于建设工程监理合同的履行; 6)监理规划的表达方式应当标准化、格式化; 7)监理规划的编制应充分考虑准确性; 8)监理规划经审核批准后方可实施。 (3)监理规划的部分内容如下: 1)工程概况。 2)监理阶段、范围和目标: ①监理阶段——本工程项目的施工阶段; ②监理范围——本工程项目的三个施工合同标段内的工程; ③监理目标——静态投资目标:9610万元人民币 进度目标:30个月。 质量目标:优良。 3)监理工作内容: ①协助业主组织施工招标工作; ②审核工程概算; ③审查、确认承包单位选择的分包单位; ④检查工程使用的材料、构件、设备的规格和质量。 4)监理控制措施: 监理工程师应将主动控制与被动控制工作紧密相结合,按图1-6所示控制流程。

5)监理组织形式。 6)监理工作制度。

收藏
纠错
解析
问题:
1、

如果要求每个监理工程师的工作职责范围只能分别限定在某一个合同标段范围内,则总监理工程师应建立怎样的监理组织机构形式?并请绘出组织结构示意图。

未作答
2、

图1-5表达的业主、监理和被监理单位三方关系是否正确?为什么?(请用文字加以说明)

未作答
3、

编制监理规划所依据的各条编制要求是否恰当?为什么?

未作答
4、

监理规划中的内容有哪些不妥之处?为什么?如何改正?

未作答
18
[简答题]

某钢结构公路桥项目,业主将桥梁下部结构工程发包给甲施工单位,将钢梁制造、架设工程发包给乙施工单位。业主通过招标选择了某监理单位承担施工阶段监理任务。 监理合同签订后,总监理工程师组建了直线制监理组织机构,并重点提出了质量目标控制措施如下: (1)熟悉质量控制依据和文件; (2)确定质量控制要点,落实质量控制手段; (3)完善职责分工及有关质量监督制度,落实质量控制责任; (4)对不符合合同规定质量要求的,拒签付款凭证; (5)审查承包单位提交的施工组织设计和施工方案。 同时,提出了项目监理规划编写的几点要求如下: (1)为使监理规划具有针对性,要编写两份项目监理规划; (2)监理规划要把握项目运行内在规律; (3)监理规划的表达应规范化、标准化、格式化; (4)监理规划根据大桥架设进展,可分阶段编写。但编制完成,由监理单位审核批准并报业主认可后,一经实施,就不得再行修改; (5)授权总监理工程师代表主持监理规划的编制。

收藏
纠错
解析
问题:
1、

画出总监理工程师组建的监理组织机构图。

未作答
2、

监理工程师在进行目标控制时应采取哪些方面的措施?目标控制措施各属哪一种措施?

未作答
3、

分析总监理工程师提出的质量目标控制措施哪些是主动控制措施,哪些是被动控制措施。

未作答
4、

逐条回答总监工程师提出的监理规划编制要求是否妥当,为什么?

未作答
19
[简答题]

某监理单位承担了一项大型石油化工工程项目施工阶段的监理任务,合同签订后,监理单位任命了总监理工程师,总监上任后计划重点抓好三件事: (1)抓监理组织机构建设,并绘制了监理组织机构设立与运行程序框图。 (2)落实各类人员工作职责: 1)确定项目监理机构人员的分工和岗位职责; 2)主持编写项目监理规划、审批项目监理实施细则,并负责组织项目监理机构的日常工作; 3)审查分包单位的资质,并提出审核意见; 4)审查承包单位提交涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告; 5)组织召开监理例会; 6)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录; 7)负责本专业分项工程验收及隐蔽工程验收; 8)按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录; 9)参与或配合工程质量安全事故的调查和处理; 10)核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认; 11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结; 12)负责本专业的工程计量工作,审核工程计量的数据和原始凭证; 13)进行见证取样。 (3)抓监理规划编制工作。

收藏
纠错
解析
问题:
1、

题中所列监理职责中哪些属于总监理工程师的职责?哪些属于专业监理工程师的职责?哪些属于监理员的职责?

未作答
2、

监理规划的编制应符合什么要求?应编制什么内容?

未作答
20
[简答题]

某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位,工程实施中发生了下列事件。 事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求可进行桩基施工。 事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。 事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。 事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。

收藏
纠错
解析
问题:
1、

事件1中,项目监理机构对乙施工单位资格审查的程序和内容是什么?

未作答
2、

项目监理机构应如何处理事件2的断桩事故?

未作答
3、

事件3中,总监理工程师代表的做法是否正确?说明理由。

未作答
4、

指出事件4中建设单位做法的不妥之处,写出正确做法。

未作答
21
[简答题]

某市政工程分为四个施工标段。某监理单位承担了该工程施工阶段的监理任务,一、二标段工程先行开工,项目监理机构组织形式如图1-8所示。

一、二标段工程开工半年后,三、四标段工程相继准备开工,为适应整个项目监理工作的需要,总监理工程师决定修改监理规划,调整项目监理机构组织形式,按四个标段分别设置监理组,增设投资控制部、进度控制部、质量控制部和合同管理部四个职能部门,以加强各职能部门的横向联系,使上下、左右集权与分权实行最优的结合。 总监理工程师调整了项目监理机构组织形式后,安排总监理工程师代表按新的组织形式调配相应的监理人员、主持修改项目监理规划、审批项目监理实施细则;又安排质量控制部签发一标段工程的质量评估报告;并安排专人主持整理项目的监理文件档案资料。 总监理工程师强调该工程监理文件档案资料十分重要,要求归档时应直接移交本监理单位和城建档案管理机构保存。

收藏
纠错
解析
问题:

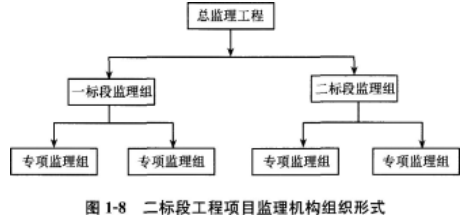

1、

图1-8所示项目监理机构属何种组织形式?说明其主要优点。

未作答
2、

调整后的项目监理机构属何种组织形式?画出该组织结构示意图,并说明其主要缺点。

未作答
3、

指出总监理工程师调整项目监理机构组织形式后安排工作的不妥之处,写出正确做法。

未作答
4、

指出总监理工程师提出监理文件档案资料归档要求的不妥之处,写出监理文件档案资料归档程序。

未作答
22
[简答题]

某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。在工程实施过程中,发生如下事件: 事件1:监理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要求: (1)获得过国家级工程质量奖项; (2)在项目所在地行政辖区内进行了工商注册登记; (3)拥有国有股份; (4)取得安全生产许可证。 事件2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在施工中突遇合同中约定属不可抗力的事件,造成经济损失(见表1-1)和工地全面停工15天。由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。

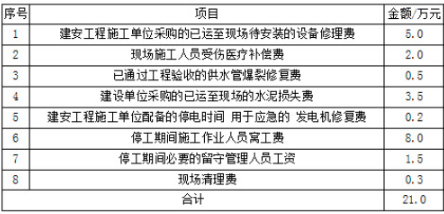

注:金额单位为万元。 事件3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺,未向项目监理机构报审。 事件4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响总工期,但造成了工人窝工等损失。装修工程施工单位向项目监理机构提出变更设计和费用索赔的申请。

收藏
纠错
解析
问题:
1、

逐条指出事件1中监理单位是否应采纳建设单位提出的要求,分别说明理由。

未作答
2、

事件2中,发生的经济损失分别由谁承担?建安工程施工单位总共可获得费用补偿为多少?工程延期要求是否成立?

未作答
3、

写出总监理工程师对事件3的处理程序。

未作答
4、

根据《建设工程监理规范》的规定,写出事件4中项目监理机构处理变更设计和费用索赔的程序。

未作答
23
[简答题]

某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。 工程实施过程中发生下列事件: 事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。 事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。 事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。 事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。

收藏
纠错
解析
问题:
1、

事件1中A、B、D、E四家单位的投标文件是否有效?分别说明理由。

未作答
2、

指出事件2中施工单位做法的不妥之处,写出正确做法。

未作答
3、

根据《建设工程监理规范》,写出总监理工程师处理事件3的程序。

未作答
4、

写出专业监理工程师处理事件4的程序。

未作答
24
[简答题]

某工程,施工过程中发生如下事件: 事件1:总监理工程师主持编写项目监理规划后,在建设单位主持的第一次工地会议上报送建设单位代表,并介绍了项目监理规划的主要内容,会议结束时,建设单位代表要求项目监理机构起草会议纪要,总监理工程师以“谁主持会议谁起草”为由,拒绝起草。 事件2:基础工程经专业监理工程师验收合格后已隐蔽,但总监理工程师怀疑隐蔽的部位有质量问题,要求施工单位将其剥离后重新检验,并由施工单位承担由此发生的全部费用,延误的工期不予顺延。 事件3:现浇钢筋混凝土拆模后,出现蜂窝.麻面等质量缺陷,总监理工程师立即向施工单位下达了《工程暂停令》,随后提出了质量缺陷的处理方案,要求施工单位整改。 事件4:专业监理工程师巡视时发现,施工单位未经批准的大跨度屋盖模板支撑体系专项施工方案组织施工,随即报告总监理工程师。总监理工程师征得建设单位同意后,及时下达了《工程暂停令》,要求施工单位停工整改。为赶工期,施工单位未停工整改仍继续施工。于是,总监理工程师书面报告了政府有关主管部门。书面报告发出的当天,屋盖模板支撑体系整体坍塌,造成人员伤亡。 事件5:按施工合同约定,施工单位选定甲分包单位承担装饰工程施工,并签订了分包合同。装饰工程施工过程中,因施工单位资金周转困难,未能按分包合同约定支付甲分包单位的工程款。为了不影响工期,甲分包单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向甲分包单位签发了支付证书。

收藏
纠错
解析
问题:
1、

事件1中,总监理工程师的做法有哪些不妥之处?写出正确做法。

未作答
2、

事件2中,总监理工程师要求是否妥当?说明理由。

未作答
3、

事件3中,总监理工程师的做法有哪些不妥之处?写出正确做法。

未作答
4、

根据《建设工程安全生产管理条例》,指出事件4中施工单位和监理单位是否应承担责任?说明理由。

未作答
5、

指出事件5项目监理机构做法的不妥之处,说明理由。

未作答
25
[简答题]

某实施监理的工程项目,监理工程师对施工单位报送的施工组织设计审核时发现两个问题:一是施工单位为方便施工,将设备管道竖井的位置作了移位处理;二是工程的有关试验主要安排在施工单位试验室进行。总监理工程师分析后认为,管道竖井移位方案不会影响工程使用功能和结构安全,因此,签认了该施工组织设计报审表并送达建设单位,同时指示专业监理工程师对施工单位试验室资质等级及其试验范围等进行考核。 项目监理过程中有如下事件: 事件1:在建设单位主持召开的第一次工地会议上,建设单位介绍工程开工准备工作基本完成,施工许可证正在办理,要求会后就组织开工。总监理工程师认为施工许可证未办理好之前,不宜开工。对此,建设单位代表很不满意,会后建设单位起草了会议纪要,纪要中明确边施工边办理施工许可证,并将此会议纪要送发监理单位、施工单位,要求遵照执行。 事件2:设备调试时,总监理工程师发现施工单位未按技术规程要求进行调试,存在较大的质量和安全隐患,立即签发了《工程暂停令》,并要求施工单位整改。施工单位用了2d时间整改后被指令复工。对此次停工,施工单位向总监理工程师提交了费用索赔和工程延期的申请,强调设备调试为关键工作,停工2d导致窝工,建设单位应给予工期顺延和费用补偿,理由是虽然施工单位未按技术规程调试但并未出现质量和安全事故,停工2d是监理单位要求的。

收藏
纠错
解析
问题:
1、

总监理工程师应如何组织审批施工组织设计?总监理工程师对施工单位报送的施工组织设计内容的审批处理是否妥当?说明理由。

未作答
2、

事件1中建设单位在第一次工地会议的做法有哪些不妥?写出正确的做法。

未作答
3、

在事件2中,总监理工程师的做法是否妥当?施工单位的费用索赔和工程延期要求是否应该被批准?说明理由。

未作答
26
[简答题]

某工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事件。 事件1:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。 事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理工程师通知单》。 事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理工程师通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《工程暂停令》,要求对该分部工程停工整改。整改合格,乙单位向监理单位填报《工程复工申请表》。

收藏
纠错
解析
问题:
1、

指出事件1中脚手架工程专项施工方案编制和报审过程中的不妥之处,写出正确做法。

未作答
2、

事件2中专业监理工程师的做法是否妥当?《监理工程师通知单》中对甲施工单位的要求应包括哪些内容?

未作答
3、

分别指出事件3中专业监理工程师做法是否妥当。不妥之处,说明理由并写出正确做法。

未作答
4、

在乙单位申请工程复工后,监理单位应该进行哪些方面的工作?

未作答
27
[简答题]

某建筑工程项目业主与监理单位及承包商分别签订了施工阶段委托监理合同和工程施工合同。由于工期紧张,在设计单位仅交付地下室的施工图时,业主要求承包商进场施工,同时向监理单位提出对设计图纸质量把关的要求,在此情况下,监理单位为满足业主要求,由项目土建监理工程师向业主直接报送监理规划,其部分内容如下: (1)工程概况; (2)监理工作范围、内容、目标; (3)监理组织形式、人员配备及进退场计划、监理人员岗位职责; (4)设计方案评选方法及组织设计协调工作的监理措施; (5)因设计图纸不全,拟按进度分阶段编写基础、主体、装修工程的施工监理措施; (6)对施工合同进行监督管理; (7)施工阶段监理工作制度…… 由于承包商不具备防水施工技术,故合同约定:地下防水工程可以分包。在承包商尚未确定防水分包单位的情况下,业主代表为保证工期和工程质量,自行选择了一家专业防水施工单位,承担防水工程施工任务(尚未签订正式合同),并书面通知总监理工程师和承包商,业主已确定了分包单位进场的时间,要求配合施工。

收藏
纠错
解析
问题:
1、

建设工程监理文件资料有哪些?监理规划的编写依据有哪些?

未作答
2、

监理规划中有何不妥之处,为什么?

未作答
3、

业主在确定分包单位时有何不妥之处?说明理由。

未作答
4、

总监理工程师接到业主通知后应如何处理?

未作答
