3.4 混凝土工程第2部分
多选题: 14简答题: 15总题量: 29
1
[多选题]
下列关于钢筋接头的要求中,错误的是( )。
A.
钢筋接头应集中布置,避免受力构件出现多处应力薄弱区
B.
两根相邻的钢筋接头中距小于500mm的区域作为同一截面处理
C.
施工中分辨不清受拉区或受压区时,其接头的分布按受压区处理
D.
焊接与绑扎接头距钢筋弯起点不小于10d,也不应位于最大弯矩处
E.
绑扎接头在受压区的截面面积占受力钢筋总截面面积不宜超过50%
收藏
纠错
解析
2
[多选题]
下列属于钢筋加工工序的是( )。
A.
表面清污除锈
B.
钢筋下料剪切
C.
钢筋接头加工
D.
调整箍筋间距
E.
钢筋冷拉调直
收藏
纠错
解析
3
[多选题]
拌合设备生产能力主要取决于( )等因素。
A.
设备容量
B.
台数
C.
运行时间
D.
生产率
E.
拌合速度
收藏
纠错
解析
4
[多选题]
混凝土拌合物出现( )情况者,按不合格料处理。
A.
错用配料单已无法补救,不能满足质量要求
B.
混凝土配料时,任意一种材料计量失控或漏配,不符合质量要求
C.
因故停歇过久,混凝土已初凝或已失去塑性
D.
拌合不均匀或夹带生料
E.
出机口混凝土坍落度超过最大允许值
收藏
纠错
解析
5
[多选题]
对于已经拆模的混凝土表面,养护措施包括( )。
A.
草垫覆盖
B.
锯末覆盖
C.
保温板覆盖
D.
化学防护膜养护
E.
干砂覆盖
收藏
纠错
解析
6
[多选题]
以下关于选择混凝土运输浇筑方案的原则中,错误的是( )。
A.
运输效率高,成本低
B.
其中设备能够控制一半以上建筑物的浇筑部位
C.
主要设备应根据实际情况配置,型号要尽可能的多
D.
能满足混凝土高峰浇筑强度的要求
E.
能在工作范围内连续工作
收藏
纠错
解析
7
[多选题]
以下属于碾压混凝土配合比设计参数的是( )。
A.
含水量
B.
含泥量
C.
水胶比
D.
坍落度
E.
砂率
收藏
纠错
解析
8
[多选题]
大体积混凝土温控措施主要有( )。
A.
合理分缝分块
B.
降低混凝土的入仓温度
C.
减小粗集料粒径
D.
减少粉煤灰掺量
E.
混凝土生产时加冰搅拌
收藏
纠错
解析
9
[多选题]
以下关于混凝土工程裂缝处理的要求说法中,正确的是( )。
A.
一般裂缝应在地下水位较高时修补
B.
水下部分若出现裂缝,应创造干地条件再修补
C.
受气温影响的裂缝,宜在高温季节的情况下修补
D.
受气温影响的裂缝,宜在裂缝开度较大的情况下修补
E.
不受气温影响的裂缝,宜在裂缝已经稳定的情况下修补
收藏
纠错
解析
10
[多选题]
关于碾压混凝土,下列说法错误的是( )。
A.
在摊铺碾压混凝土前,通常先在建基面铺一层常态混凝土垫层进行找平
B.
混凝土垫层厚度一般2.0~3.0m
C.
在常态混凝土中可以布置灌浆廊道
D.
垫层混凝土尽可能加厚
E.
碾压混凝土仓面宜平行坝轴线方向摊铺
收藏
纠错
解析
11
[多选题]
下列方法中,适用于钢筋调直的是( )。
A.
手工调直
B.
冷拉调直
C.
氧气焰烘烤取直
D.
乙炔焰烘烤取直
E.
机械调直
收藏
纠错
解析
12
[多选题]
以下属于混凝土结构失稳加固方法的是( )。
A.
水泥砂浆修补法
B.
喷混凝土修补法
C.
外粘钢板加固法
D.
植筋法
E.
环氧材料修补法
收藏
纠错
解析
13
[多选题]
水闸闸墩混凝土表面碳化的处理,可采用( )修补法。
A.
贴条状砂浆
B.
水泥砂浆
C.
喷浆
D.
喷混凝土
E.
钻孔灌浆
收藏
纠错
解析
14
[多选题]
浇筑前的准备作业主要包括( )。
A.
基础面的处理
B.
施工缝的处理
C.
立模
D.
预埋件的安设
E.
平仓振捣
收藏
纠错
解析
15
[简答题]

背景资料: 某水库大坝工程,主坝为混凝土重力坝,大坝由溢流坝段、左右岸挡水坝段、下游水垫塘组成。水站发电装机容量150MW。 电站厂房某部位为跨度3m的悬臂梁结构,为加快施工进度,施工单位在未经复核的情况下,当此部位混凝土强度达到设计强度的80%时即拆除脚手架及承重模板。

收藏
纠错
解析
问题:
1、

根据《水工混凝土工程施工规范》(SL677-2014),说明悬臂梁部位拆模时机是否正确,为什么?

未作答
16
[简答题]

背景资料: 某水工建筑工程,现浇桥面板跨度为10m。为加快施工进度,施工单位在未经复核的情况下,当现浇桥面板混凝土强度达到设计强度的70%时即拆除脚手架及承重模板。

收藏
纠错
解析
问题:
1、

说明桥面板拆模时机是否正确,为什么?

未作答
17
[简答题]

背景资料: 某水库大坝工程,主坝为混凝土重力坝,大坝由溢流坝段、左右岸挡水坝段、下游水垫塘组成。水电站发电装机容量150MW。 根据合同要求,进场钢筋应具有出厂质量证明书或试验报告单,每捆钢筋均应挂上标牌,标牌上应标明生产厂家等内容。

收藏
纠错
解析
问题:
1、

除生产厂家外,钢筋标牌上还应标注哪些内容。

未作答
18
[简答题]

背景资料: 某河道整治工程的主要施工内容有河道疏浚,原堤防加固,新堤防填筑等。 新建混凝土护坡施工中钢筋采用绑扎方式的绑扎接头截面面积占受力钢筋总截面面积的百分比在受拉区为30%,在受压区为45%;采用焊接接头的位置在受拉区达到55%,在受压区为40%。监理单位认为钢筋绑扎不符合规范要求并要求施工单位返工整改。

收藏
纠错
解析
问题:
1、

钢筋绑扎接头与焊接接头在受拉区、受压区分别有什么要求?

未作答
19
[简答题]

背景资料: 某枢纽工程包括重力坝、电站及灌溉引水隧洞等建筑物组成。水库总库容5.84×108m³,电站装机容量8.0MW,主坝为混凝土重力坝,最大坝高130.5米,灌溉引水洞引水流量45m³/s,溢洪道控制段共5孔,每孔净宽15米。项目于2017年10月开工,计划2019年4月底完工。工程所在地主汛期为7月~9月。 在工程进行过程中,发生如下事件: 事件1:施工开始前,施工单位对混凝土重力坝地基进行了浇筑前的准备作业。 事件2:与混凝土重力坝相关工作内容包括:①坝基开挖;②坝基排水;③坝体垫层混凝土浇筑;④坝顶沥青混凝土铺装;⑤坝体混凝土浇筑;⑥固结灌浆等。 事件3:为了满足施工要求,防止由于温度变化和地基不均匀沉降导致坝体裂缝,对重力坝进行分缝分块浇筑。某次,由于浇筑前准备作业不足,造成浇筑中断而出现冷缝。

收藏
纠错
解析
问题:
1、

事件1中此地基浇筑前应进行哪些准备?

未作答
2、

指出事件2中混凝土重力坝各工作的施工顺序(用工作序号表示)。

未作答
3、

分析事件3中冷缝产生的原因及如何处理。为避免出现冷缝,可采取哪些措施?

未作答
20
[简答题]

背景资料: 某枢纽工程包括重力坝、电站及灌溉引水隧洞等建筑物组成。水库总库容,电站装机容量8.0MW,主坝为混凝土重力坝,最大坝高130.5米,灌溉引水洞引水流量45m³/s,溢洪道控制段共5孔,每孔净宽15米。项目于2017年10月开工,计划2019年4月底完工。工程所在地主汛期为7月~9月。 在工程进行过程中,发生如下事件: 事件1:为了满足施工要求,防止由于温度变化和地基不均匀沉降导致坝体裂缝,对重力坝进行分缝分块浇筑。沿坝轴线方向,用横缝将坝体分为若干坝段。

收藏
纠错
解析
问题:
1、

指出事件1中,重力坝的横缝应如何处理?施工时注意事项是什么?

未作答
21
[简答题]

背景资料: 某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。 工程施工中发生如下事件: 事件1:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容如表1所示。

收藏
纠错
解析
问题:
1、

事件1中,除仓面保持湿润外,在碾压混凝土养护方面还应注意哪些问题?

未作答
2、

事件1表1中,A、B、C分别所代表的评价内容是什么?

未作答
22
[简答题]

背景资料: 某混凝土重力坝工程,坝基为岩基,大坝上游坝体分缝处设置紫铜止水片。施工中发生如下事件: 事件1:工程开工前,施工单位编制了常态混凝土施工方案。根据施工方案及进度计划安排,确定高峰月混凝土浇筑强度为25000m³。施工单位采用《水利水电工程施工组织设计规范》有关公式对混凝土拌合系统的小时生产能力进行计算,有关计算参数如下:小时不均匀系数Kh为1.5,月工作天数M为25d,日工作小时数N为20h。经计算拟选用生产率为35m³/h的JS750型拌合机2台。 事件2:岩基爆破后,施工单位在混凝士浇筑前对基础面进行处理。监理单位在首仓混凝土浇筑前进行开仓检查。 事件3:某一坝段混凝土初凝后4h开始保湿养护,连续养护14d后停止。

收藏
纠错
解析
问题:
1、

根据事件1,计算该工程需要的混凝土拌合系统小时生产能力,判断拟选用拌合设备的生产能力是否满足要求?指出影响混凝土拌合系统生产能力的因素有哪些?

未作答
2、

事件2中,岩基基础面需要做哪些处理?大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的内容有哪些?

未作答
3、

指出事件3中的错误之处,写出正确做法。

未作答
23
[简答题]

背景资料: 某泵站工程主要由泵房、进出水建筑物及拦污栅闸等组成,泵房底板底高程为13.50m,泵房底板靠近出水池侧设高压喷射灌浆防渗墙,启闭机房悬臂梁跨度为1.5m,交通桥连续梁跨度8m。

收藏
纠错
解析
问题:
1、

根据《水工混凝土施工规范》(SL677-2014),分别写出拦污栅闸墩侧面模板、启闭机房悬臂梁底模板、交通桥连续梁底模板拆除的期限。

未作答
24
[简答题]

背景资料: 某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,高7m,设计压实度为0.93,排水闸工程共3孔,每孔净宽8m,闸室底板为三孔一联整体式结构,根据项目划分,每个闸墩为一个单元工程。 工程施工过程中发生如下事件: 事件1:工程开工后,施工单位采购了同—批号22mm的钢筋28t,同一批号16mm的钢筋30t,进场后即对钢筋进行抽样检测,其中试样的抽样频率、截取位置,根据《水工混凝土钢筋施工规范》(DL/TS169-2013)进行,检测结果表明22的钢筋有一项指标不合格。

收藏
纠错
解析
问题:
1、

事件1中,钢筋试样的抽样频率和截取位置分别有哪些要求?施工单位应如何处理这批22的钢筋?

未作答
25
[简答题]

背景资料: 某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,高7m,设计压实度为0.93,排水闸工程共3孔,每孔净宽8m,闸室底板为三孔一联整体式结构,根据项目划分,每个闸墩为一个单元工程。 工程施工过程中发生如下事件: 事件1:闸墩混凝土浇筑完成后,施工单位依据《水利水电工程单元工程施工质量验收评定标准一混凝土工程》(SL632-2012),对闸墩混凝土单元工程质量及其包含的混凝土浇筑等工序质量进行了评定。

收藏
纠错
解析
问题:
1、

事件1中,除混凝土浇筑工序外,闸墩混凝土单元工程中还包括哪些工序?

未作答
26
[简答题]

背景资料: 某山区河道新建混凝土重力坝工程,设计坝高28m。工程主要施工项目内容包括岩石开挖、基础固结灌浆、帷幕灌浆、坝体混凝土浇筑。 工程实施过程中发生如下事件: 事件1:施工单位编制的大体积混凝土施工方案部分内容如下: (1)水平施工缝采用风砂枪打毛处理,纵缝表面不作处理; (2)夏季混凝土温控采取了降低混凝土出机口温度和浇筑后温度控制的措施。 (3)坝体混凝土应在终凝后开始养护,养护时间不少于28d。

收藏
纠错
解析
问题:
1、

改正事件1中大体积混凝土施工方案的不妥之处。

未作答
2、

事件1中,降低混凝土出机口温度和浇筑后温度控制措施的具体方法有哪些?

未作答
27
[简答题]

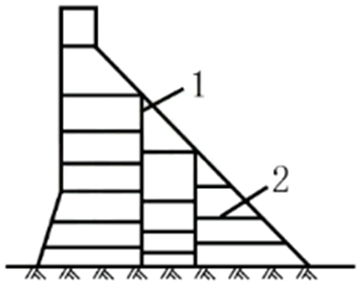

背景资料: 某大(2)型水利枢纽工程,由混凝土重力坝作为主要挡水建筑物。其中非溢流坝段共分9个坝段,根据坝型、浇筑能力、温控等因素综合考虑,重力坝浇筑时的分缝型式如图:

施工中发生如下事件: 事件1:重力坝地基为砂砾石地基,混凝土浇筑前,施工单位对基础面进行了处理。 事件2:混凝土浇筑过程中,某天因运输车辆故障,导致冷缝产生,随后施工单位采取相应措施避免再次出现冷缝。

收藏
纠错
解析
问题:
1、

指出图中分缝分块浇筑型式及1、2代表的缝面名称,并说明图中缝面的处理方式。

未作答
2、

混凝土浇筑前,除基础面的处理,施工单位还需做哪些施工准备工作?

未作答
3、

根据事件2,说明为避免出现冷缝,施工单位可采取的措施有哪些?

未作答
28
[简答题]

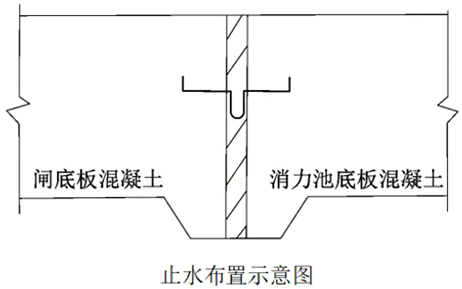

背景资料: 某新建中型拦河闸工程,施工期由上、下游填筑的土石围堰挡水。闸室底板与消力池底板之间设铜止水片,止水布置示意图如图所示。

工程施工过程中发生如下事件: 事件1:闸墩混凝土拆模后,施工单位对混凝土外观质量进行检查,发现闸墩存在多条竖向裂缝。

收藏
纠错
解析
问题:
1、

止水部位混凝土浇筑时,应注意哪些事项?

未作答
2、

事件1中,施工单位除检查混凝土裂缝外,还需要检查哪些常见的混凝土外观质量问题?

未作答
29
[简答题]

背景资料: 某泵站工程主要由泵房、进出水建筑物及拦污栅闸等组成,泵房底板底高程为13.50m,泵房底板靠近出水池侧设高压喷射灌浆防渗墙,启闭机房悬臂梁跨度为1.5m,交通桥连续梁跨度8m。 该工程地面高程31.00m,基坑采用放坡开挖,施工单位采取了设置合理坡度等防止边坡失稳的措施,泵房基坑开挖示意图见下图。粉砂层渗透系数约为2.0m/d。

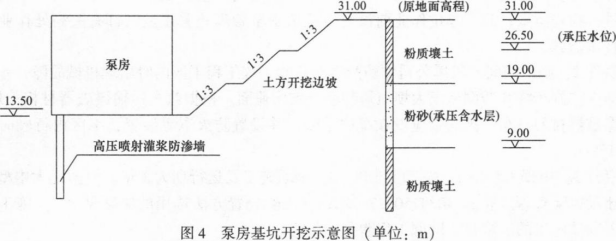

泵房基坑开挖示意图(单位:m)

收藏
纠错
解析
问题:
1、

根据《水工混凝土施工规范》(SL677-2014),分别写出拦污栅闸墩侧面模板、启闭机房悬臂梁底模板、交通桥连续梁底模板拆除的期限。

未作答
答题卡
重做
多选题(14题)
