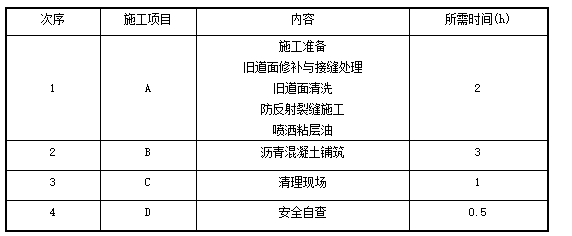

背景 某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为当日23:00-次日6:00。该工程施工项目及每班所需时间见下表。 各施工项目用时汇总表
注:①A项目结束前1h,B项目才能开始。 ②A、B项目结束后.C项目才能开始;C项目结束后,D项目才能开始。
确定B项目最早可能开始时间,最迟必须开始时间。
确定D项目最迟必须结束时间。
按B项目最早可能开始时间,编制每日施工进度计划横道图。
工程指挥部最迟应在什么时间内组织有关各方检查当班完成的施工段?
施工结束后,施工段经检查应满足哪些条件方可开航?
背景
某机场建设公司承揽了西北一机场加铺沥青道面(盖被子)的工程,在施工过程中,发生了以下事件:
事件一:建立了每日召开一次协调会的管理机制。
事件二:施工项目部编制了施工组织设计,针对不停航施工组织的特点,制定了详细的施工方案。
每日召开的协调会由谁主持?
在该工程的施工组织中,需要加强哪些工作?
确定该工程的施工程序。
背景
我国北部地区某机场等级为4E,根据要求,需新建一条检修专用巡场路,路宽6m,距离跑道中心线为70m。在施工前,施工单位针对不停航施工组织的特点,制定了详细的施工方案。
针对此项工程,施工组织管理方案应包括哪些内容?
跑道有飞行活动期间,在保证安全的前提下,能否进行巡场路垫层作业?
确定此项不停航施工每天作业的主要程序。
