背景
某场道工程按工程量清单计价,得到如下数据:分部分项工程工程量清单计价合计1600万元,措施项目清单计价合计75万元,其他项目清单计价合计150万元,规费95万元,税率是不含税造价的3.4%。在工程进行中,按25%支付工程预付款,在未完施工尚需的主要材料及构配件相当于预付款时起扣。主要材料和构配件占工程造价的60%。某月计划产值180万元,实际完成产值205万元,实际成本为198万元。
该工程的总造价是多少?
该工程的预付款是多少?
预付款起扣点是多少?
某月的费用偏差是多少,费用绩效指数是多少?请分析费用状况。
某月的进度偏差是多少,进度绩效指数是多少?请分析进度状况。

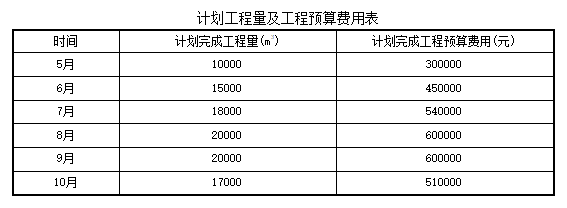

背景 ××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2016年5月1日~10月31日。计划工程量及工程预算费用见下表:

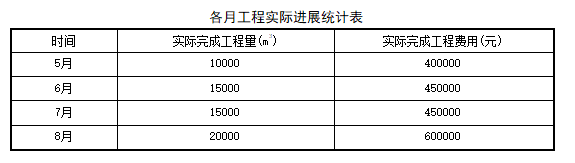

注:土方工程预算单价为30元/m3。 截至8月底,各月工程实际进展统计见下表:
计算该工程8月底的费用偏差。
计算该工程8月底的进度偏差。
计算该工程8月底的费用绩效指数。
计算该工程8月底的进度绩效指数。
背景
某民用机场建设工程项目本年节约“三材”的目标为150000,实际160000元;上年140000元,企业先进水平180000元。
利用对比法分析本年成本节约实际数与本年目标数、上年实际数、企业先进水平的差异。

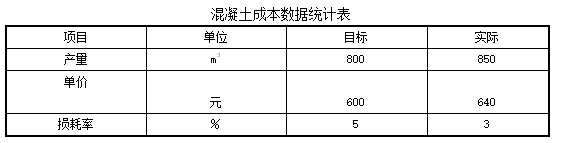

背景 某机场工程的混凝土成本数据如下表所示。目标成本为504000元,实际成本为560320元,两者差额为56320元。
试述因素分析法的基本理论。
根据表中所给资料,用因素分析法分析其材料费增加的原因。
背景 某场道工程施工总承包合同额为880万元,工期为10个月。承包合同规定: (1)工程预付款的额度为15%。 (2)工程预付款从未施工工程尚需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构件费比重按65%考虑。 (3)工程质量保修金为承包合同总价的3%,经双方协商,业主从每月承包商的工程款中按3%的比例扣留。在保修期满后,保修金及保修金利息扣除已支出费用后的剩余部分退还给承包商。 (4)除设计变更和其他不可抗力因素外,合同总价不作调整。 经业主的工程师代表签认的承包商各月实际完成的工作量如下表所示:
说明工程预付款的有关规定。
说明工程预付款的计算方法。
计算本工程的预付款。
计算工程预付款的起扣点并说明起扣时间。
计算1~6月以及其他各月监理工程师应签证的工程款和应签发付款凭证的金额。

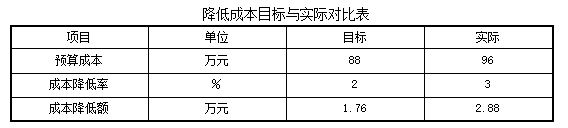

背景 某施工单位承包了某机场围界及跑道视频监控系统建设工程,其中跑道监控摄像机安装在布设于土质面区的立杆之上。该建设工程的主要分项工程有光电缆施工、外场摄像机施工、信息发布设备施工和计算机系统施工等。在项目施工过程中项目经理部发现某月的实际成本降低额比目标成本增加了,降低成本目标与实际成本对比资料以及成本降低率如下表所示:
说明工程项目预算成本和成本降低率的差异分别是多少?
根据表中资料,用“差额分析法”分析预算成本和成本降低率对成本降低额的影响程度。
背景
某机场经过合法的招投标程序,将航站楼通风管路的安装工程和行李处理系统的建设工程,分别承包给国内某建筑安装公司A和国外某设备公司B。按照合同要求某处应先安装行李传送带,后安装送风管。但因工期紧工程量大,机场方要求A、B方尽量将工期往前赶。在施工过程中,B公司发现某处因与已安装好的送风管发生干涉,使行李传送带无法安装,且发现当前送风管的安装位置偏低,使将来的传送带维修空间过于狭窄,遂向该机场代表提出拆除送风管,并抬高送风管安装位置的要求。
机场方应如何处理?
如果机场方同意B方的要求,将造成A方返工,由此发生的经济费用由谁来承担?

某机场工程机坪扩建项目施工进展到21周后,对前20周的工作进行了统计检查,有关情况列于下表:
挣值法使用的三项基本参数是什么?
求出前20周每项工作的BCWP。
计算20周末的三项基本参数。
计算20周时的CV和SV,并分析成本和进度状况。
计算20周时的CPI和SPI,并分析成本和进度状况。

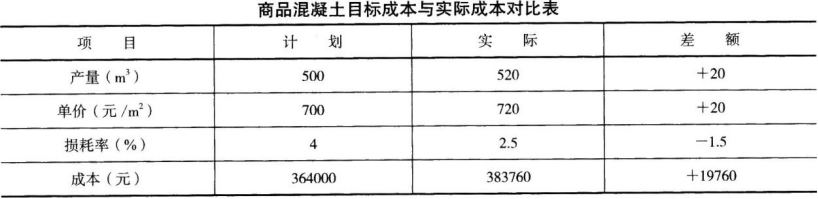

某机场航站楼工程浇筑一层结构的商品混凝土,成本数据如下表所示。目标成本364000元,实际成本为383760元,比目标成本增加19760元。
试述因素分析法的基本理论。
根据表中所给资料,用因素分析法分析成本增加的原因。

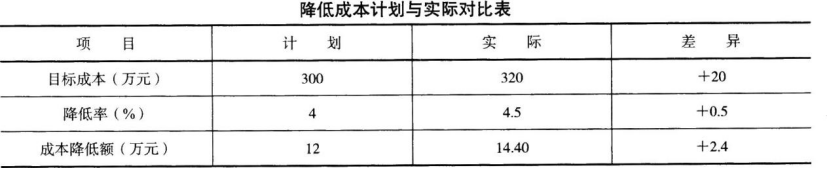

某机场工程施工项目某月的实际成本降低额比目标值提高了2.4万元,资料如下表所示。
试述差额分析法的基本理论。
根据表中资料,用差额分析法分析目标成本和成本降低率对成本降低额的影响程度。
