1D420090 民航机场工程施工进度计划的管理
简答题: 4总题量: 4
1
[简答题]

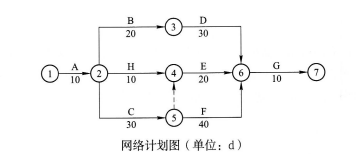

背景 某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;括号内的数字是最短时间;箭线之上是每天的费用。当工程进行到第95天进行检查时,节点⑤之前的工作全部完成,工程耽误了15d。

收藏
纠错
解析
问题:
1、

试述赶工的对象。

未作答
2、

要在以后的时间进行赶工,使合同工期不拖期,问怎样赶工才能使增加的费用最少?

未作答
2
[简答题]

背景 某建设公司承揽西北一机场水泥混凝土旧跑道加铺沥青混凝土面层(盖被子)的工程,其中某一个单位工程施工进度计划见下图:

收藏
纠错
解析
问题:
1、

该网络计划第⑥节点的最早可能开始时间?

未作答
2、

第⑥节点的最迟必须开始时间?

未作答
3、

D项工作的总时差?

未作答
4、

关键线路?

未作答
3
[简答题]

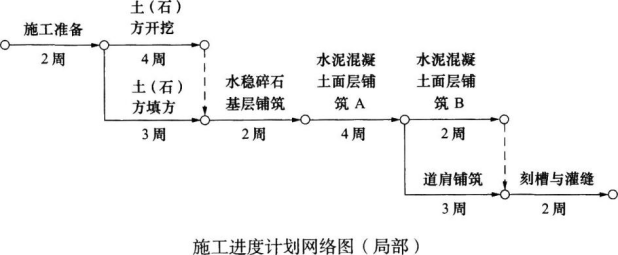

施工单位甲承揽了国内某机场(单跑道)跑道加长的建设任务,建设单位的基本要求之一是该项工程的施工不能影响机场的正常运行。在施工过程中发生了以下事件: 事件一:施工单位在水泥混凝土道面面层正式施工前,摊铺了试验段。 事件二:施工单位绘制了施工进度计划网络图(局部),如下图所示。

事件三:监理工程师审查了施工组织设计,发现施工单位提交的土(石)方挖、填配置数量与施工计划不符(数量偏少)。

收藏
纠错
解析
问题:
1、

依据上图指出该建设任务的关键工作并计算水泥混凝土面层铺筑8的工作总时差。

未作答
2、

针对事件三,施工单位应优先调增土(石)方挖方设备配置还是填方设备配置?说明理由。

未作答
3、

监理工程师应组织审查施工组织设计的哪些内容?

未作答
4
[简答题]

某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为当日23:00~次日6:00。该工程施工项目及每班所需时间见下表。

收藏
纠错
解析
问题:
1、

确定B项目最早可能开始时间,最迟必须开始时间。

未作答
2、

确定D项目最迟必须结束时间。

未作答
3、

按B项目最早可能开始时间,编制每日施工进度计划横道图。

未作答
4、

工程指挥部最迟应在什么时间内组织有关各方检查当班完成的施工段?

未作答
5、

施工结束后,施工段经检查应满足哪些条件方可开航?

未作答
