1D420080 民航机场工程施工进度计划的编制
简答题: 2总题量: 2
1
[简答题]

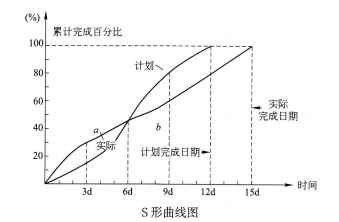

背景 某机场场道全长3200m,宽度45m,根据当地情况,设计底基层采用级配碎石、基层采用水泥粉煤灰稳定碎石。为了有效地对施工进度进行控制,施工单位绘制了S曲线(见下图),利用S曲线将实际施工进度与计划施工进度进行了对比。

收藏
纠错
解析
问题:
1、

该工程最终推后几天完成?

未作答
2、

该工程计划进度与实际进度相符的时间是第几天?

未作答
3、

第9天的施工进度状况如何?

未作答
2
[简答题]

某分部工程的网络计划如下图所示,计算工期为44d,A、D、I三项工作用一台机械顺序施工。

收藏
纠错
解析
问题:
1、

按照A→D→I顺序组织施工,则网络计划变为下图:

1)计算工期是多少天? 2)机械在现场的使用和闲置时间各是多少天?

未作答
2、

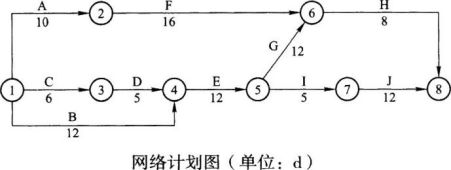

按照D→A→I顺序组织施工,则网络计划变为下图:

1)计算工期是多少天? 2)机械在现场的使用和闲置时间各是多少天?

未作答
3、

试比较上述两个方案的优缺点。

未作答
4、

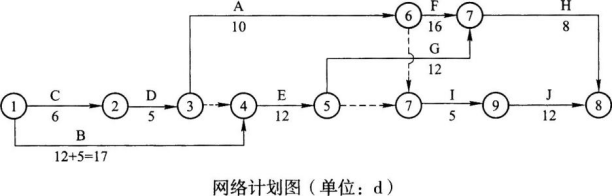

监理工程师如批准按D→A→I顺序组织施工,施工中由于业主原因,B项工作 拖延5d(网络计划见下图)。因此,承包商提出要求延长工期5d。

你认为延长几天合理,为什么?签发机械闲置(赔偿)时间几天合理,为什么?

未作答
答题卡
重做
简答题(2题)
